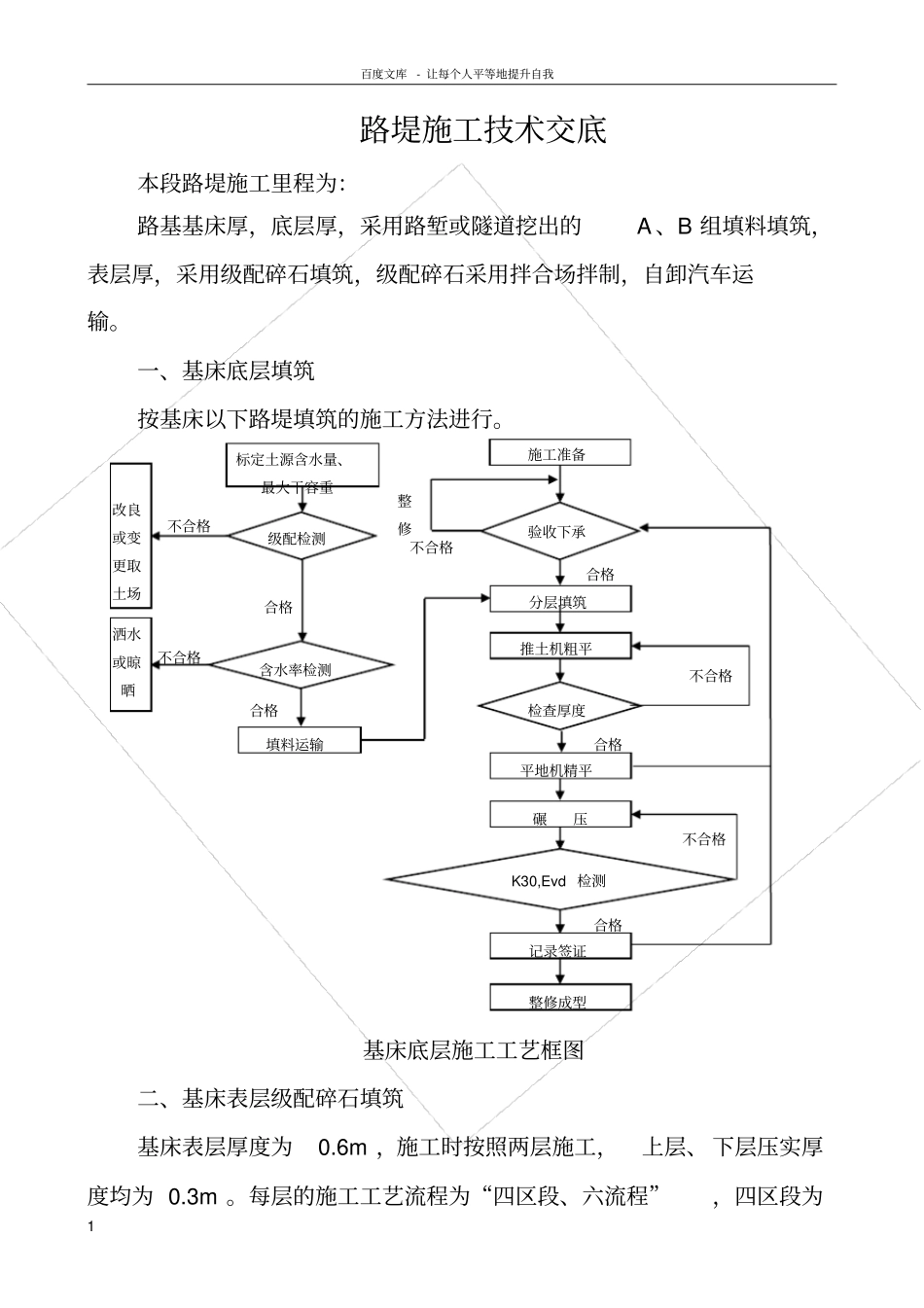

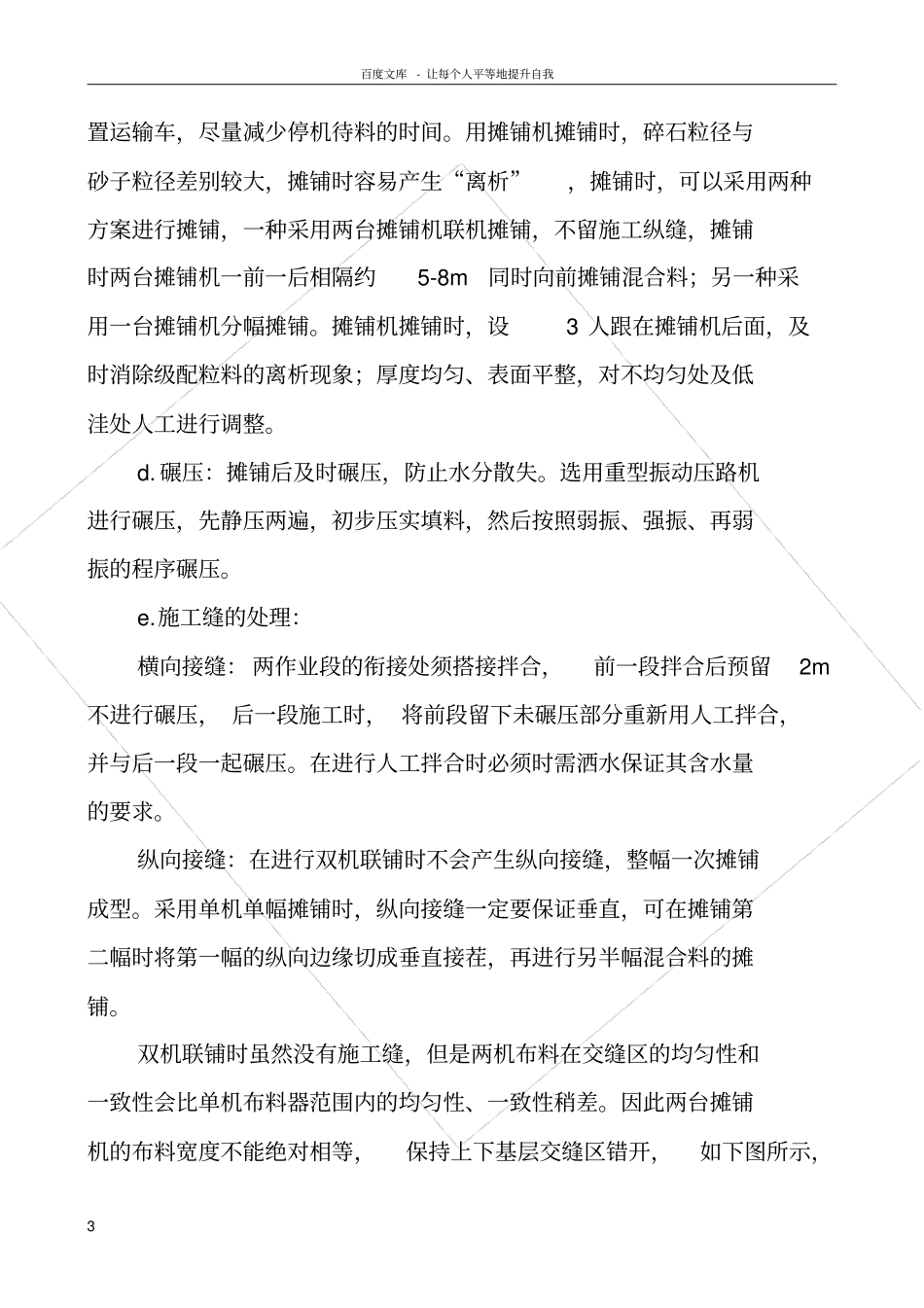

百度文库- 让每个人平等地提升自我1 不合格合格推土机粗平碾压合格合格不合格改良或变更取土场不合格合格平地机精平施工准备检查厚度验收下承分层填筑整修成型K30,Evd 检测记录签证合格不合格标定土源含水量、最大干容重洒水或晾晒不合格含水率检测级配检测填料运输整修路堤施工技术交底本段路堤施工里程为:路基基床厚,底层厚,采用路堑或隧道挖出的A 、B 组填料填筑,表层厚,采用级配碎石填筑,级配碎石采用拌合场拌制,自卸汽车运输。一、基床底层填筑按基床以下路堤填筑的施工方法进行。基床底层施工工艺框图二、基床表层级配碎石填筑基床表层厚度为0.6m ,施工时按照两层施工,上层、 下层压实厚度均为 0.3m 。每层的施工工艺流程为“四区段、六流程”,四区段为百度文库- 让每个人平等地提升自我2 验收基床底层阶段、搅拌运输阶段、摊铺碾压、检测整修阶段,六流程为拌和、运输、摊铺、碾压、检测和修整养护。工艺流程见下图基床表层填筑施工工艺框图①施工方法a.检测、修整下承层:在铺筑基床表层前,需要对下承层进行地基系数、压实系数和孔隙率复测,对不合格地段进行处理,确保下承层无质量隐患。b. 拌制和运输:采用搅拌站设备拌和,按照设计配合比拌制成级配碎石成品料,用自卸汽车运输。为补偿混合料在运输、摊铺、碾压过程中的水份损失,正式施工拌和的含水量可比最佳含水量高~%。c.摊铺:基床表层分两层分别采用摊铺机摊铺,根据摊铺能力配摊铺机摊铺碾压不合格合格退场不合格合格施工准备验收下承层分层填筑K30 、Evd 检测整修成型记录签证合格不合格填 料整修检测运输拌合百度文库- 让每个人平等地提升自我3 置运输车,尽量减少停机待料的时间。用摊铺机摊铺时,碎石粒径与砂子粒径差别较大,摊铺时容易产生“离析”,摊铺时,可以采用两种方案进行摊铺,一种采用两台摊铺机联机摊铺,不留施工纵缝,摊铺时两台摊铺机一前一后相隔约5-8m同时向前摊铺混合料;另一种采用一台摊铺机分幅摊铺。摊铺机摊铺时,设3 人跟在摊铺机后面,及时消除级配粒料的离析现象;厚度均匀、表面平整,对不均匀处及低洼处人工进行调整。d. 碾压:摊铺后及时碾压,防止水分散失。选用重型振动压路机进行碾压,先静压两遍,初步压实填料,然后按照弱振、强振、再弱振的程序碾压。e.施工缝的处理:横向接缝: 两作业段的衔接处须搭接拌合,前一段拌合后预留2m不进行碾压, 后一段施工时, 将前段留下未碾压部分重新用人工拌合...
