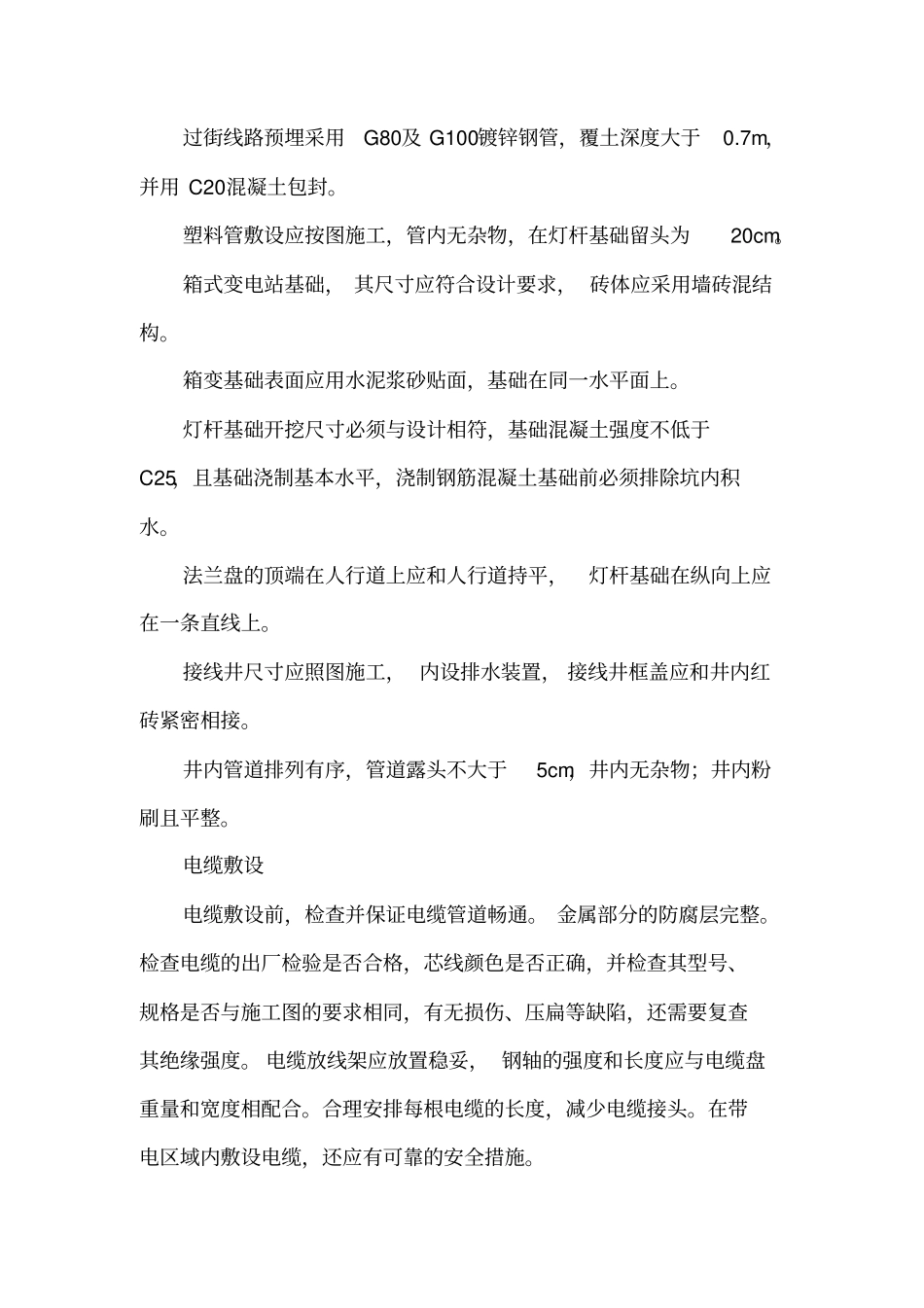

1、路灯工程施工前期的准备工作在正式施工前 5 天,我公司将提供各部分工程施工方法的详细书面报告,经监理工程师批准后,方可组织施工。施工前各项目负责人, 各施工队负责人要认真做好以下施工前准备工作。由项目技术负责人组织有关人员学习路灯施工设计图及路灯杆灯、灯具及箱式变电站的设计、制造、安装等方面的各种技术文件、规范和标准。由项目技术负责人组织土建施工队、 技术工人等相关施工人员学习《城市道路照明工程施工及验收规范》(CJJ89-2001),提高技术质量意识和施工技能,为实现最终的质量目标奠定坚实的基础。进一步考察现场, 结合实际制定施工方案, 再由项目技术负责人进行技术交底,并做好记录。在现场安装前,做一次检查、复核,并做好记录,发现不符合设计规范要求时,及时整改, 并报监理工程师验收合格后,方可进入安装工序。检查各施工机械、设备、工具、材料的完好程度,同时,做好各施工机械的保养工作。为使工程顺利进行, 在施工现场附近租用一块临时施工用地,以解决施工中办公休息的临时用房和材料堆放及机械设备的临时停放地,具体参见临时用地计划表。施工顺序照明安装施工顺序框图土建施工电缆沟槽的开挖应使护管管顶距路面不小于50cm。电缆护管回填土用软土,其厚度超出管顶不小于10cm。各种技术数据测试路灯灯杆安装前期准备、土建施工路灯配电箱安装接线运行调试电缆敷设灯具安装过街线路预埋采用G80及 G100镀锌钢管,覆土深度大于0.7m,并用 C20混凝土包封。塑料管敷设应按图施工,管内无杂物,在灯杆基础留头为20cm。箱式变电站基础, 其尺寸应符合设计要求, 砖体应采用墙砖混结构。箱变基础表面应用水泥浆砂贴面,基础在同一水平面上。灯杆基础开挖尺寸必须与设计相符,基础混凝土强度不低于C25,且基础浇制基本水平,浇制钢筋混凝土基础前必须排除坑内积水。法兰盘的顶端在人行道上应和人行道持平,灯杆基础在纵向上应在一条直线上。接线井尺寸应照图施工, 内设排水装置, 接线井框盖应和井内红砖紧密相接。井内管道排列有序,管道露头不大于5cm,井内无杂物;井内粉刷且平整。电缆敷设电缆敷设前,检查并保证电缆管道畅通。 金属部分的防腐层完整。检查电缆的出厂检验是否合格,芯线颜色是否正确,并检查其型号、规格是否与施工图的要求相同,有无损伤、压扁等缺陷,还需要复查其绝缘强度。 电缆放线架应放置稳妥, 钢轴的强度和长度应与电缆盘重量和宽度相配合。合理安排每根电...
