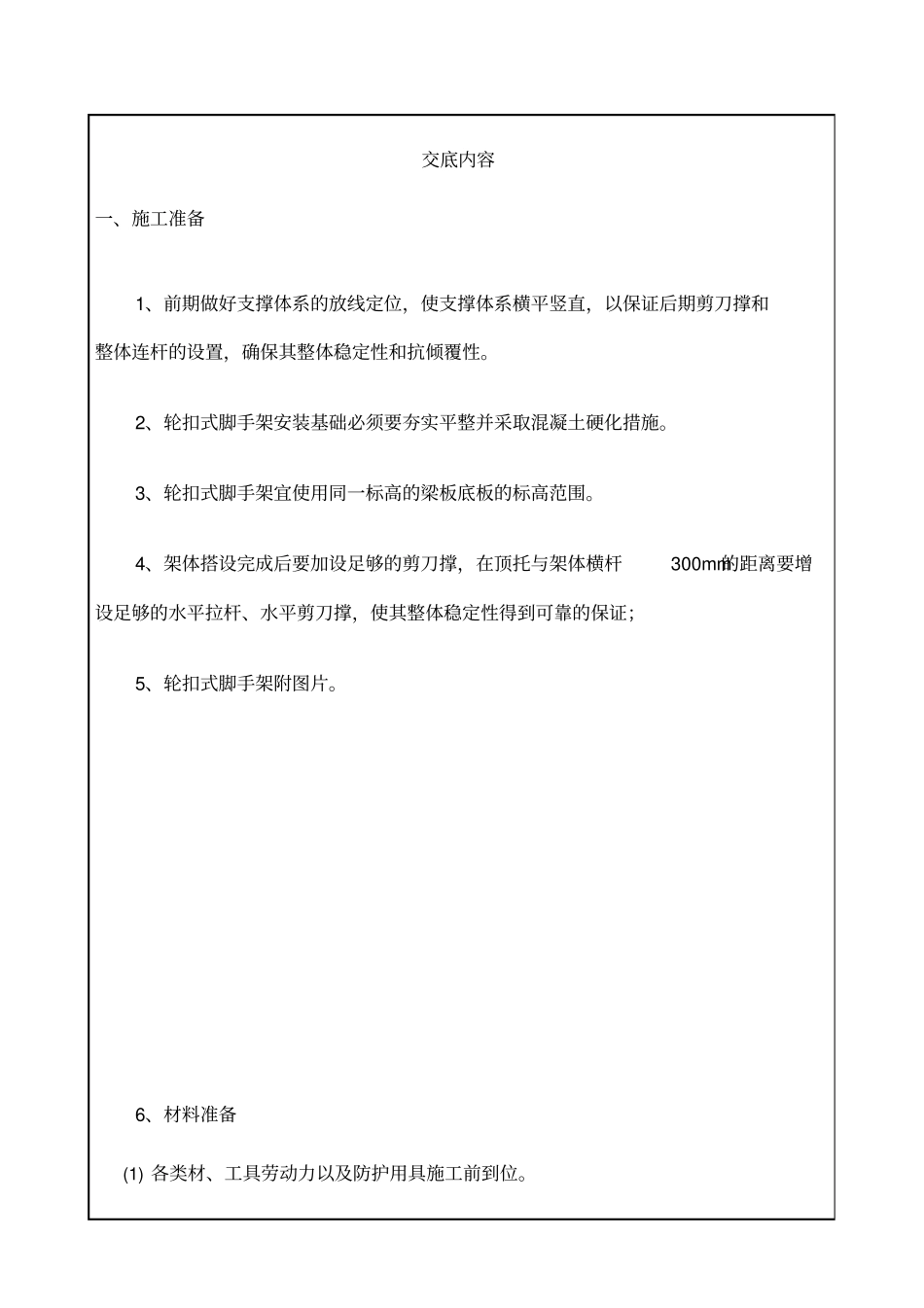

年月日工程名称富田· 九鼎世家 1#、2#、3#、5#、6#、7#、8#楼分部工程主体工程分项工程名称:模板工程交底内容一、施工准备1、前期做好支撑体系的放线定位,使支撑体系横平竖直,以保证后期剪刀撑和整体连杆的设置,确保其整体稳定性和抗倾覆性
2、轮扣式脚手架安装基础必须要夯实平整并采取混凝土硬化措施
3、轮扣式脚手架宜使用同一标高的梁板底板的标高范围
4、架体搭设完成后要加设足够的剪刀撑,在顶托与架体横杆300mm的距离要增设足够的水平拉杆、水平剪刀撑,使其整体稳定性得到可靠的保证;5、轮扣式脚手架附图片
6、材料准备(1) 各类材、工具劳动力以及防护用具施工前到位
(2) 根据施工工期间的工程量、施工进度, 确定材料的数量及进场时间,对于发生变形、翘角、起皮及平面不平整的模板,及时组织退场
(3) 原材料进场后,堆放整齐,上部覆盖严密,下部垫起架空,防止日晒雨淋
模板材料进场计划118mm木胶合915×1830块14000筏板浇筑完后分批进场(4) 模板放置:模板在工地加工成型后,下面用木方垫平, 防止变形, 并应对模板型号、数量进行清点
用油漆在编好号的模板上作标记,堆放于现场施工段内,便于吊装
二、轮扣式脚手架技术参数名称型号A(MM)理论重量材质、壁厚立杆米2400材质为 Q235壁厚为横杆米1200横杆米900横杆米600三、轮扣式脚手架搭设原则首先进行满堂轮扣式脚手架的搭设,楼层轴线最大间距为*米,按照梁轴线往两侧,每边 ~米设一排立杆 1、当楼板厚度《 12cm时,米方向: +*3+=米, 米方向: +*5+=米
其他轴线间距使用米和米间距立管调配,模数不符时使用扣件式立管调整
2、当楼板厚度 >12cm时, 只使用米间距立管调配,模数不符时使用扣件式立管调整
3、对于局部特别是不规则的,间距米轴线内有梁的,则适当利用米和米长的轮扣式脚手架进行调整立杆
