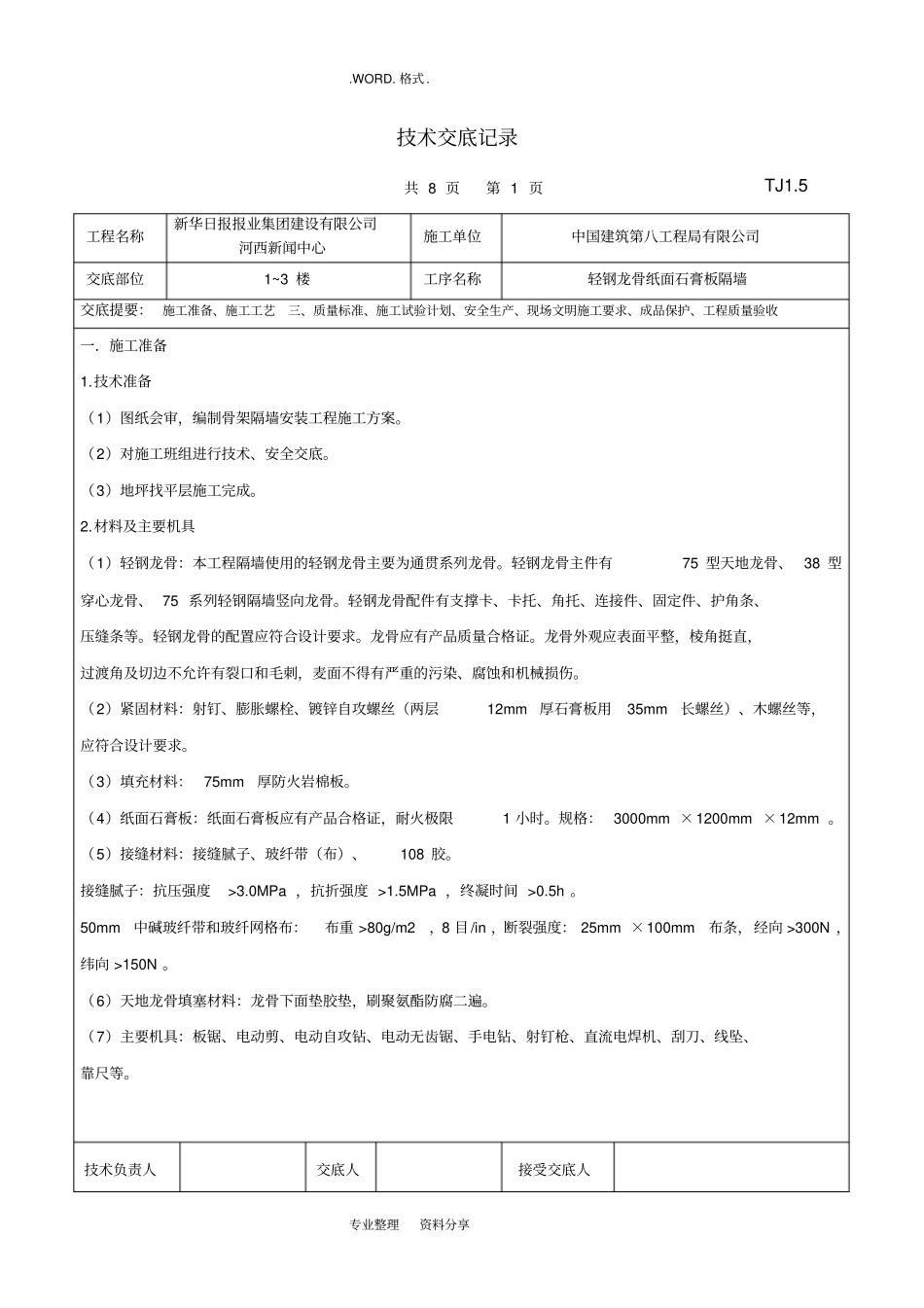

.WORD. 格式 . 专业整理资料分享技术交底记录共 8 页第 1 页TJ1.5 工程名称新华日报报业集团建设有限公司河西新闻中心施工单位中国建筑第八工程局有限公司交底部位1~3 楼工序名称轻钢龙骨纸面石膏板隔墙交底提要: 施工准备、施工工艺三、质量标准、施工试验计划、安全生产、现场文明施工要求、成品保护、工程质量验收一.施工准备1.技术准备(1)图纸会审,编制骨架隔墙安装工程施工方案。(2)对施工班组进行技术、安全交底。(3)地坪找平层施工完成。2.材料及主要机具(1)轻钢龙骨:本工程隔墙使用的轻钢龙骨主要为通贯系列龙骨。轻钢龙骨主件有75 型天地龙骨、 38 型穿心龙骨、 75 系列轻钢隔墙竖向龙骨。轻钢龙骨配件有支撑卡、卡托、角托、连接件、固定件、护角条、压缝条等。轻钢龙骨的配置应符合设计要求。龙骨应有产品质量合格证。龙骨外观应表面平整,棱角挺直,过渡角及切边不允许有裂口和毛刺,麦面不得有严重的污染、腐蚀和机械损伤。(2)紧固材料:射钉、膨胀螺栓、镀锌自攻螺丝(两层12mm厚石膏板用35mm长螺丝)、木螺丝等,应符合设计要求。(3)填充材料: 75mm厚防火岩棉板。(4)纸面石膏板:纸面石膏板应有产品合格证,耐火极限1 小时。规格: 3000mm ×1200mm ×12mm 。(5)接缝材料:接缝腻子、玻纤带(布)、108 胶。接缝腻子:抗压强度>3.0MPa ,抗折强度 >1.5MPa ,终凝时间 >0.5h 。50mm中碱玻纤带和玻纤网格布:布重 >80g/m2,8 目/in ,断裂强度: 25mm ×100mm布条,经向 >300N ,纬向 >150N 。(6)天地龙骨填塞材料:龙骨下面垫胶垫,刷聚氨酯防腐二遍。(7)主要机具:板锯、电动剪、电动自攻钻、电动无齿锯、手电钻、射钉枪、直流电焊机、刮刀、线坠、靠尺等。技术负责人交底人接受交底人.WORD. 格式 . 专业整理资料分享注:本记录一式两份,一份交接受交底人,一份存档。年月日技术交底记录共 8 页第 2 页TJ1.5 工程名称新华日报报业集团建设有限公司河西新闻中心施工单位中国建筑第八工程局有限公司交底部位1~3 楼工序名称轻钢龙骨纸面石膏板隔墙交底提要: 施工准备、施工工艺三、质量标准、施工试验计划、安全生产、现场文明施工要求、成品保护、工程质量验收3.作业条件:(1)主体结构已验收,屋面已做完防水层,顶棚、墙体抹灰已完成。(2)室内弹出 +100cm标高线。(3)作业的环境温度不应低于5℃。(4)熟悉图纸,并向作业班组作详细的技术交底。(...
