xxxxxxxxxxxxxxxxxx工程监理实施细则(噪声控制)项目监理机构(章):专业监理工程师:总监理工程师(签字、执业印章):日期:年月日目录一、编制目标……………………………………………
2二、编制依据……………………………………………
2三、监理工作流程………………………………………………
2-3四、监理对施工噪声的控制方法及措施…………………
3-6一、编制目标:为认真贯彻落实省建设厅、环保厅,关于建设工程安全文明施工的相关文件精神,进一步控制施工噪声,促进文明施工水平的提高,做到尽可能不扰民、不干扰周边的生活环境,使现场施工环境噪声达到国家规范、省防治条例的标准

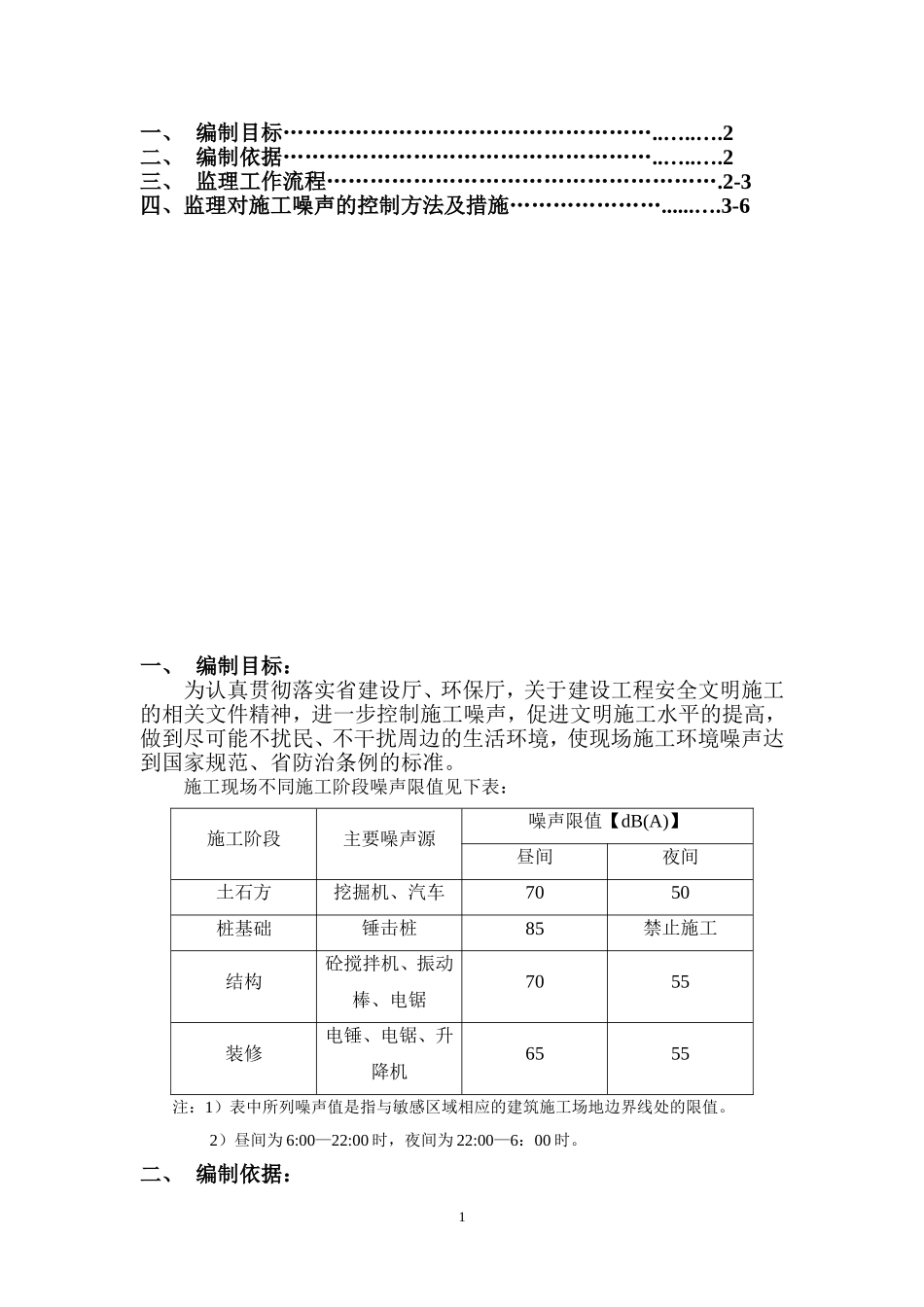

施工现场不同施工阶段噪声限值见下表:施工阶段主要噪声源噪声限值【dB(A)】昼间夜间土石方挖掘机、汽车7050桩基础锤击桩85禁止施工结构砼搅拌机、振动棒、电锯7055装修电锤、电锯、升降机6555注:1)表中所列噪声值是指与敏感区域相应的建筑施工场地边界线处的限值
2)昼间为6:00—22:00时,夜间为22:00—6:00时

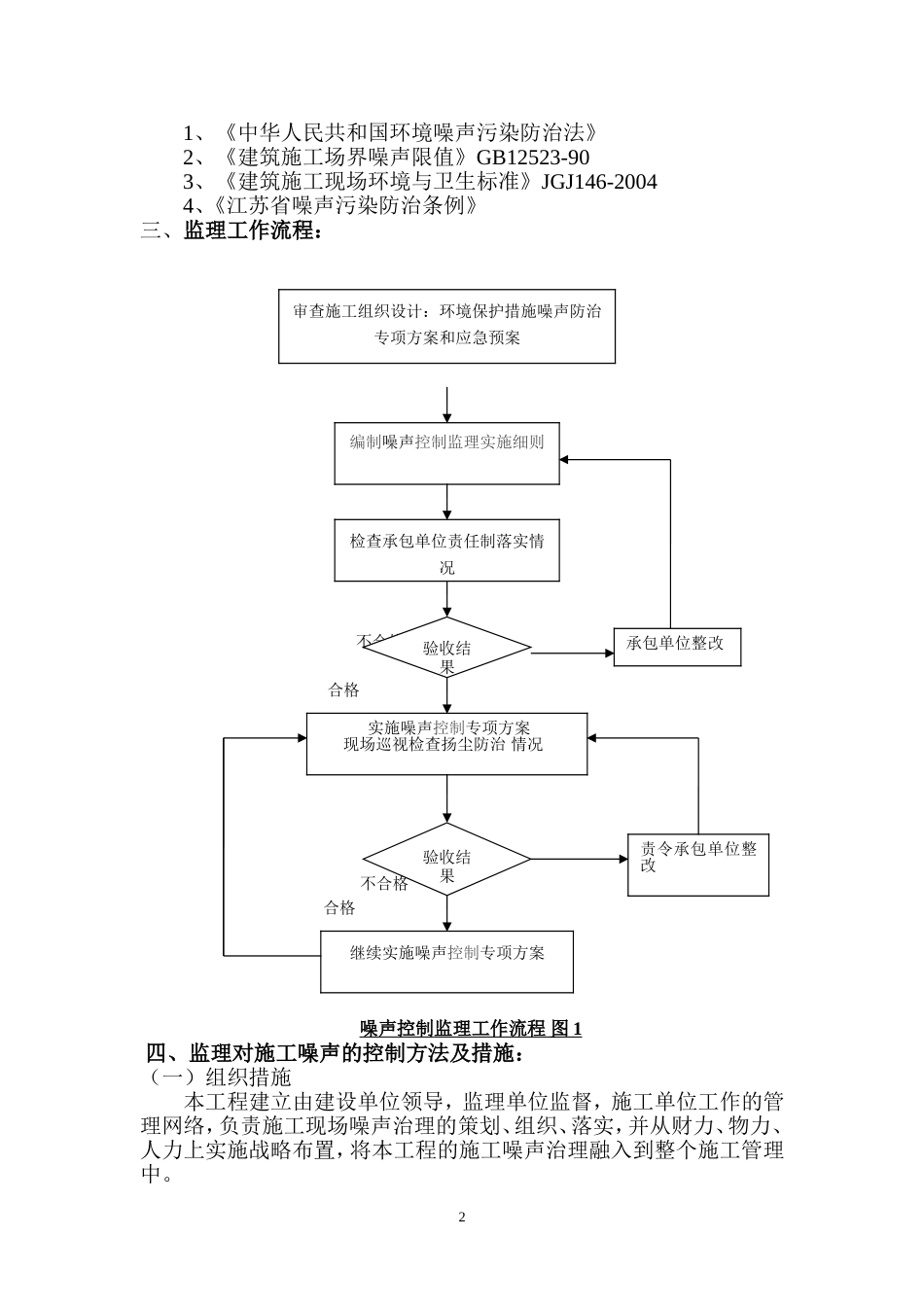

二、编制依据:11、《中华人民共和国环境噪声污染防治法》2、《建筑施工场界噪声限值》GB12523-903、《建筑施工现场环境与卫生标准》JGJ146-20044、《江苏省噪声污染防治条例》三、监理工作流程:不合格合格不合格合格噪声控制监理工作流程图1四、监理对施工噪声的控制方法及措施:(一)组织措施本工程建立由建设单位领导,监理单位监督,施工单位工作的管理网络,负责施工现场噪声治理的策划、组织、落实,并从财力、物力、人力上实施战略布置,将本工程的施工噪声治理融入到整个施工管理中
2审查施工组织设计:环境保护措施噪声防治专项方案和应急预案编制噪声控制监理实施细则检查承包单位责任制落实情况验收结果实施噪声控制专项方案现场巡视检查扬尘防治情况
