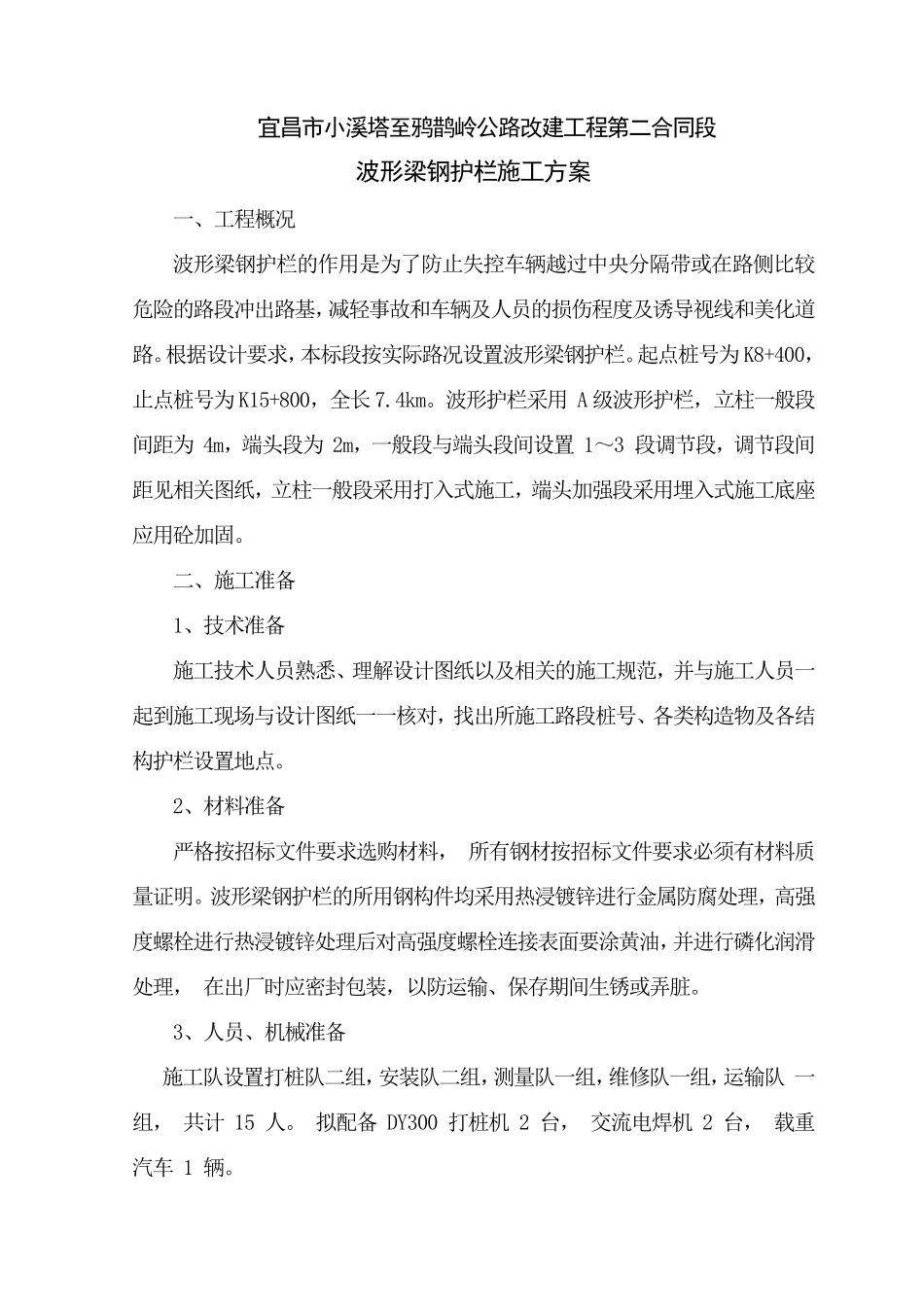

宜昌市小溪塔至鸦鹊岭公路改建工程第二合同段 波形梁钢护栏施工方案 一、工程概况 波形梁钢护栏的作用是为了防止失控车辆越过中央分隔带或在路侧比较危险的路段冲出路基,减轻事故和车辆及人员的损伤程度及诱导视线和美化道路
根据设计要求,本标段按实际路况设置波形梁钢护栏
起点桩号为 K8+400,止点桩号为 K15+800,全长 7
波形护栏采用 A 级波形护栏,立柱一般段间距为 4m,端头段为 2m,一般段与端头段间设置 1~3 段调节段,调节段间距见相关图纸,立柱一般段采用打入式施工,端头加强段采用埋入式施工底座应用砼加固
二、施工准备 1、技术准备 施工技术人员熟悉、理解设计图纸以及相关的施工规范,并与施工人员一起到施工现场与设计图纸一一核对,找出所施工路段桩号、各类构造物及各结构护栏设置地点
2、材料准备 严格按招标文件要求选购材料, 所有钢材按招标文件要求必须有材料质量证明
波形梁钢护栏的所用钢构件均采用热浸镀锌进行 金 属 防腐 处 理,高 强度螺 栓 进行 热浸镀锌处 理后 对高 强度螺 栓 连 接 表 面 要涂 黄 油 ,并进行 磷 化润 滑处 理, 在出厂 时 应密 封 包 装 ,以防运 输 、保 存 期 间生 锈 或弄 脏
3、人员、机 械 准备 施工队 设置打桩队 二组 ,安 装 队 二组 ,测 量队 一组 ,维 修 队 一组 ,运 输 队 一组 , 共 计 15 人
拟 配 备 DY300 打桩机 2 台 , 交 流 电 焊 机 2 台 , 载 重汽 车 1 辆

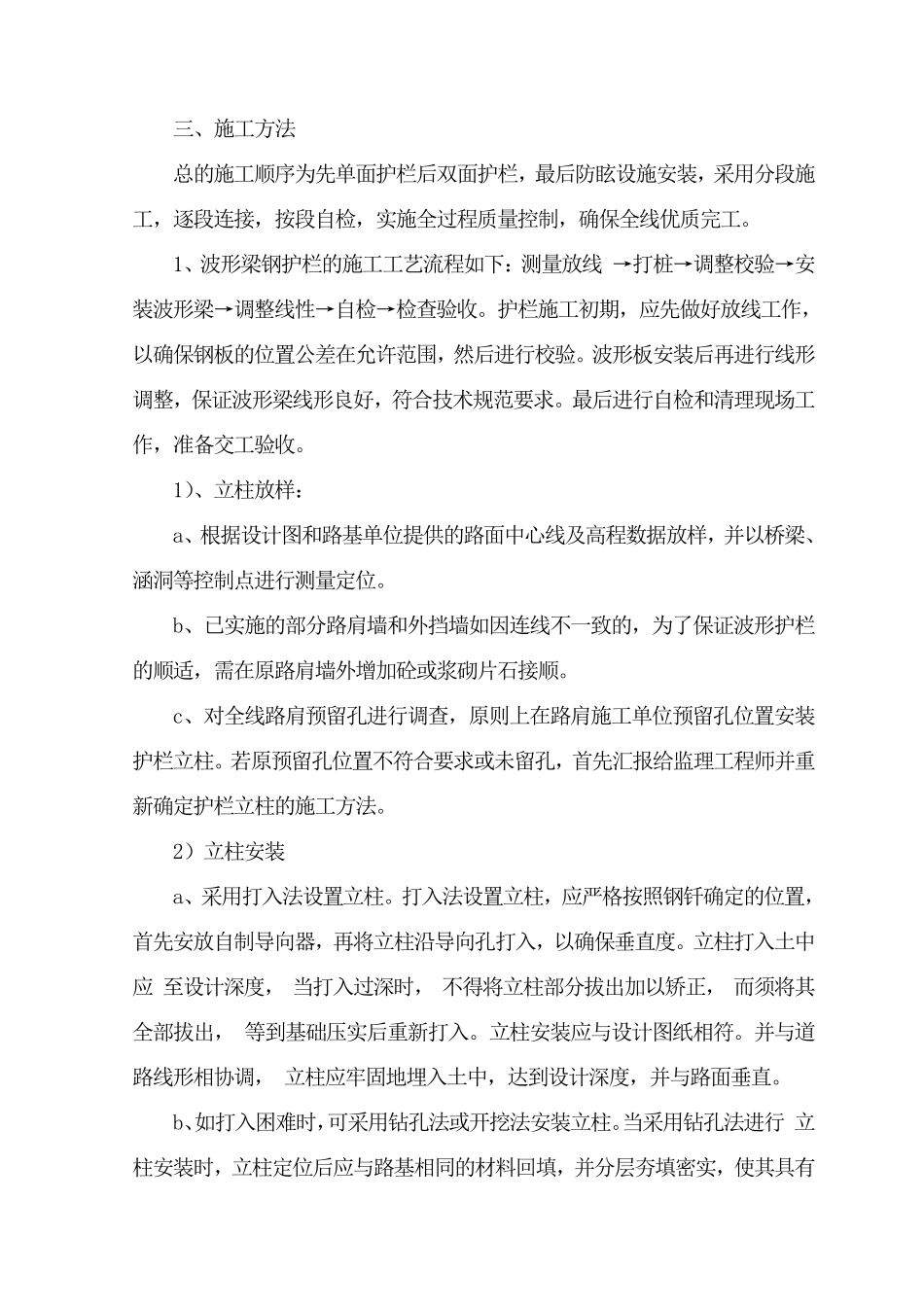

三、施工方法 总的施工顺序为先单面护栏后双面护栏,最后防眩设施安装,采用分段施工,逐段连接,按段自检,实施全过程质量控制,确保全线优质完工

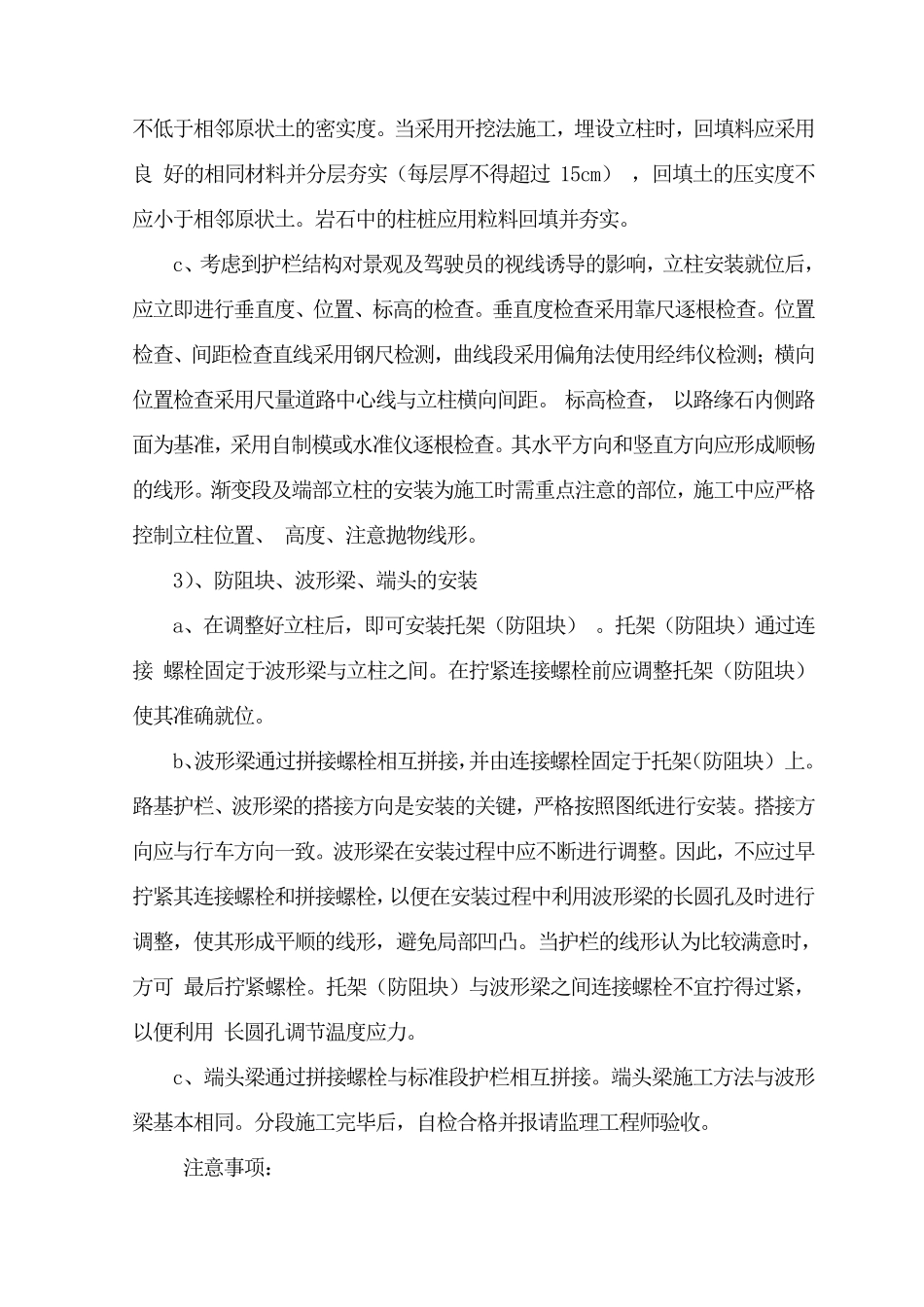

1、波形梁钢护栏的施工工艺流程如下:测量放线 →打桩→调整校验→安装波形梁→调整线性→自检→检查验收
护栏施工初期,应先做好放线工作,以确保
