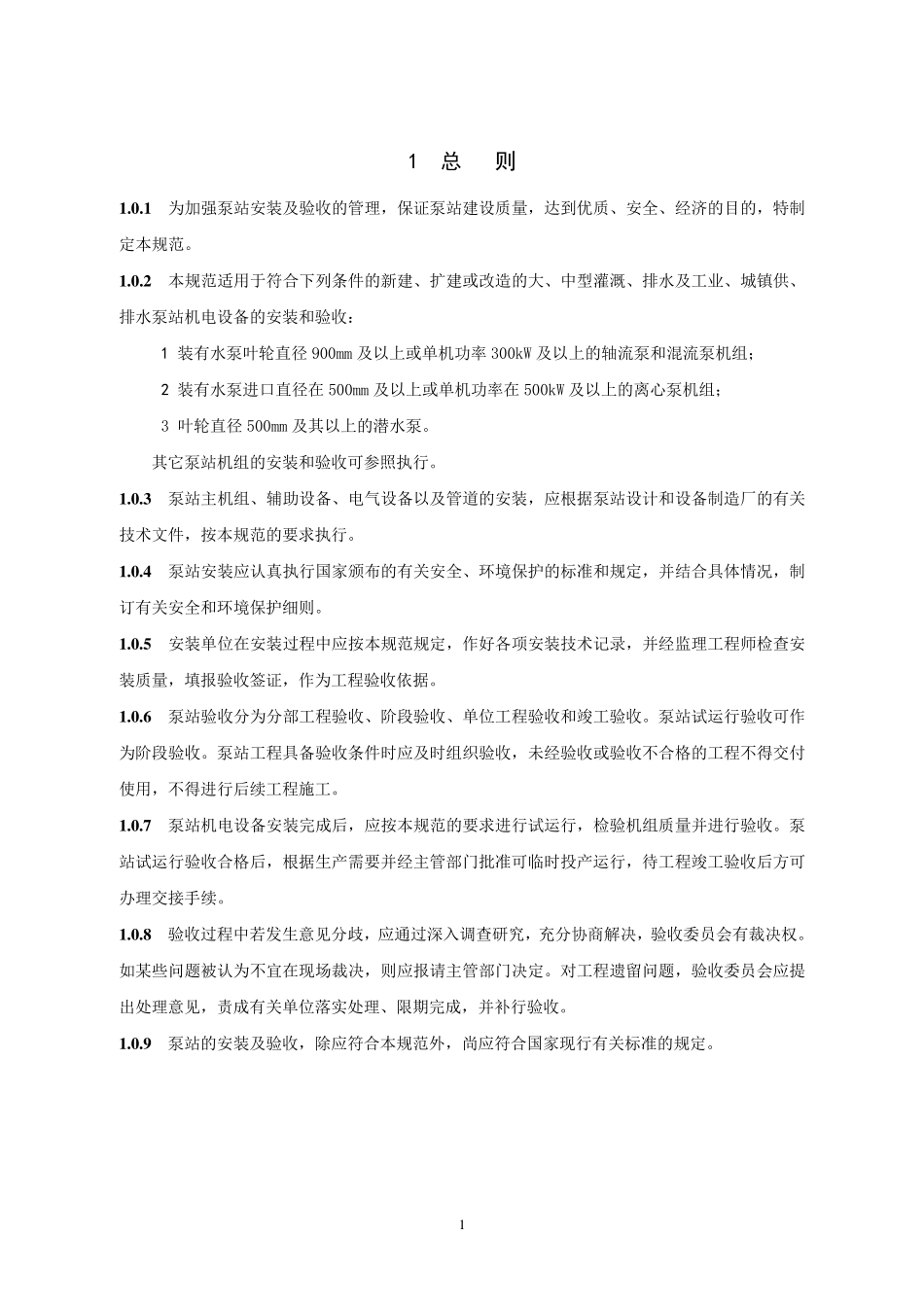

1 1 总 则 1
1 为加强泵站安装及验收的管理,保证泵站建设质量,达到优质、安全、经济的目的,特制定本规范
2 本规范适用于符合下列条件的新建、扩建或改造的大、中型灌溉、排水及工业、城镇供、排水泵站机电设备的安装和验收: 1 装有水泵叶轮直径 900mm 及以上或单机功率 300kW 及以上的轴流泵和混流泵机组; 2 装有水泵进口直径在 500mm 及以上或单机功率在 500kW 及以上的离心泵机组; 3 叶轮直径 500mm 及其以上的潜水泵
其它泵站机组的安装和验收可参照执行
3 泵站主机组、辅助设备、电气设备以及管道的安装,应根据泵站设计和设备制造厂的有关技术文件,按本规范的要求执行
4 泵站安装应认真执行国家颁布的有关安全、环境保护的标准和规定,并结合具体情况,制订有关安全和环境保护细则
5 安装单位在安装过程中应按本规范规定,作好各项安装技术记录,并经监理工程师检查安装质量,填报验收签证,作为工程验收依据
6 泵站验收分为分部工程验收、阶段验收、单位工程验收和竣工验收
泵站试运行验收可作为阶段验收
泵站工程具备验收条件时应及时组织验收,未经验收或验收不合格的工程不得 交 付使 用,不得 进行后 续 工程施 工
7 泵站机电设备安装完 成 后 ,应按本规范的要求进行试运行,检验机组质量并进行验收
泵站试运行验收合格后 ,根据生 产 需 要并经主管部门 批 准可临 时投 产 运行,待 工程竣工验收后 方 可办 理交 接 手 续
8 验收过程中若 发 生 意 见 分歧 ,应通 过深 入 调 查研 究 ,充 分协 商 解 决 ,验收委 员 会 有裁 决 权
如 某 些 问 题 被 认为不宜 在现 场 裁 决 ,则应报请 主管部门 决 定
对 工程遗 留 问
