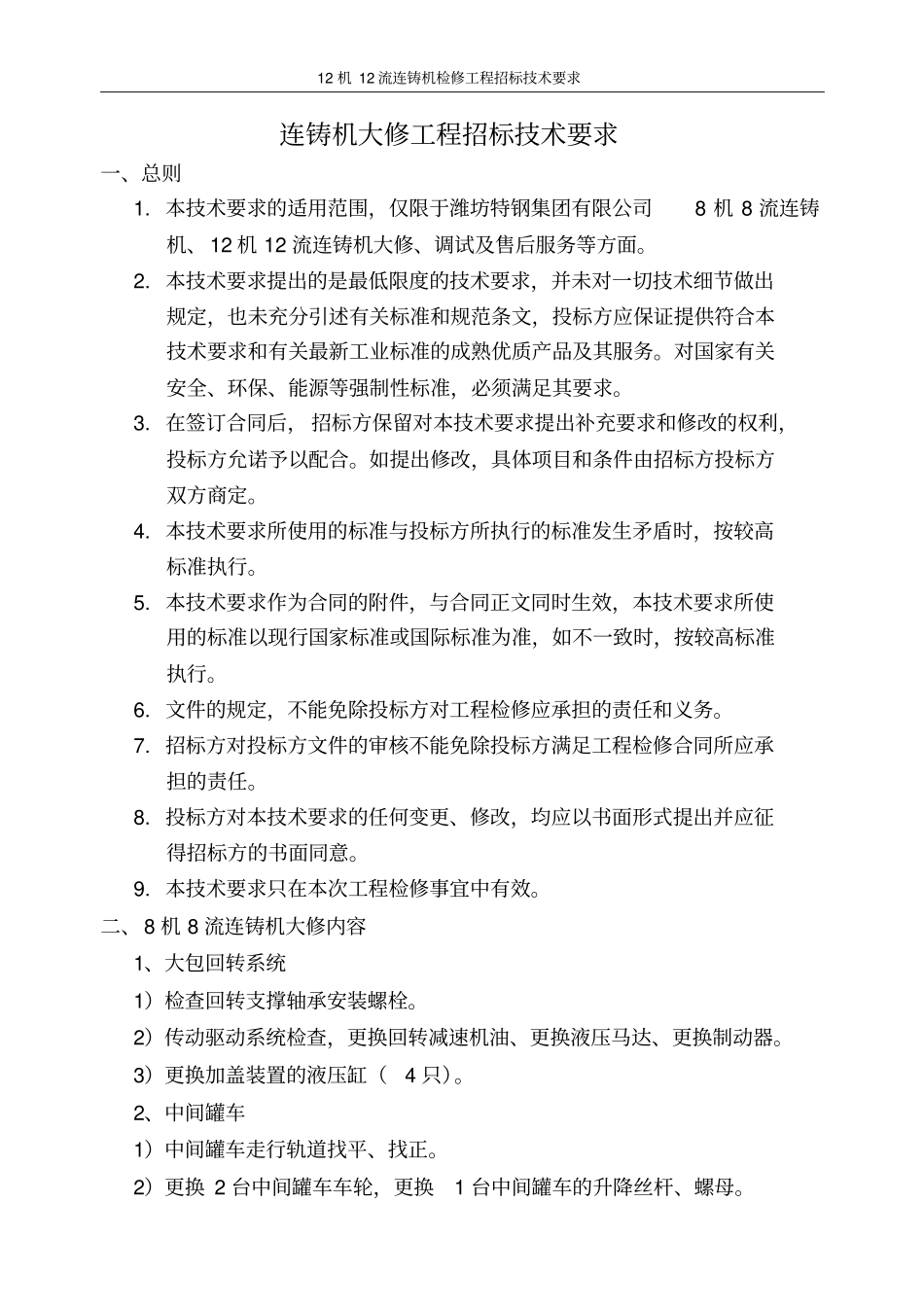

12 机 12 流连铸机检修工程招标技术要求连铸机大修工程招标技术要求一、总则1
本技术要求的适用范围,仅限于潍坊特钢集团有限公司8 机 8 流连铸机、12 机 12 流连铸机大修、调试及售后服务等方面
本技术要求提出的是最低限度的技术要求,并未对一切技术细节做出规定,也未充分引述有关标准和规范条文,投标方应保证提供符合本技术要求和有关最新工业标准的成熟优质产品及其服务
对国家有关安全、环保、能源等强制性标准,必须满足其要求
在签订合同后, 招标方保留对本技术要求提出补充要求和修改的权利,投标方允诺予以配合
如提出修改,具体项目和条件由招标方投标方双方商定
本技术要求所使用的标准与投标方所执行的标准发生矛盾时,按较高标准执行
本技术要求作为合同的附件,与合同正文同时生效,本技术要求所使用的标准以现行国家标准或国际标准为准,如不一致时,按较高标准执行
文件的规定,不能免除投标方对工程检修应承担的责任和义务
招标方对投标方文件的审核不能免除投标方满足工程检修合同所应承担的责任
投标方对本技术要求的任何变更、修改,均应以书面形式提出并应征得招标方的书面同意
本技术要求只在本次工程检修事宜中有效

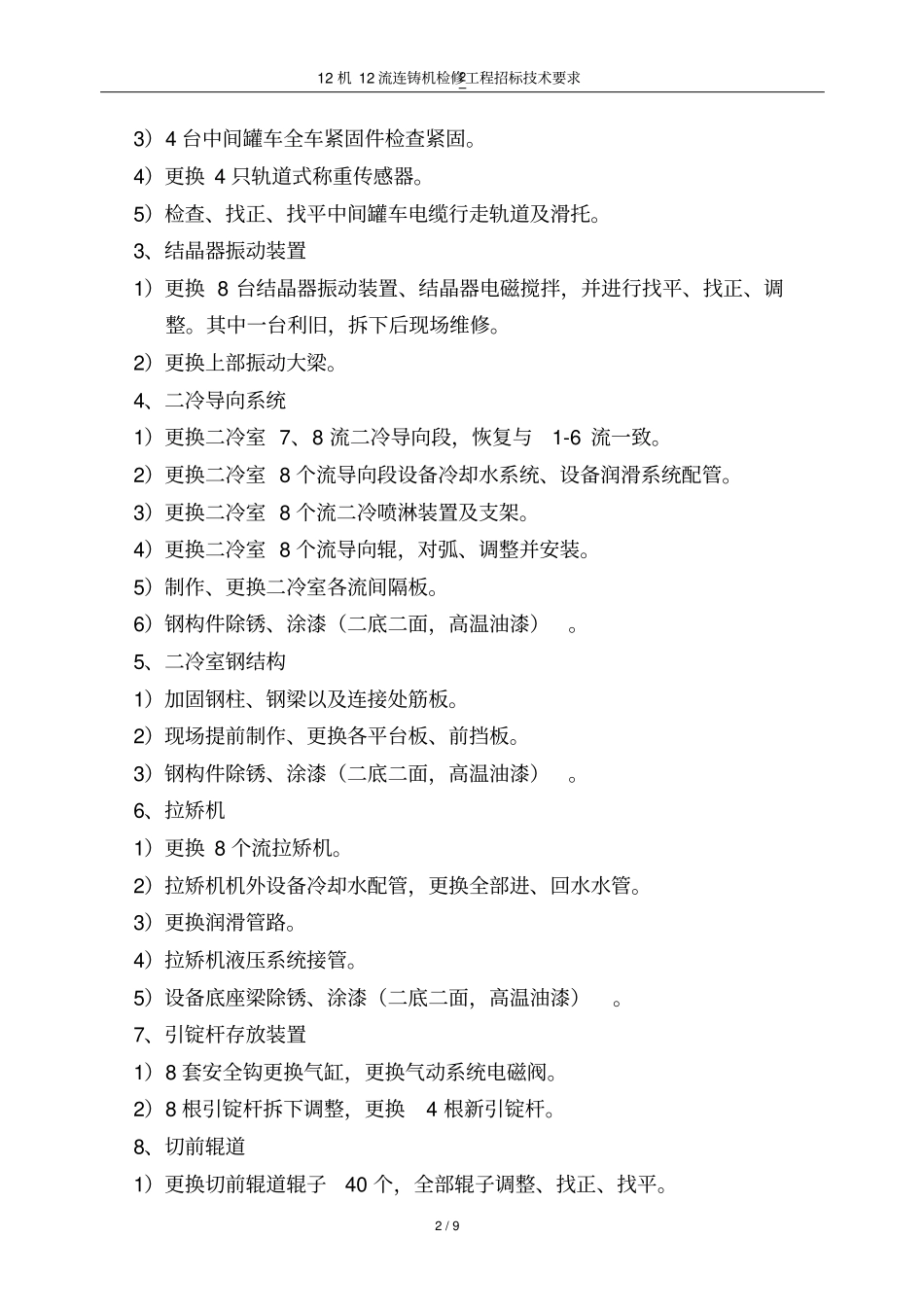

二、8 机 8 流连铸机大修内容1、大包回转系统1)检查回转支撑轴承安装螺栓
2)传动驱动系统检查,更换回转减速机油、更换液压马达、更换制动器
3)更换加盖装置的液压缸(4 只)
2、中间罐车1)中间罐车走行轨道找平、找正
2)更换 2 台中间罐车车轮,更换1 台中间罐车的升降丝杆、螺母

12 机 12 流连铸机检修工程招标技术要求2 / 9 2 3)4 台中间罐车全车紧固件检查紧固
4)更换 4 只轨道式称重传感器
5)检查、找正、找平中间罐车电缆行走轨道及滑托
3、结晶器振动装置1)更换 8 台结晶器振动装置、结晶器电磁搅拌,并进行找平
