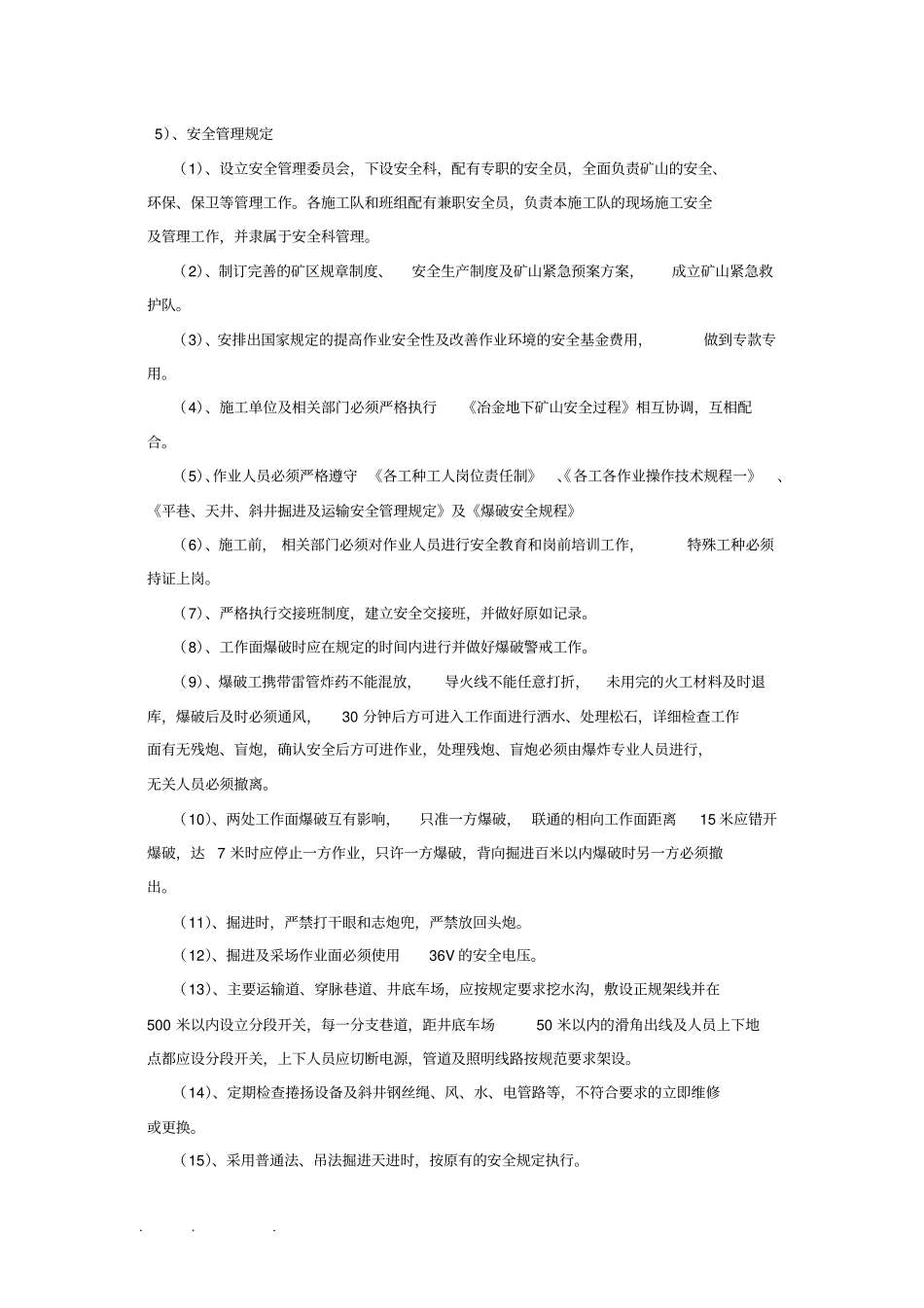

. . . 江西金矿建设方案和施工计划为加快项目的建设步伐,尽快使项目按预计进度实现投产和达产,现拟决定采用地勘工作和选厂建设同步进行的方式,即一方面加大地勘工作力度,增加矿山地质储量;另一方面把目前 100 吨选厂扩建为1000 吨规模选厂。本文共分为项目概况、建设设计方案、施工计划和费用概算四大部分。一、项目概况(一)地理位置金矿位于波阳县与浮梁县交界处, 属波阳县梘田街乡和浮梁县三龙乡、 黄坛乡,面积 0.36 平方公里, 矿区距景德镇市 30 千米,有省级主干道及县乡简易公路连接,交通较为便利。(二)资源情况江西省地质矿产勘查开发局物探大队在矿区已做过8 年的地质工作,提交了《江西省波阳县金矿区II号矿带长坞坳矿段(265 — 310 线) 详查地质报告》 。提交 333 以上级别的(表内)金金属量约3.25 吨,(表外)的约1.48 吨。已建有一座100 吨规模的选厂。从已探明的资料和前阶段开采的情况来看,江西金矿矿体形态复杂,品位、厚度变化大,而且总体品位偏低。从地质成矿条件看,金矿又是一个有找矿远景的矿山,预计远景储量可达到50吨以上。二、建设设计方案(一)地质探矿金家钨金矿矿化范围大,远景储量在50 吨以上,但目前已探明的可开发的储量不到5吨,因此加大探矿力度是下步工作的重中之重。前期物探队已施工大量地表工程,因此下一步探矿将以硐探和钻探为主。考虑到今后开发利用,将尽可能多用硐探。第一期硐探和钻探工程已布置完毕,重点是针对长坞坳的Ⅱ号矿体深部 160 米标高以下进行初步控制,同时对长坞坳的Ⅰ号矿体深部进行控制。公司已委托江西省物探队做了地质普查设计,并与之签订委托协议。详见 <<江西省鄱阳县金矿地质勘查工作方案 >>。钻探施工管理以物探队为主,公司地质人员对其进度和质量进行跟踪监督。硐探施工由公司管理,施工任务由公司井巷工程公司承担。(二)、井下采矿1、设计方案1)、设计方案的基本原则. . . (1)执行国家有关政策及行业规范,力争投资少、达产快。(2)充分利用矿产资源,尽可能提高出矿品位,降低贫化率和提高选矿回收率。(3)边采边探以扩大建设规模。(4)采用成熟实用的先进技术,节约能源降低消耗。(5)贯彻国家环保及水土保持的政策,减少污染和水土流失。(6)执行国家安全防护条例,措施到位,确保安全生产。2)、生产规模鉴于目前地质工作的程度,方案着重考虑90 米以上标高的探采,但也为 90 米以下标高的探采作好了预留...
