电脑桌面
添加小米粒文库到电脑桌面
安装后可以在桌面快捷访问

钻井设备搬迁安装策划

钻井设备搬迁安装策划_第1页
1/46
钻井设备搬迁安装策划_第2页
2/46
钻井设备搬迁安装策划_第3页
3/46

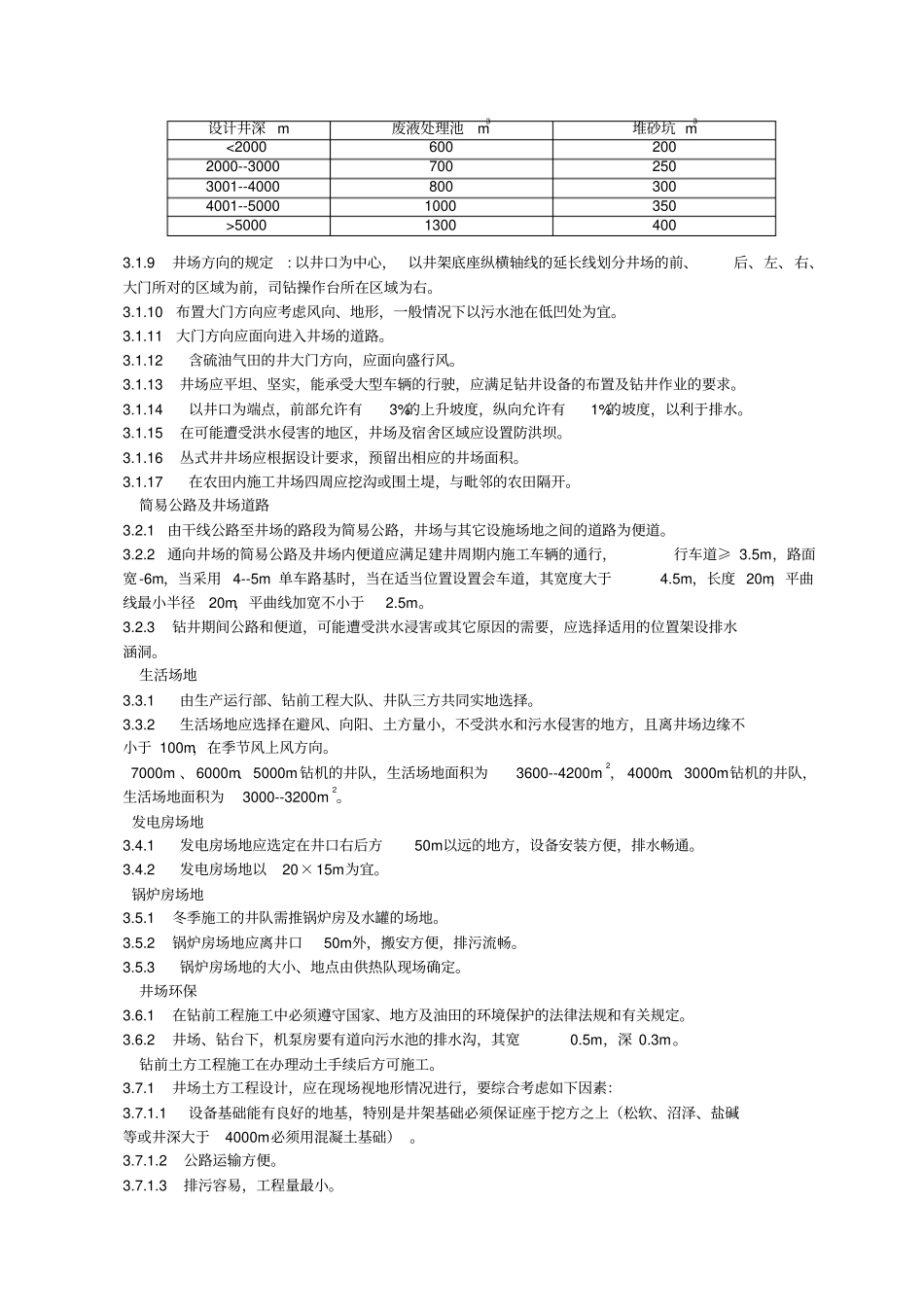

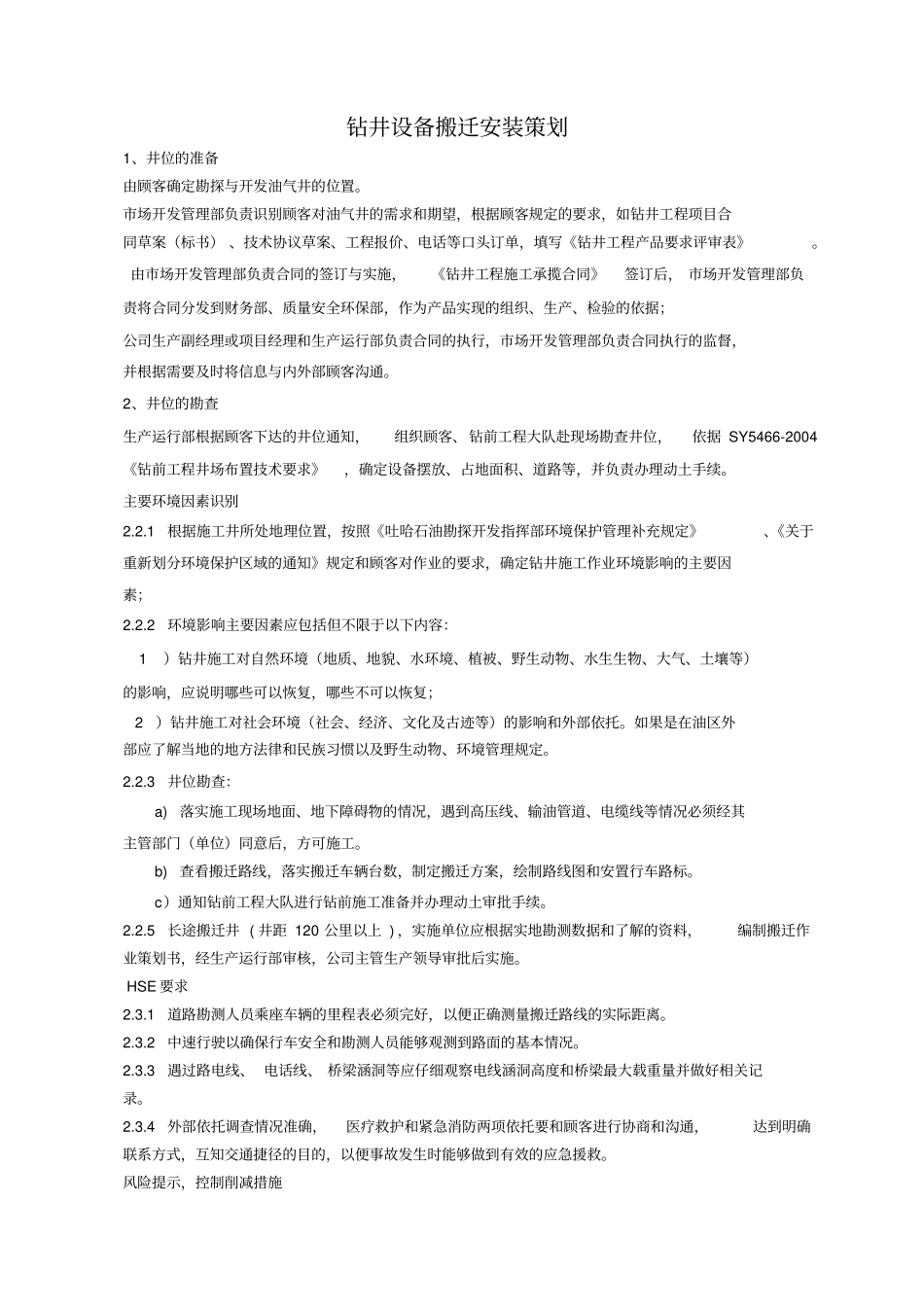

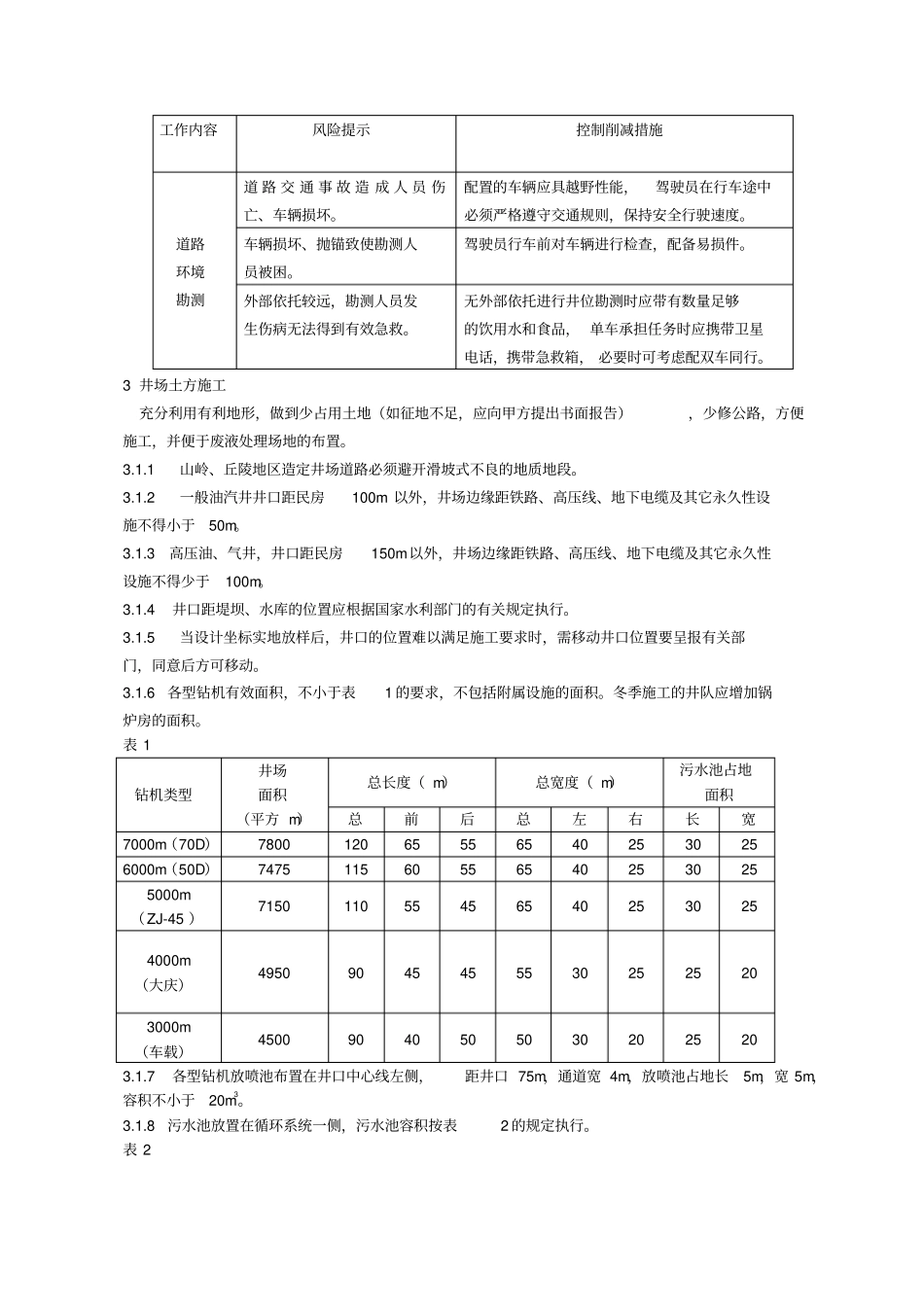

钻井设备搬迁安装策划1、井位的准备由顾客确定勘探与开发油气井的位置。市场开发管理部负责识别顾客对油气井的需求和期望,根据顾客规定的要求,如钻井工程项目合同草案(标书) 、技术协议草案、工程报价、电话等口头订单,填写《钻井工程产品要求评审表》。由市场开发管理部负责合同的签订与实施,《钻井工程施工承揽合同》签订后, 市场开发管理部负责将合同分发到财务部、质量安全环保部,作为产品实现的组织、生产、检验的依据;公司生产副经理或项目经理和生产运行部负责合同的执行,市场开发管理部负责合同执行的监督,并根据需要及时将信息与内外部顾客沟通。2、井位的勘查生产运行部根据顾客下达的井位通知,组织顾客、钻前工程大队赴现场勘查井位,依据 SY5466-2004《钻前工程井场布置技术要求》,确定设备摆放、占地面积、道路等,并负责办理动土手续。主要环境因素识别2.2.1根据施工井所处地理位置,按照《吐哈石油勘探开发指挥部环境保护管理补充规定》、《关于重新划分环境保护区域的通知》规定和顾客对作业的要求,确定钻井施工作业环境影响的主要因素;2.2.2环境影响主要因素应包括但不限于以下内容: 1)钻井施工对自然环境(地质、地貌、水环境、植被、野生动物、水生生物、大气、土壤等)的影响,应说明哪些可以恢复,哪些不可以恢复; 2)钻井施工对社会环境(社会、经济、文化及古迹等)的影响和外部依托。如果是在油区外部应了解当地的地方法律和民族习惯以及野生动物、环境管理规定。2.2.3井位勘查:a) 落实施工现场地面、地下障碍物的情况,遇到高压线、输油管道、电缆线等情况必须经其主管部门(单位)同意后,方可施工。b) 查看搬迁路线,落实搬迁车辆台数,制定搬迁方案,绘制路线图和安置行车路标。c)通知钻前工程大队进行钻前施工准备并办理动土审批手续。2.2.5长途搬迁井 ( 井距 120 公里以上 ) ,实施单位应根据实地勘测数据和了解的资料,编制搬迁作业策划书,经生产运行部审核,公司主管生产领导审批后实施。 HSE 要求2.3.1道路勘测人员乘座车辆的里程表必须完好,以便正确测量搬迁路线的实际距离。2.3.2中速行驶以确保行车安全和勘测人员能够观测到路面的基本情况。2.3.3遇过路电线、 电话线、 桥梁涵洞等应仔细观察电线涵洞高度和桥梁最大载重量并做好相关记录。2.3.4外部依托调查情况准确,医疗救护和紧急消防两项依托要和顾客进行协商和沟通,达到明确联系方式,互知交通捷径的目的,以便...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

钻井设备搬迁安装策划

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
