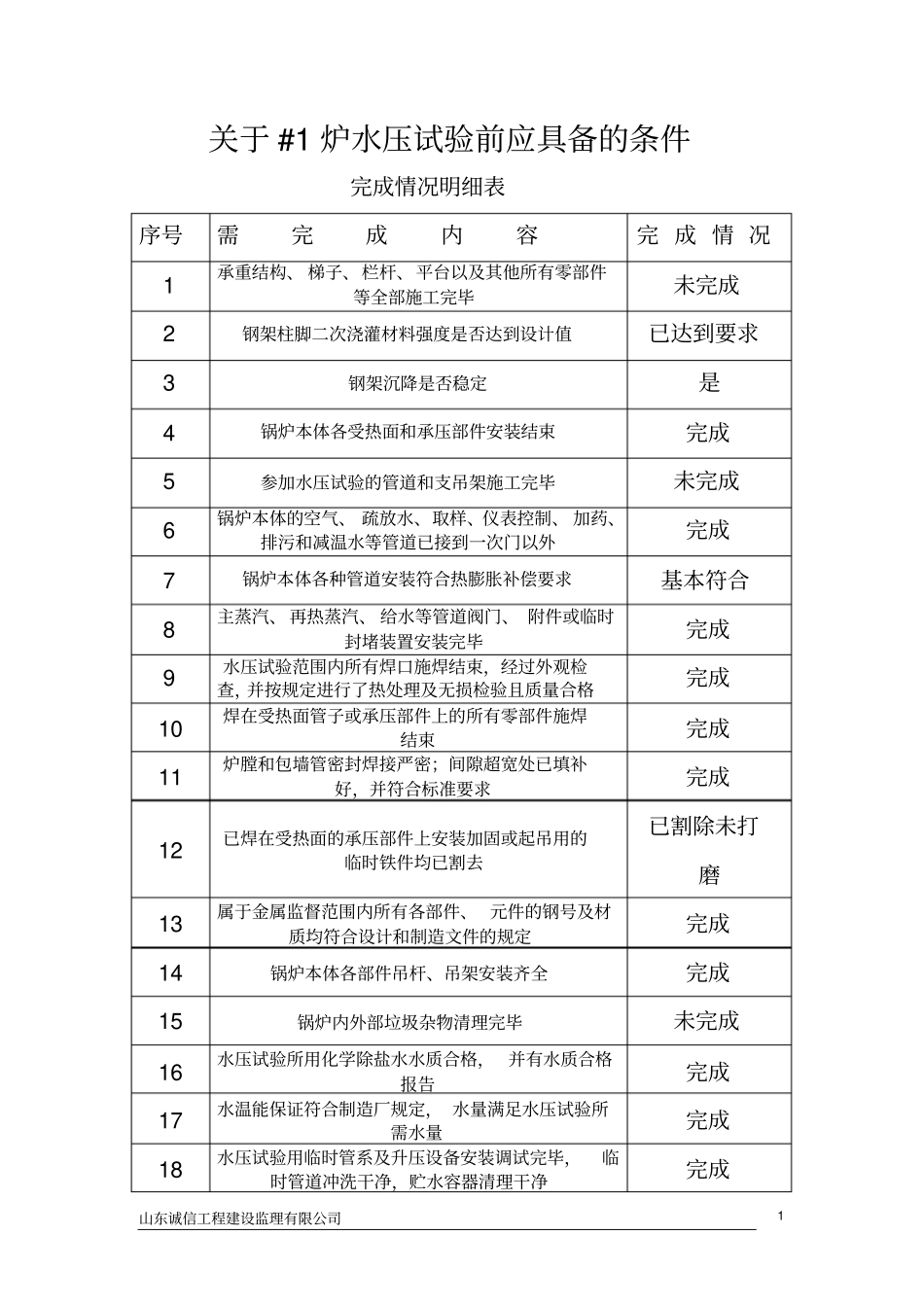

山东诚信工程建设监理有限公司1 关于 #1 炉水压试验前应具备的条件完成情况明细表序号需完成内容完 成 情 况1 承重结构、 梯子、栏杆、平台以及其他所有零部件等全部施工完毕未完成2 钢架柱脚二次浇灌材料强度是否达到设计值已达到要求3 钢架沉降是否稳定是4 锅炉本体各受热面和承压部件安装结束完成5 参加水压试验的管道和支吊架施工完毕未完成6 锅炉本体的空气、 疏放水、取样、仪表控制、 加药、排污和减温水等管道已接到一次门以外完成7 锅炉本体各种管道安装符合热膨胀补偿要求基本符合8 主蒸汽、 再热蒸汽、 给水等管道阀门、 附件或临时封堵装置安装完毕完成9 水压试验范围内所有焊口施焊结束,经过外观检查,并按规定进行了热处理及无损检验且质量合格完成10 焊在受热面管子或承压部件上的所有零部件施焊结束完成11 炉膛和包墙管密封焊接严密;间隙超宽处已填补好,并符合标准要求完成12 已焊在受热面的承压部件上安装加固或起吊用的临时铁件均已割去已割除未打磨13 属于金属监督范围内所有各部件、 元件的钢号及材质均符合设计和制造文件的规定完成14 锅炉本体各部件吊杆、吊架安装齐全完成15 锅炉内外部垃圾杂物清理完毕未完成16 水压试验所用化学除盐水水质合格, 并有水质合格报告完成17 水温能保证符合制造厂规定, 水量满足水压试验所需水量完成18 水压试验用临时管系及升压设备安装调试完毕,临时管道冲洗干净,贮水容器清理干净完成山东诚信工程建设监理有限公司2 19 水冷壁下联箱及汽包等各部位移指示器齐全,安装位置正确未完成20 水压试验范围内的设备、 构件及管道上的承压焊缝及其他应该检查的部位不准保温、涂漆符合要求21 水压试验至少要有两块压力表, 其精度和量程符合规程要求,并经检查检验合格,均在有效期内完成22 水压试验必须使用的通道、 楼梯、平台、栏杆、 踢脚板、临时脚手架、 通信设施及照明 ( 永久或临时 )均装设完毕且符合安全技术要求未完成23 水压试验后的废水排放系统畅通, 能达到环保要求未完成24 水压试验方案措施已编制,并经审批完成25 水压试验系统图和升降压曲线图已张挂于现场未完成26 参与水压试验的系统、 阀门、水泵及电气操作设备均应标识清楚,并挂临时标识牌未完成27 与制造厂签有监装协议的锅炉设备, 已由厂家监装人员按规定检查完毕,并有书面确认文件未完成28 在自检和预检查过程中发现的问题已经整改完毕29 按《电力工业锅...
