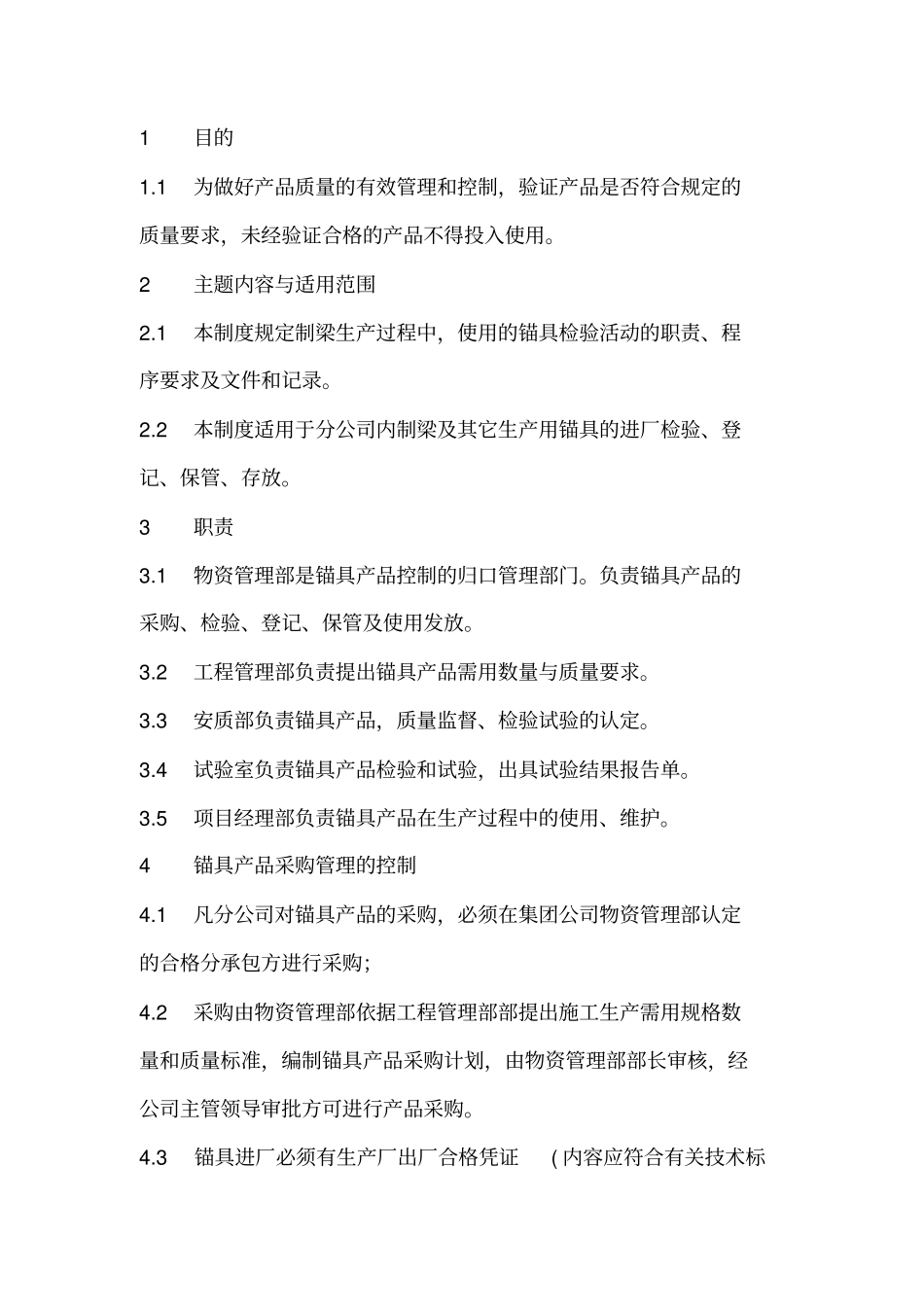

1 为做好产品质量的有效管理和控制,验证产品是否符合规定的质量要求,未经验证合格的产品不得投入使用
2 主题内容与适用范围2
1 本制度规定制梁生产过程中,使用的锚具检验活动的职责、程序要求及文件和记录
2 本制度适用于分公司内制梁及其它生产用锚具的进厂检验、登记、保管、存放
1 物资管理部是锚具产品控制的归口管理部门
负责锚具产品的采购、检验、登记、保管及使用发放
2 工程管理部负责提出锚具产品需用数量与质量要求
3 安质部负责锚具产品,质量监督、检验试验的认定
4 试验室负责锚具产品检验和试验,出具试验结果报告单
5 项目经理部负责锚具产品在生产过程中的使用、维护
4 锚具产品采购管理的控制4
1 凡分公司对锚具产品的采购,必须在集团公司物资管理部认定的合格分承包方进行采购;4
2 采购由物资管理部依据工程管理部部提出施工生产需用规格数量和质量标准,编制锚具产品采购计划,由物资管理部部长审核,经公司主管领导审批方可进行产品采购
3 锚具进厂必须有生产厂出厂合格凭证( 内容应符合有关技术标准) ;无合格凭证不得采购

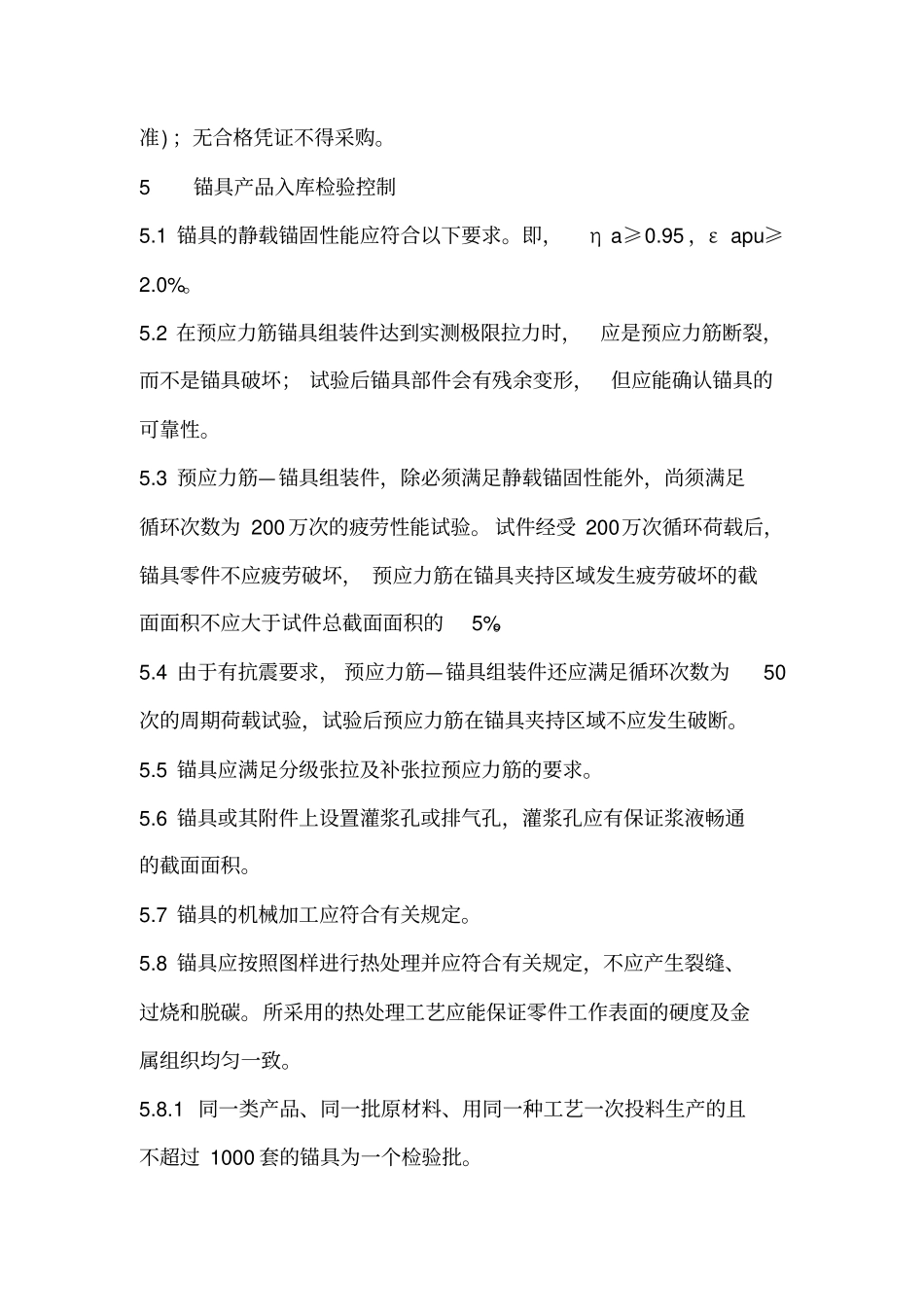

5 锚具产品入库检验控制5
1 锚具的静载锚固性能应符合以下要求
即,η a≥0
95 ,ε apu≥2
2 在预应力筋锚具组装件达到实测极限拉力时,应是预应力筋断裂,而不是锚具破坏; 试验后锚具部件会有残余变形,但应能确认锚具的可靠性
3 预应力筋—锚具组装件,除必须满足静载锚固性能外,尚须满足循环次数为 200万次的疲劳性能试验
试件经受 200万次循环荷载后,锚具零件不应疲劳破坏, 预应力筋在锚具夹持区域发生疲劳破坏的截面面积不应大于试件总截面面积的5%
4 由于有抗震要求, 预应力筋—锚具组装件还应满足循环次数为50次的周期荷载试验,试验后预应力筋在锚具夹持区域不应发生破断
