长壁炮采工作面回采作业规程汇总

长壁炮采工作面回采作业规程汇总_第1页
1/18
长壁炮采工作面回采作业规程汇总_第2页
2/18
长壁炮采工作面回采作业规程汇总_第3页
3/18

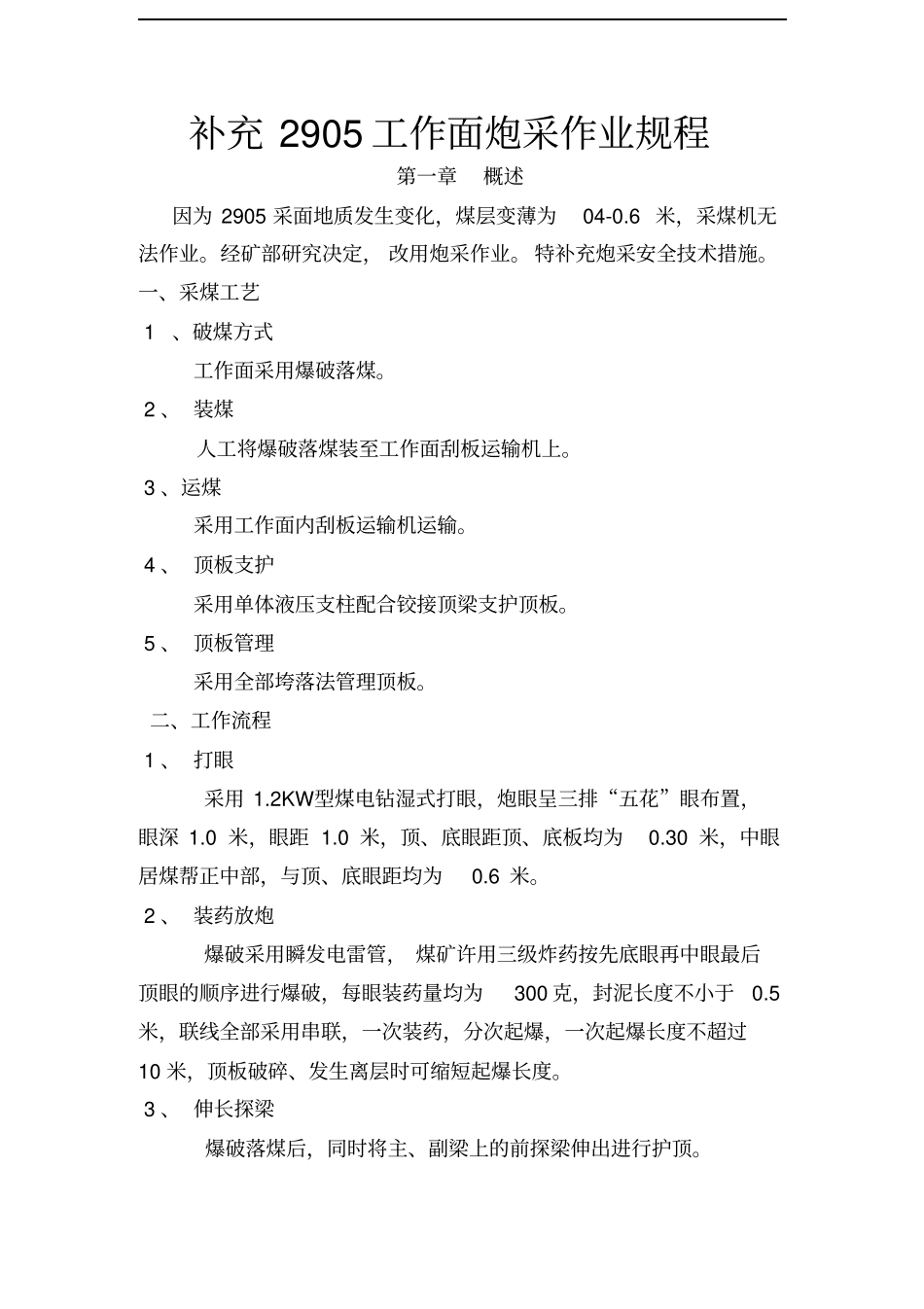

补充 2905 工作面炮采作业规程第一章概述因为 2905 采面地质发生变化,煤层变薄为04-0.6 米,采煤机无法作业。经矿部研究决定, 改用炮采作业。 特补充炮采安全技术措施。一、采煤工艺 1 、破煤方式工作面采用爆破落煤。 2 、 装煤人工将爆破落煤装至工作面刮板运输机上。 3 、运煤采用工作面内刮板运输机运输。 4 、 顶板支护采用单体液压支柱配合铰接顶梁支护顶板。 5 、 顶板管理采用全部垮落法管理顶板。二、工作流程 1 、 打眼采用 1.2KW型煤电钻湿式打眼,炮眼呈三排“五花”眼布置,眼深 1.0 米,眼距 1.0 米,顶、底眼距顶、底板均为0.30 米,中眼居煤帮正中部,与顶、底眼距均为0.6 米。 2 、 装药放炮爆破采用瞬发电雷管, 煤矿许用三级炸药按先底眼再中眼最后顶眼的顺序进行爆破,每眼装药量均为300 克,封泥长度不小于0.5米,联线全部采用串联,一次装药,分次起爆,一次起爆长度不超过10 米,顶板破碎、发生离层时可缩短起爆长度。 3 、 伸长探梁爆破落煤后,同时将主、副梁上的前探梁伸出进行护顶。4、 装煤装煤在完好的支护下,人工使用大锹进行,攉煤要攉净,清出实底保证底板平整,为移溜做好准备。5、 移溜一个循环爆破、 攉煤全部完成后, 由溜子一头向另一头进行移设,禁止由中部向两端或两端向中部移溜,移机头或机尾时,要与机头或机尾附近的中部槽同时进行,移溜时溜子的弯曲段长度不得少于20 米,以防溜槽脱节。移溜时,移溜器间距不超过7.5 米,同时操作的移溜器不少于3 个,移溜器的着力点采用并排支设的两根戗柱,移溜器保持与弯曲段溜子垂直,两头接触点用柱帽、 木楔等木质物垫实以防滑脱。移溜器采用液压顶溜器或单体柱。6、 移架放顶移副梁前在主、 副梁之间支设一颗导向柱, 检查主架支柱是否牢固,将浮煤清理干净,以使移架后支架能架设于实底上,然后向副梁下支柱注液使支柱收缩, 观察顶板情况, 操纵滑移千斤顶达到移架目的,每次移架 700mm,副梁移到预定位置后,将支柱升紧。副梁支设牢固好,按同样方法向前移主梁,移架步距700mm,保证移架后工作面支架架两端位于同一直线上。第二章顶板管理一、顶板管理采用全部垮落法管理顶板。二、工作面支架布置形式超前及端头支护回风超前支护在回风顺槽内, 打二排单体柱配铰接顶梁, 柱距1.0m,支柱支设超前工作面煤帮20m,端头支护采用 4 根长钢梁加单体液压支柱组成的迈步走向抬棚支护,钢梁长3.6m,迈...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

长壁炮采工作面回采作业规程汇总

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
