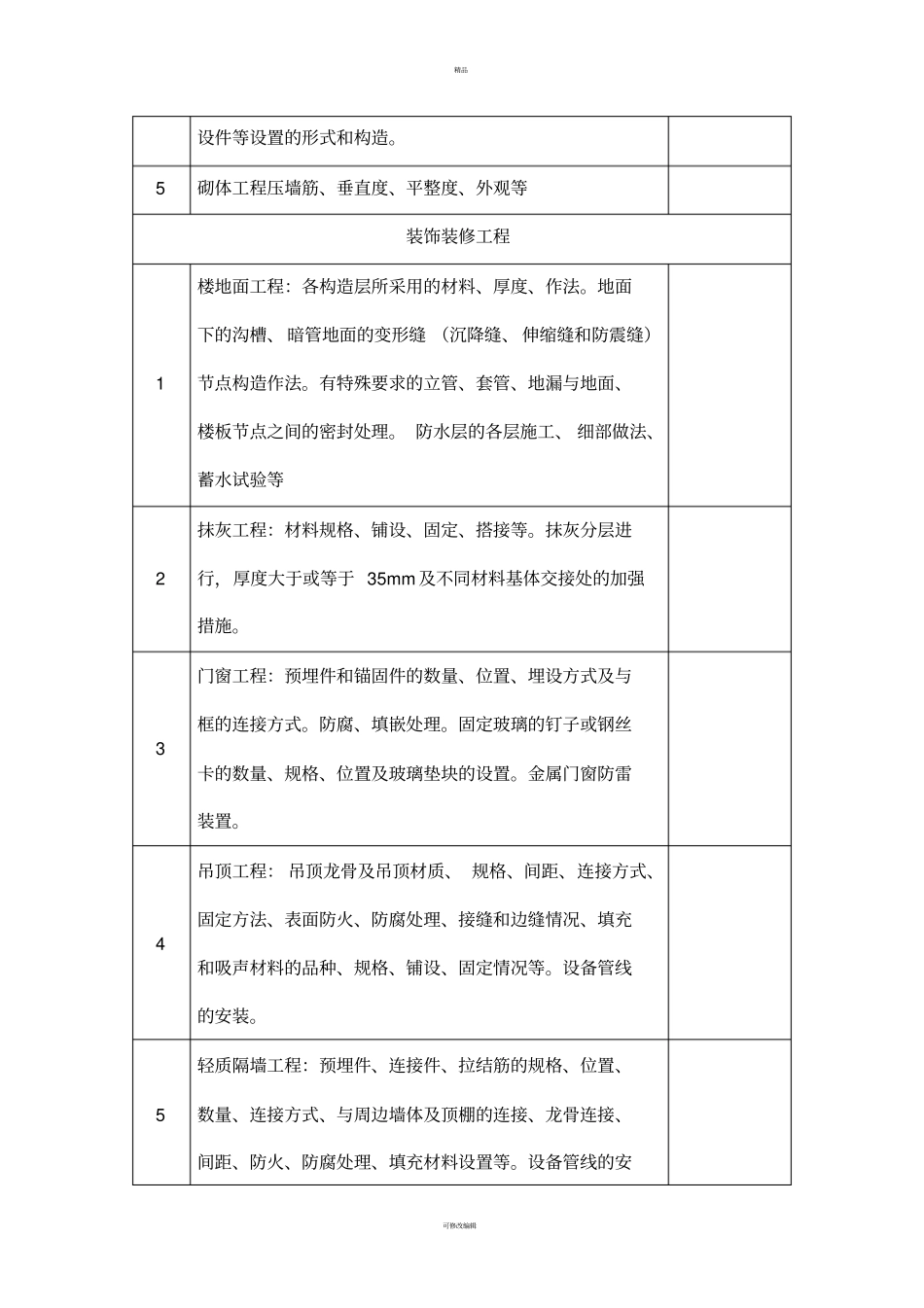

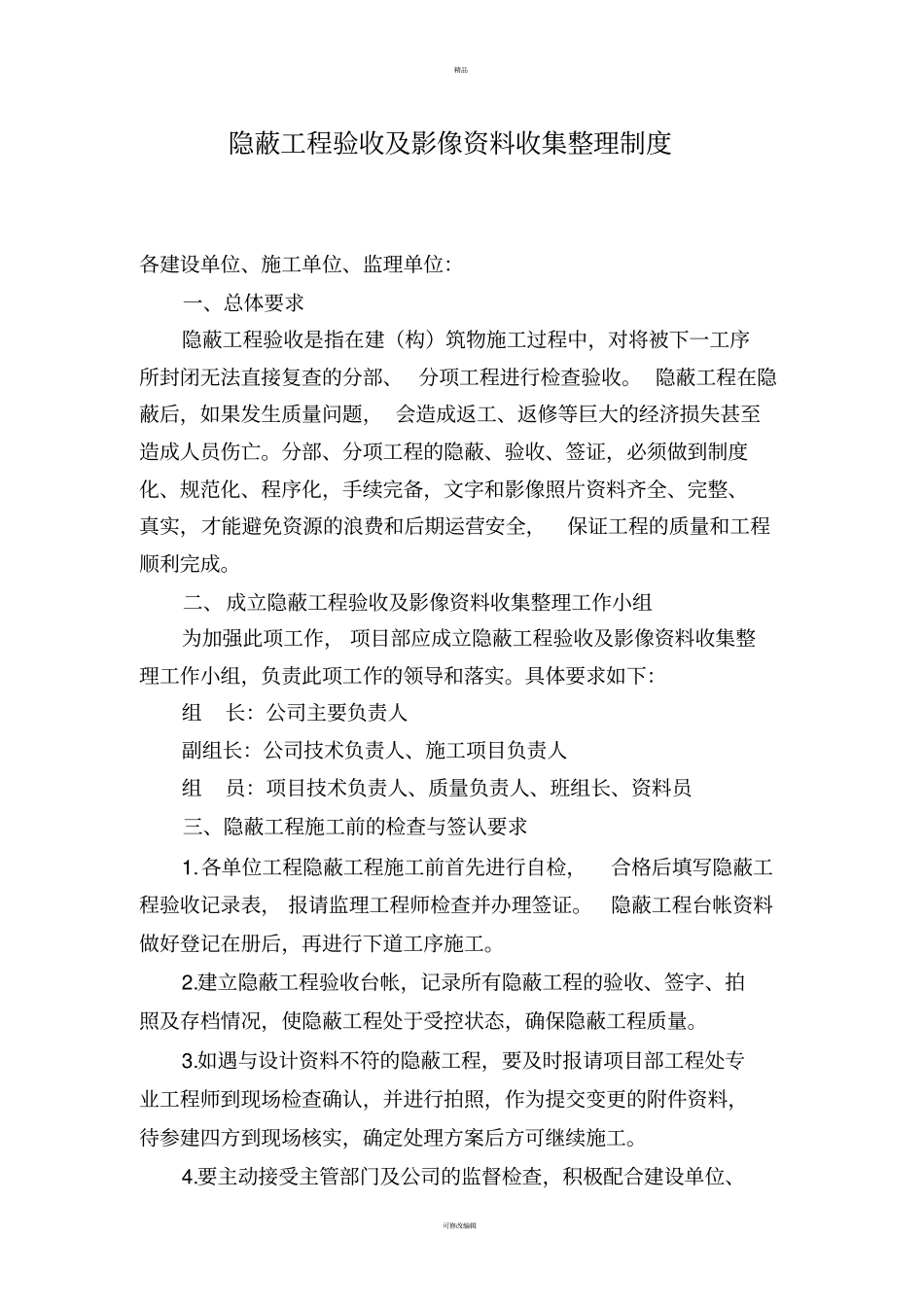

精品可修改编辑隐蔽工程验收及影像资料收集整理制度各建设单位、施工单位、监理单位:一、总体要求隐蔽工程验收是指在建(构)筑物施工过程中,对将被下一工序所封闭无法直接复查的分部、 分项工程进行检查验收。 隐蔽工程在隐蔽后,如果发生质量问题, 会造成返工、返修等巨大的经济损失甚至造成人员伤亡。分部、分项工程的隐蔽、验收、签证,必须做到制度化、规范化、程序化,手续完备,文字和影像照片资料齐全、完整、真实,才能避免资源的浪费和后期运营安全,保证工程的质量和工程顺利完成。二、成立隐蔽工程验收及影像资料收集整理工作小组为加强此项工作, 项目部应成立隐蔽工程验收及影像资料收集整理工作小组,负责此项工作的领导和落实。具体要求如下:组长:公司主要负责人副组长:公司技术负责人、施工项目负责人组员:项目技术负责人、质量负责人、班组长、资料员三、隐蔽工程施工前的检查与签认要求1.各单位工程隐蔽工程施工前首先进行自检,合格后填写隐蔽工程验收记录表, 报请监理工程师检查并办理签证。隐蔽工程台帐资料做好登记在册后,再进行下道工序施工。2.建立隐蔽工程验收台帐,记录所有隐蔽工程的验收、签字、拍照及存档情况,使隐蔽工程处于受控状态,确保隐蔽工程质量。3.如遇与设计资料不符的隐蔽工程,要及时报请项目部工程处专业工程师到现场检查确认,并进行拍照,作为提交变更的附件资料,待参建四方到现场核实,确定处理方案后方可继续施工。4.要主动接受主管部门及公司的监督检查,积极配合建设单位、精品可修改编辑监理的随时抽查和专项检查,为之提拱必要的检查条件。四、隐蔽工程施工数码实时成像的具体要求1、各工点技术员就下列隐蔽工程工序开工前及完工后进行现场实拍成图像,具体为 :工程图片、影像资料覆盖范围及反应内容地基与基础工程序号内容备注1基槽、房心回填前的基底清理、基底标高等2支护工程: 锚杆、土钉的品种规格、 插入长度, 钻孔直径,深度和角度; 排桩的桩径, 有效桩长、 钢筋笼规格尺寸等;检查地下连续墙成槽宽度、深度、倾斜度、钢筋笼规格、位置等。3墙、柱、梁、板、楼梯等钢筋绑扎、连接方式4墙、柱、梁、板、楼梯等模板支设、底模支撑加固5墙、柱、梁、板、楼梯等混凝土外观6地下防水:混凝土变形缝、施工缝、后浇带、穿墙套管、埋设件等设置的形式和构造。人防出口止水做法。防水基层、防水材料附加层、 细部处理、铺贴方式、 搭接密封等。主体工程1墙、柱、梁...
