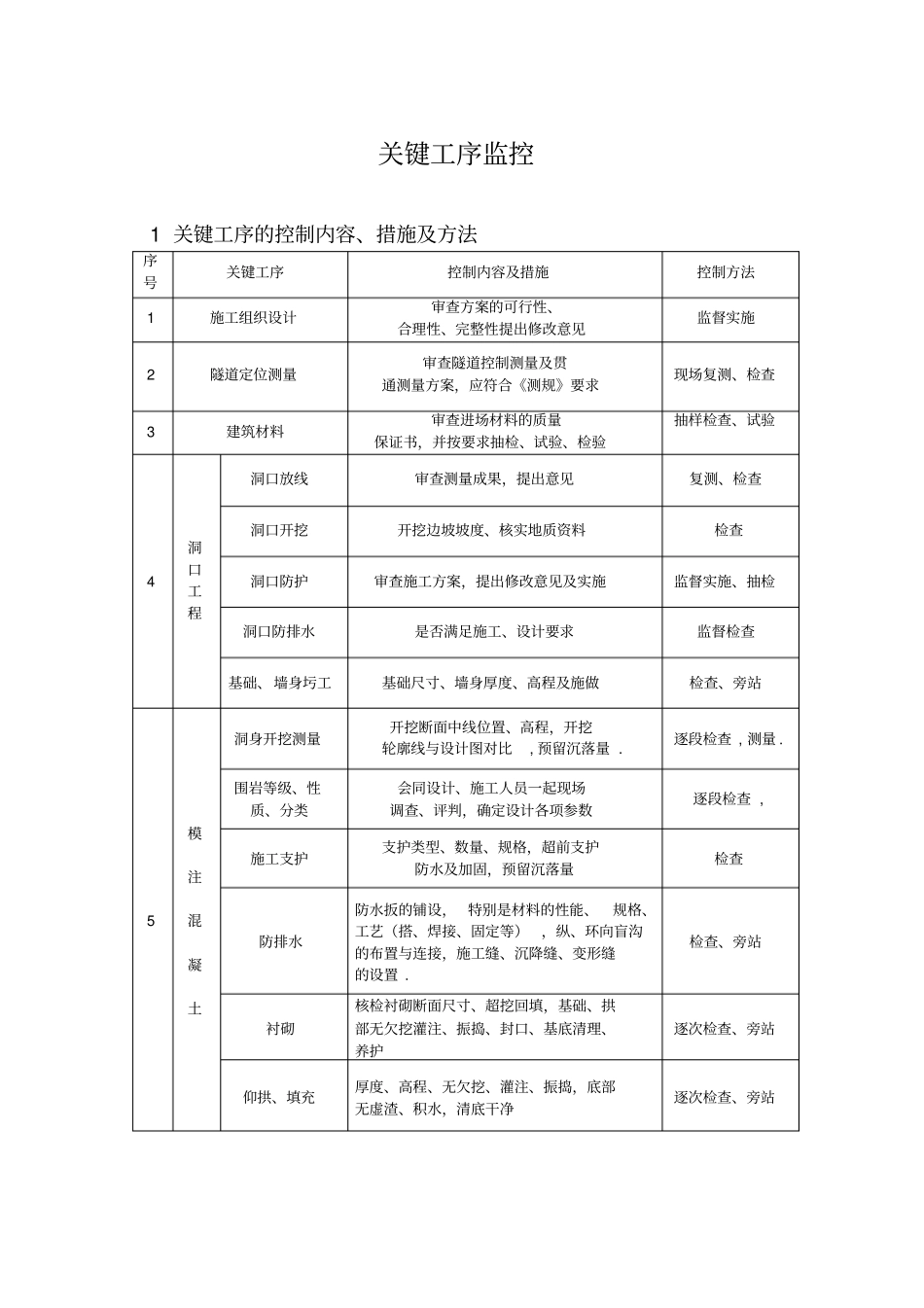

关键工序监控1 关键工序的控制内容、措施及方法序号关键工序控制内容及措施控制方法1 施工组织设计审查方案的可行性、合理性、完整性提出修改意见监督实施2 隧道定位测量审查隧道控制测量及贯通测量方案,应符合《测规》要求现场复测、检查3 建筑材料审查进场材料的质量保证书,并按要求抽检、试验、检验抽样检查、试验4 洞口工程洞口放线审查测量成果,提出意见复测、检查洞口开挖开挖边坡坡度、核实地质资料检查洞口防护审查施工方案,提出修改意见及实施监督实施、抽检洞口防排水是否满足施工、设计要求监督检查基础、墙身圬工基础尺寸、墙身厚度、高程及施做检查、旁站5 模注混凝土洞身开挖测量开挖断面中线位置、高程,开挖轮廓线与设计图对比, 预留沉落量 . 逐段检查 , 测量 . 围岩等级、性质、分类会同设计、施工人员一起现场调查、评判,确定设计各项参数逐段检查 , 施工支护支护类型、数量、规格,超前支护防水及加固,预留沉落量检查防排水防水扳的铺设, 特别是材料的性能、规格、工艺(搭、焊接、固定等),纵、环向盲沟的布置与连接,施工缝、沉降缝、变形缝的设置 . 检查、旁站衬砌核检衬砌断面尺寸、超挖回填,基础、拱部无欠挖灌注、振捣、封口、基底清理、养护逐次检查、旁站仰拱、填充厚度、高程、无欠挖、灌注、振捣,底部无虚渣、积水,清底干净逐次检查、旁站序号关键工序控制内容及措施控制方法6 复合式衬砌开挖断面测量中线位置、高程、开挖轮廓线与设计断面核对、预留沉落量逐段检查、测量围岩等级、性质、分类会同设计、施工人员一起现场勘查,共同调查,修正围岩等级逐段检查量测根据根据地质条件,支护类型和参数开挖方式,确定量测作业程序,资料的整理与反馈监督实施、抽检初期支护支护参数的施工、 材料的规格、 数量、连接等,喷层厚度,分项、分部质量验收,沉降量的预留旁站、破检、逐段检查防排水防水扳的铺设,特别是材料的性能、规格、工艺(搭、焊接、固定等),纵、环向盲沟的布置与连接,施工缝、沉降缝、变形缝的设置. 检查、旁站二次模注混凝土核检衬砌断面尺寸,尤其是墙脚、拱部尺寸。 模板就位准确。 灌注、振捣、封口、两侧对称施做,清基干净、养护. 检查、旁站7 斜井工程井身开挖测量开挖断面中线位置、高程,开挖轮廓线与设计图核对,预留沉落量逐段检查地质核对会同设计、施工人员现场调查,共同评判逐段检查施工支护支护类型、数量、规格,支护、防水及加固。逐次检...
