安全监理技术交底工程名称郑西高速尧栾段第一总监办交底部位隧道工程工程编 号交底日期施工中务必始终贯彻“以人为本,安全至上”的理念
进洞前务必完善截水,排水系统,确保洞口不被暴雨冲蚀,保障洞口施工安全
洞身施工应严格遵循“短进尺,弱爆破,快封闭,勤量测”的原则,严格控制循环进尺和爆破震动速度
一、隧道工程施工安全总体控制要点1、施工场地应作出详细的部署和安置,出碴、进料及材料堆放场地应妥善布置,弃碴场地应设置在不堵塞河流、不污染环境、不毁坏农田的地段
对风、水、电、路等设施作出统一安排,并在进洞前基本完成
2、进洞前先做好洞口工程,稳定好洞口的边坡和仰坡,做好天沟、边沟等排水设施,确保地表水不致危及隧道的施工安全
3、隧道施工的各作业队、各班组间,应建立完善的交接班制度,并将施工、安全等情况记载于交接班的记录簿内
工地现场值班负责人应认真检查交接班情况
4、所有进入隧道工地的人员, 必须按规定配带安全防护用品,遵章守纪,听从指挥
5、遇有不良地质地段施工时, 应按照先治水、短长挖、 弱爆破、先护顶、强支护、早衬砌的原则稳步前进
如设计文件中指明有不良地质情况时,应进行超前钻孔,探明情况,采取预防措施

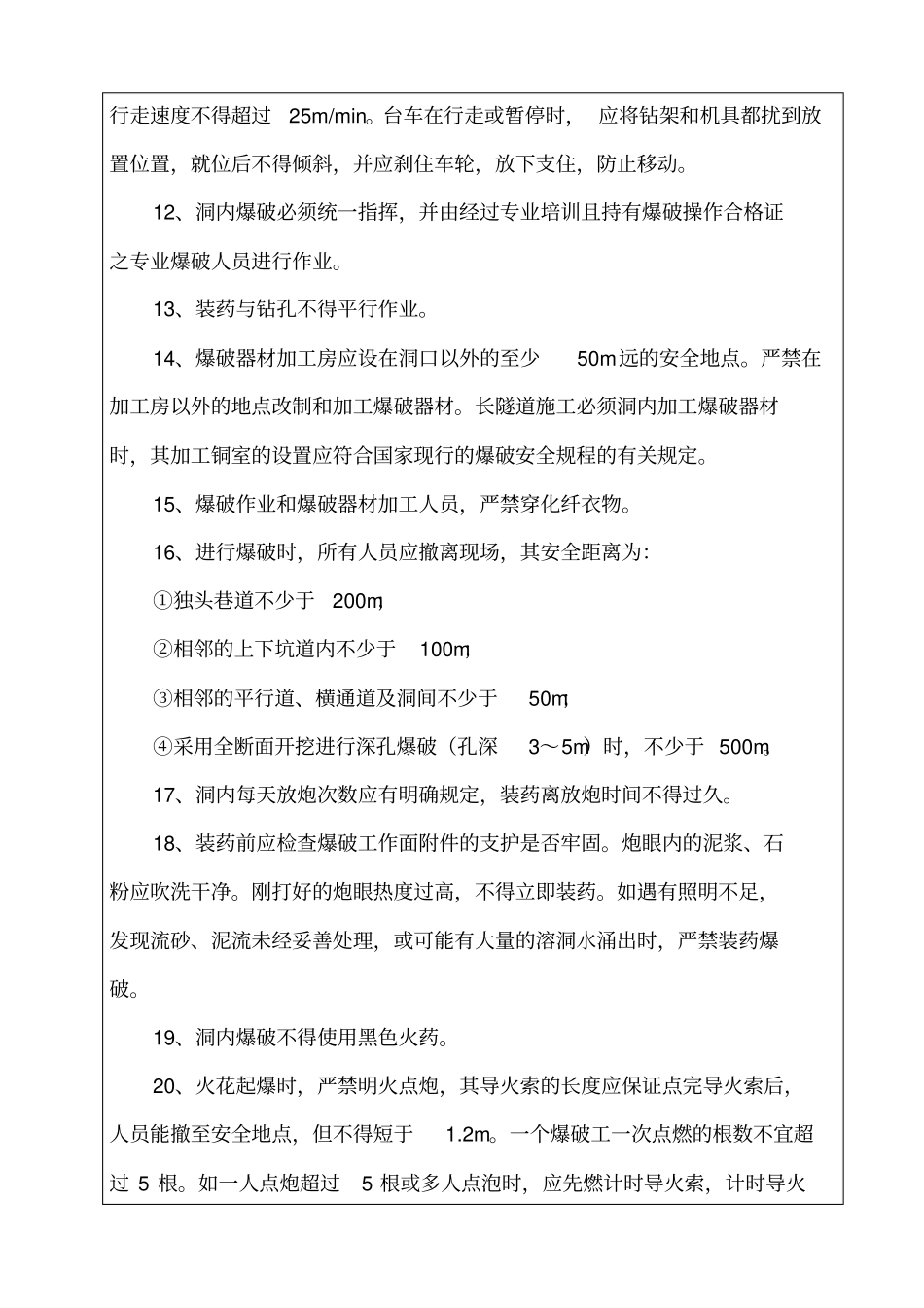

二、开挖、凿孔及爆破作业安全控制要点1、开挖人员到工作地点时,应首先检查工作面是否处于安全状态
详细检查支护是否牢固,顶板和两帮是否稳定,如有松动的石、土块或裂缝应先予以清除或支护
2、人工开挖地质隧道时,应先检查镐、锹、锄头等工具是否完好,各部连接是否牢固
操作时必须互相配合并保持必要的安全操作距离
3、人工打眼时,应检查锤与锤把的联接是否牢固,锤把是否有裂缝、腐朽和歪斜,锤头及钢钎顶端有无不平和严重毛边情况
如有应予更换
4、机械凿岩时,宜采用湿式凿岩机或带有捕尘器的凿岩机
5、站在碴堆上作业,应注意渣堆的稳定,防止滑坍伤人
6、采用负钻钻眼,应先检查机身、螺栓、卡套、弹簧和
