第五节、隧道工程施工方法一、工程概述
二、隧道施工准备、平面布置及组织(一)隧道施工准备及场地布置针对本工程的特点,施工准备需完成的主要工作内容有:修筑施工便道、整理洞口场地、修建各种生产生活设施、接通水、电、通讯线路、布设三角网等
1、修筑施工便道2、整理洞口场地严格按照施工用地图所示和监理工程师批准的计划及指示,清理工地范围阻碍施工的构筑物、树木、杂草、乱石等,整理出良好的洞口场地
3、修建各种生产生活设施便道修建后,在隧道出口平整场地建造生产生活用房
空压机房设在洞口右侧10 米处,空压机房设 2 台 20m3/min 空压机,备用 11m3/min 空压机一台
高山水池设在洞顶左侧 20 米处,炸药、雷管库设在距洞口200 米外的山坳中,洞口外设置集中拌和站
具体设施布置详见“图2
2-1 施工总平面布置图”
4、接通水、电、通讯线路(1)水:在隧道出口附近设蓄水池,并在洞顶左侧山坡上设高位水池,由离心泵抽水入高位水池及工人生活用水池
(2)电:从沿线高压线路接入,在隧道空压机房附近设配电房,设置1000KVA变压器一台,并配备250KW发电机一台
(3)通讯线路:
5、组织精测队,用全站仪精细测设,严密平差,布设控制隧道中线与标高的三角网
本隧道中线由设计院提供的DA-71、DA-72#导线点控制,并在隧道洞口埋设三个水泥护桩 s1、s2、s3
水准点由 BMA-30 点引设
(二)施工队伍及劳力安排根据本隧道的实际情况,隧道采用单口掘进,拟安排4 个隧道专业施工队伍,生产及管理人员 138 人,分掘进、出碴、初支、二衬、后勤五个作业组,其中掘进、初支、二衬每组又分二个工班

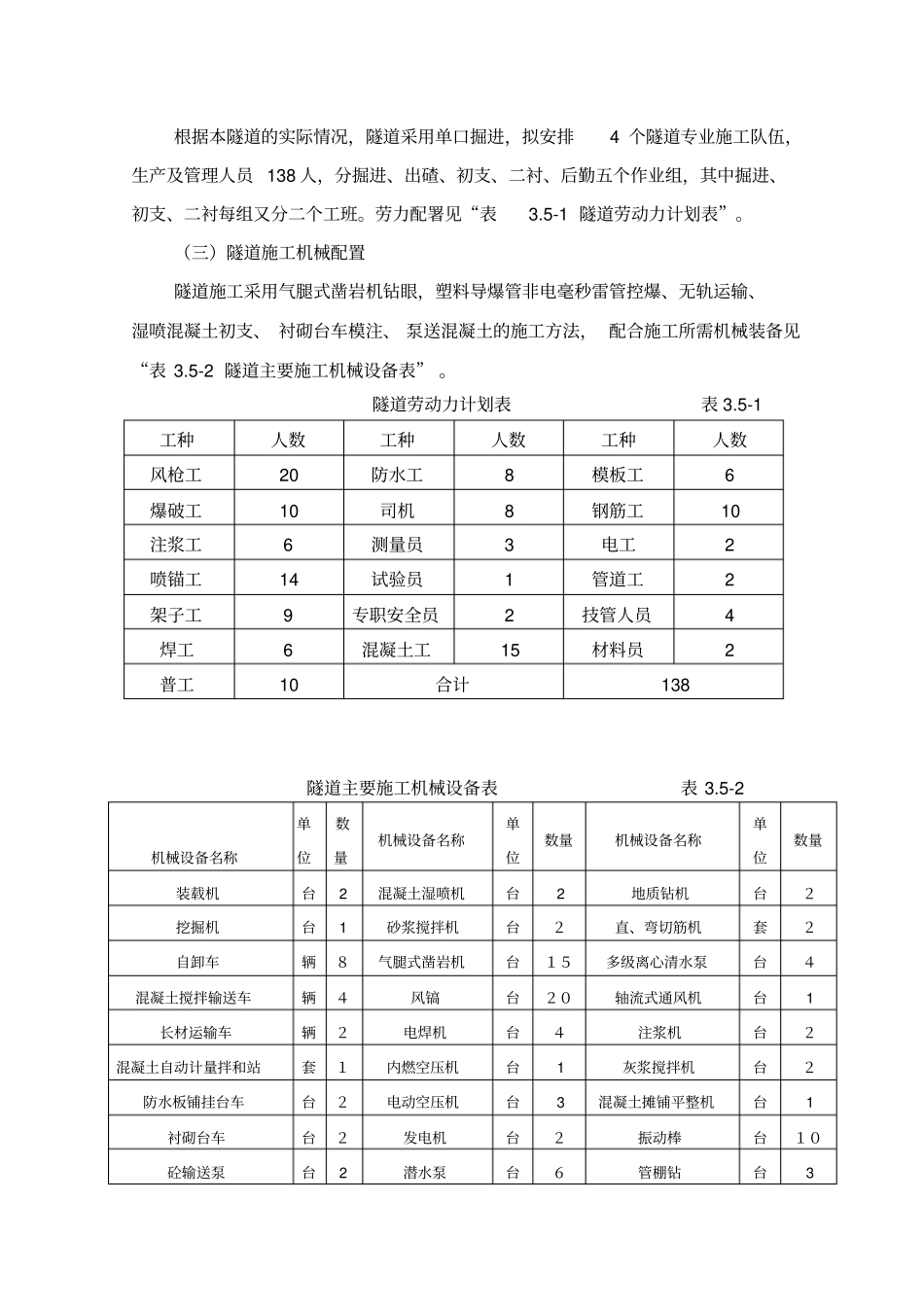

劳力配署见“表3
5-1 隧道劳动力计划表”
(三)隧道施工机械配置隧道施工采用气腿式凿岩机钻眼,塑料导爆管非电毫秒雷管控爆、无轨运输、湿喷混凝土初支、 衬砌台车模注、 泵送混凝
