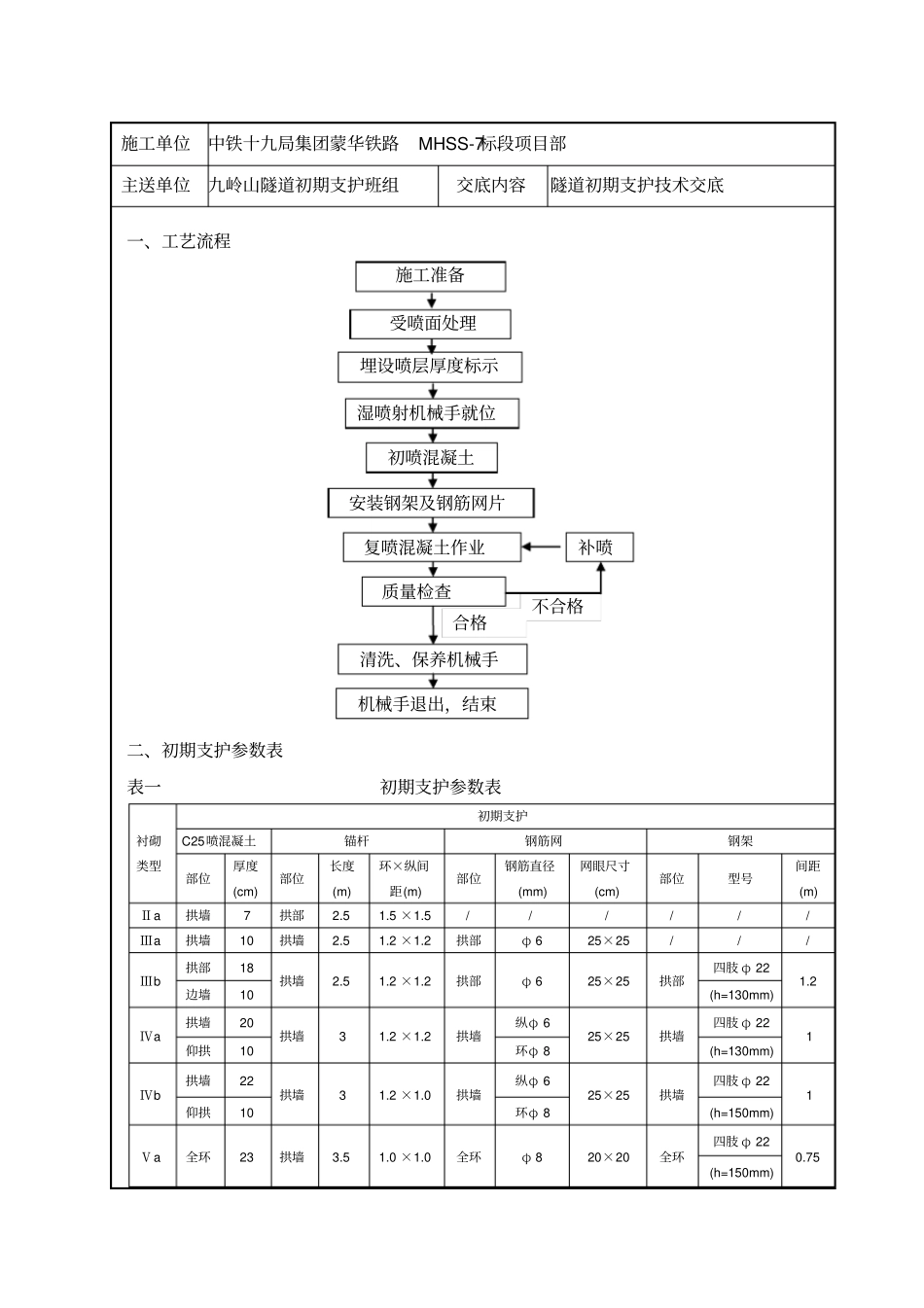

新建蒙西至华中地区铁路煤运通道MHSS-7标编号: JD-九岭山隧道二衬施工技术交底单 位:京福闽赣Ⅲ六工区编 制:审 核:编制单位:三级施工技术交底书工程名称 :蒙华铁路 MHSS-7标段九岭山隧道工程编号: JD- 施工单位中铁十九局集团蒙华铁路MHSS-7标段项目部主送单位九岭山隧道初期支护班组交底内容隧道初期支护技术交底一、工艺流程二、初期支护参数表表一初期支护参数表衬砌类型初期支护C25喷混凝土锚杆钢筋网钢架部位厚度(cm) 部位长度(m) 环×纵间距(m) 部位钢筋直径(mm) 网眼尺寸(cm) 部位型号间距(m) Ⅱa 拱墙7 拱部2
5 / / / / / / Ⅲa 拱墙10 拱墙2
2 拱部φ 6 25×25 / / / Ⅲb 拱部18 拱墙2
2 拱部φ 6 25×25 拱部四肢 φ 22 1
2 边墙10 (h=130mm) Ⅳa 拱墙20 拱墙3 1
2 拱墙纵φ 6 25×25 拱墙四肢 φ 22 1 仰拱10 环φ 8 (h=130mm) Ⅳb 拱墙22 拱墙3 1
0 拱墙纵φ 6 25×25 拱墙四肢 φ 22 1 仰拱10 环φ 8 (h=150mm) Ⅴa 全环23 拱墙3
0 全环φ 8 20×20 全环四肢 φ 22 0
75 (h=150mm) 施工准备受喷面处理埋设喷层厚度标示湿喷射机械手就位初喷混凝土安装钢架及钢筋网片复喷混凝土作业质量检查清洗、保养机械手机械手退出,结束补喷不合格合格三级施工技术交底书工程名称 :蒙华铁路 MHSS-7标段九岭山隧道工程编号: JD- 施工单位中铁十九局集团蒙华铁路MHSS-7标段项目部主送单位九岭山隧道初期支护班组交底内容隧道初期支护技术交底Ⅴb 全环25 拱墙3
8 全环φ 8 20
