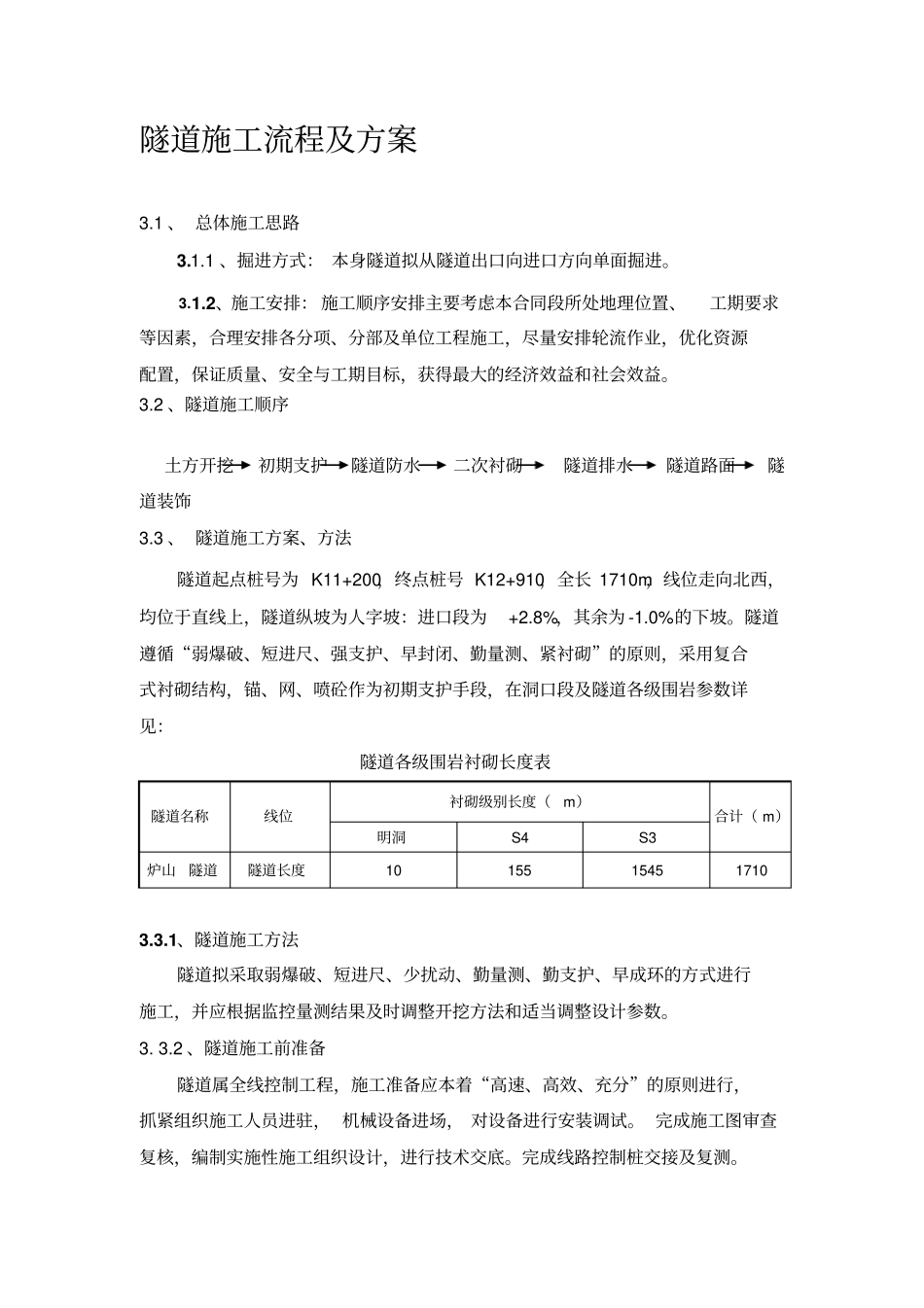

隧道施工流程及方案3
1 、 总体施工思路3
1 、掘进方式: 本身隧道拟从隧道出口向进口方向单面掘进
2、施工安排: 施工顺序安排主要考虑本合同段所处地理位置、工期要求等因素,合理安排各分项、分部及单位工程施工,尽量安排轮流作业,优化资源配置,保证质量、安全与工期目标,获得最大的经济效益和社会效益
2 、隧道施工顺序土方开挖初期支护隧道防水二次衬砌隧道排水隧道路面隧道装饰3

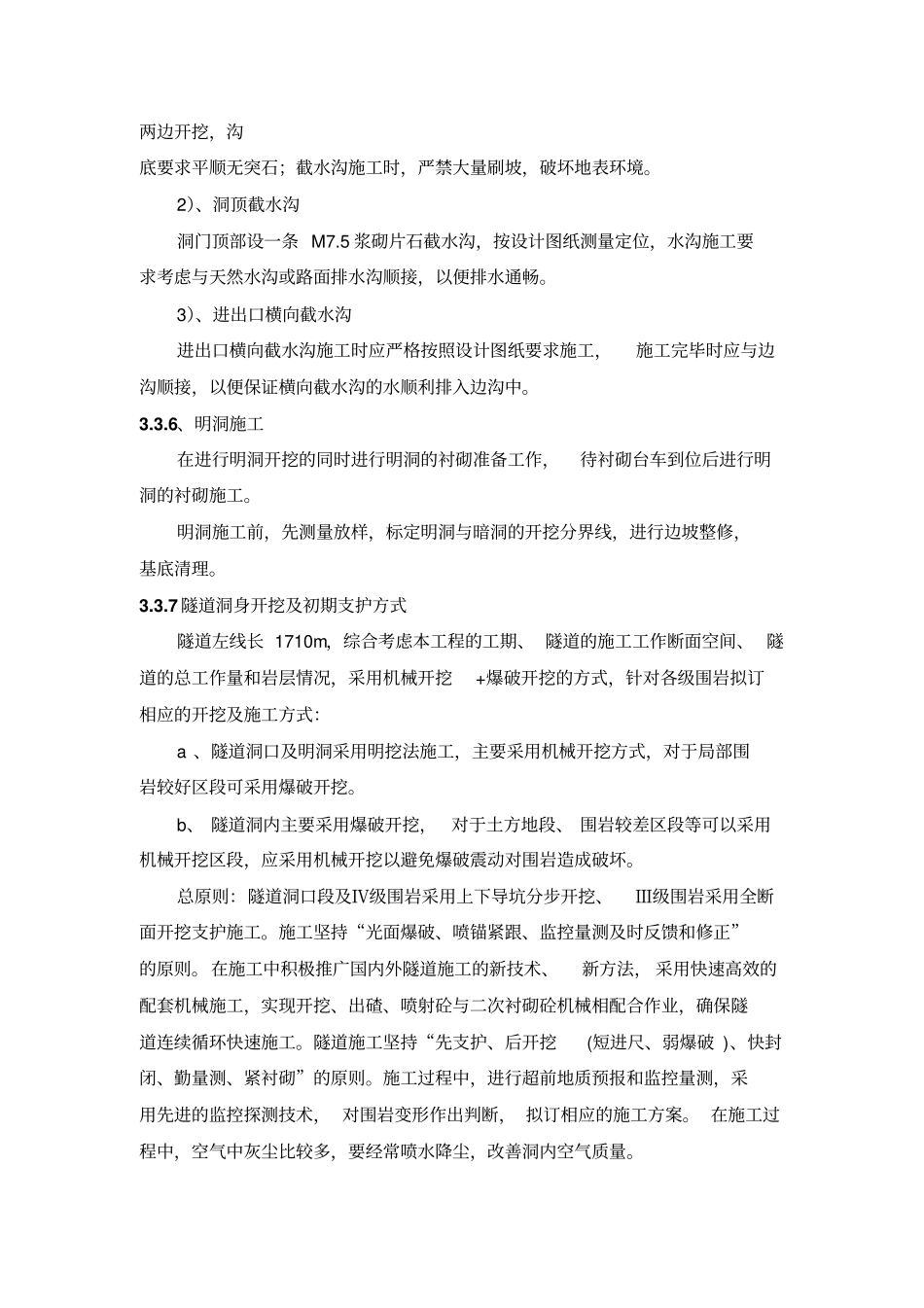

3 、 隧道施工方案、方法隧道起点桩号为 K11+200,终点桩号 K12+910,全长 1710m,线位走向北西,均位于直线上,隧道纵坡为人字坡:进口段为+2
8%,其余为 -1
隧道遵循“弱爆破、短进尺、强支护、早封闭、勤量测、紧衬砌”的原则,采用复合式衬砌结构,锚、网、喷砼作为初期支护手段,在洞口段及隧道各级围岩参数详见:隧道各级围岩衬砌长度表隧道名称线位衬砌级别长度(m)合计( m)明洞S4 S3 炉山隧道隧道长度10 155 1545 17103
1、隧道施工方法隧道拟采取弱爆破、短进尺、少扰动、勤量测、勤支护、早成环的方式进行施工,并应根据监控量测结果及时调整开挖方法和适当调整设计参数
2 、隧道施工前准备隧道属全线控制工程,施工准备应本着“高速、高效、充分”的原则进行,抓紧组织施工人员进驻, 机械设备进场, 对设备进行安装调试
完成施工图审查复核,编制实施性施工组织设计,进行技术交底
完成线路控制桩交接及复测
对施工人员进行教育和培训
进行风土民情教育, 遵纪守法教育, 尊重业主和监理工程师
对施工图、施组和规范进行学习考核

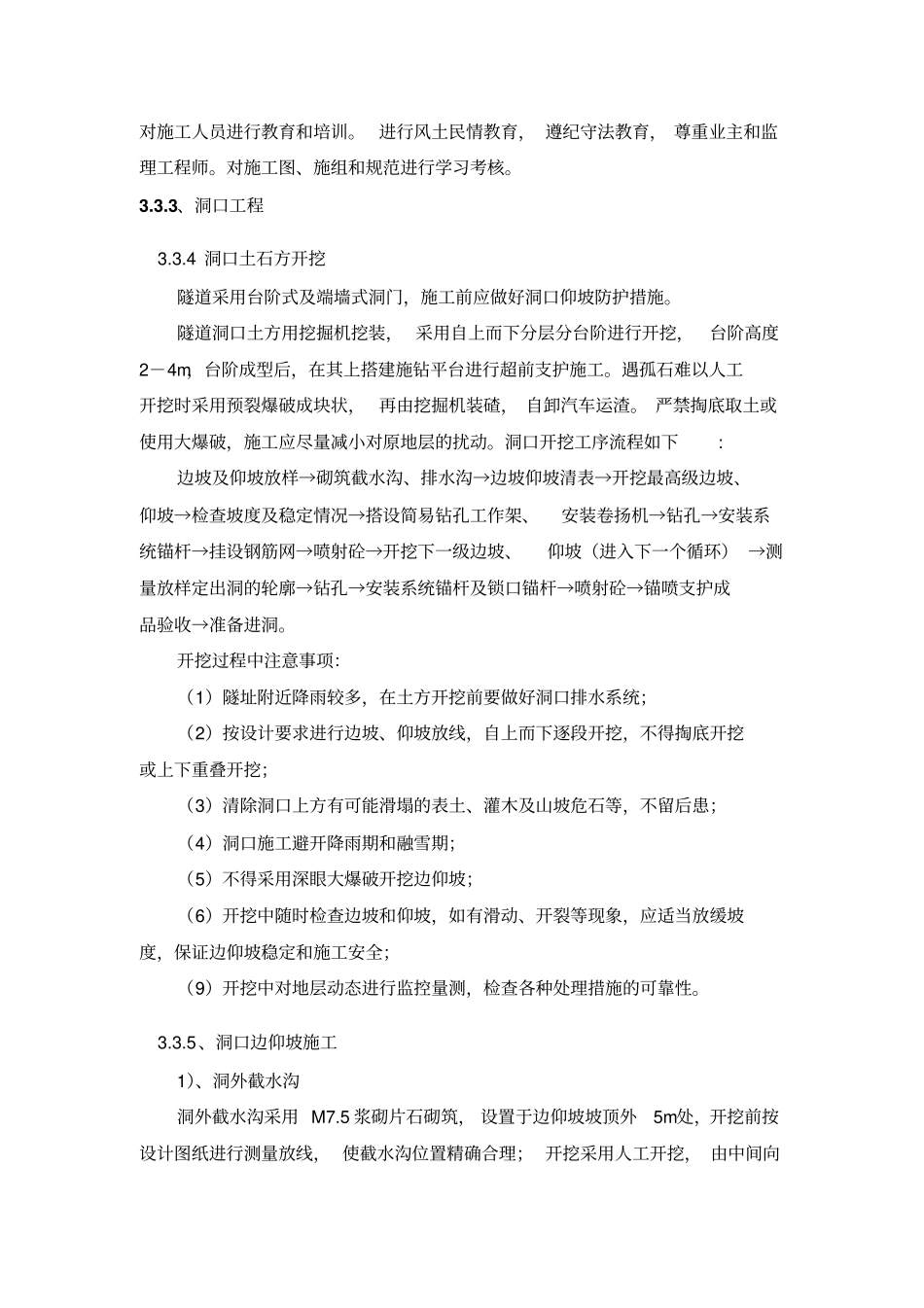

3、洞口工程3
4 洞口土石方开挖隧道采用台阶式及端墙式洞门,施工前应做好洞口仰坡防护措施
隧道洞口土方用挖掘机挖装, 采用自上而下分层分台阶进行开挖,台阶高度2-4m,台阶成型后,在其上搭建施钻平台进行超前
