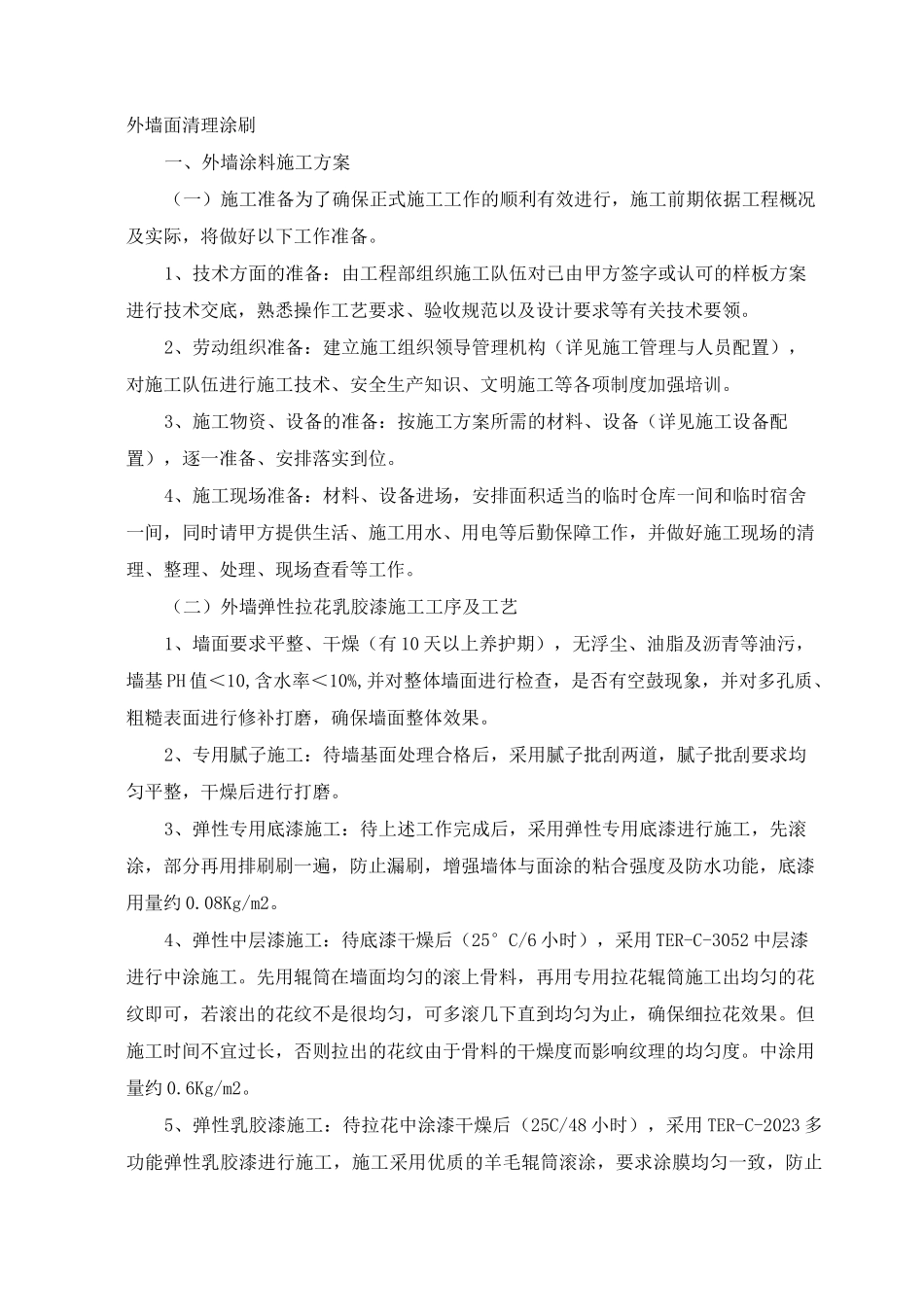

外墙面清理涂刷一、外墙涂料施工方案(一)施工准备为了确保正式施工工作的顺利有效进行,施工前期依据工程概况及实际,将做好以下工作准备
1、技术方面的准备:由工程部组织施工队伍对已由甲方签字或认可的样板方案进行技术交底,熟悉操作工艺要求、验收规范以及设计要求等有关技术要领
2、劳动组织准备:建立施工组织领导管理机构(详见施工管理与人员配置),对施工队伍进行施工技术、安全生产知识、文明施工等各项制度加强培训
3、施工物资、设备的准备:按施工方案所需的材料、设备(详见施工设备配置),逐一准备、安排落实到位
4、施工现场准备:材料、设备进场,安排面积适当的临时仓库一间和临时宿舍一间,同时请甲方提供生活、施工用水、用电等后勤保障工作,并做好施工现场的清理、整理、处理、现场查看等工作
(二)外墙弹性拉花乳胶漆施工工序及工艺1、墙面要求平整、干燥(有 10 天以上养护期),无浮尘、油脂及沥青等油污,墙基 PH 值<10,含水率<10%,并对整体墙面进行检查,是否有空鼓现象,并对多孔质、粗糙表面进行修补打磨,确保墙面整体效果
2、专用腻子施工:待墙基面处理合格后,采用腻子批刮两道,腻子批刮要求均匀平整,干燥后进行打磨
3、弹性专用底漆施工:待上述工作完成后,采用弹性专用底漆进行施工,先滚涂,部分再用排刷刷一遍,防止漏刷,增强墙体与面涂的粘合强度及防水功能,底漆用量约 0
08Kg/m2
4、弹性中层漆施工:待底漆干燥后(25°C/6 小时),采用 TER-C-3052 中层漆进行中涂施工
先用辊筒在墙面均匀的滚上骨料,再用专用拉花辊筒施工出均匀的花纹即可,若滚出的花纹不是很均匀,可多滚几下直到均匀为止,确保细拉花效果
但施工时间不宜过长,否则拉出的花纹由于骨料的干燥度而影响纹理的均匀度
中涂用量约 0
6Kg/m2

5、弹性乳胶漆施工:待拉花中涂漆干燥后(25C/48 小时),采用 TER-
