项目实施进度计划67529

项目实施进度计划67529_第1页
1/16
项目实施进度计划67529_第2页
2/16
项目实施进度计划67529_第3页
3/16

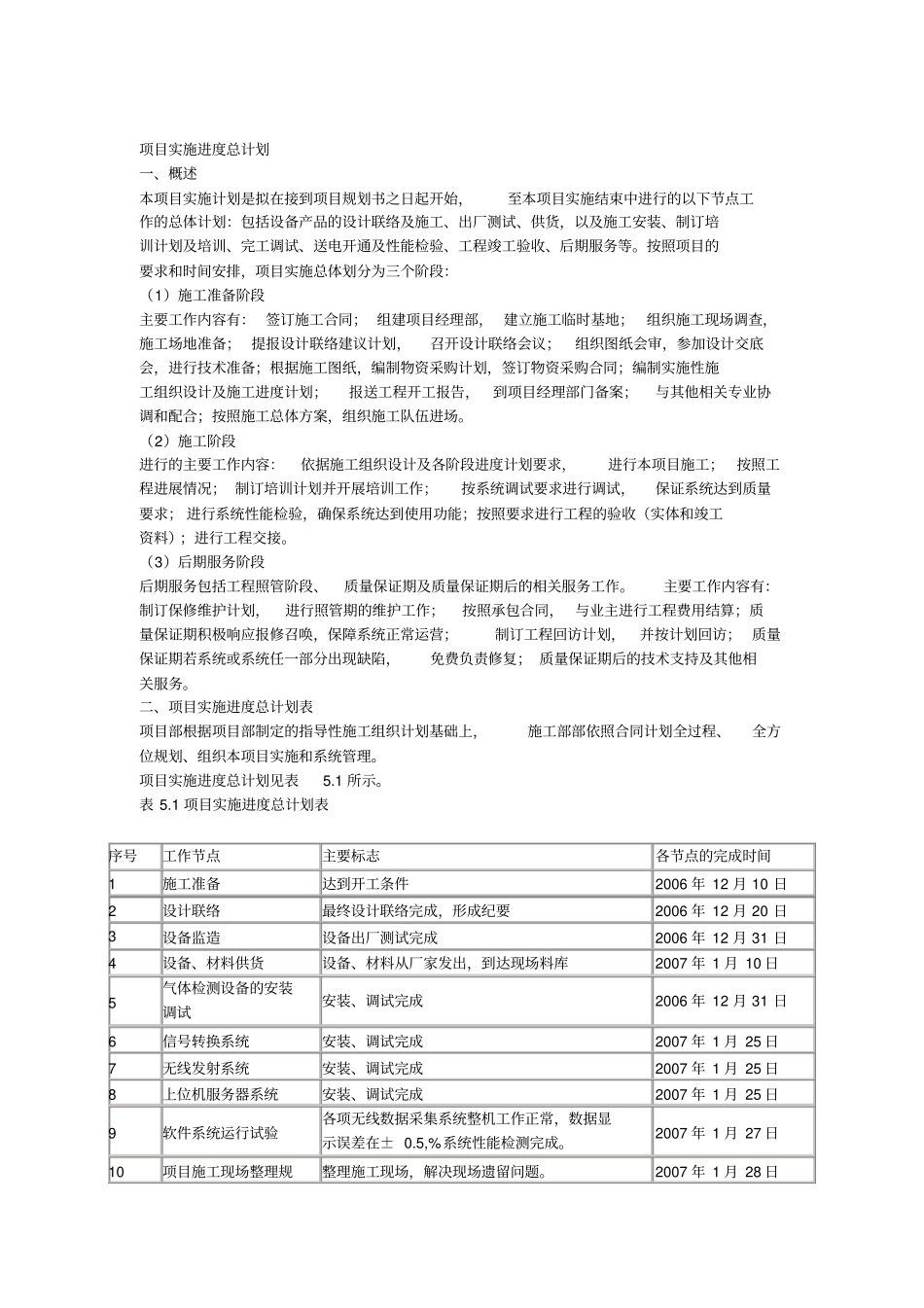

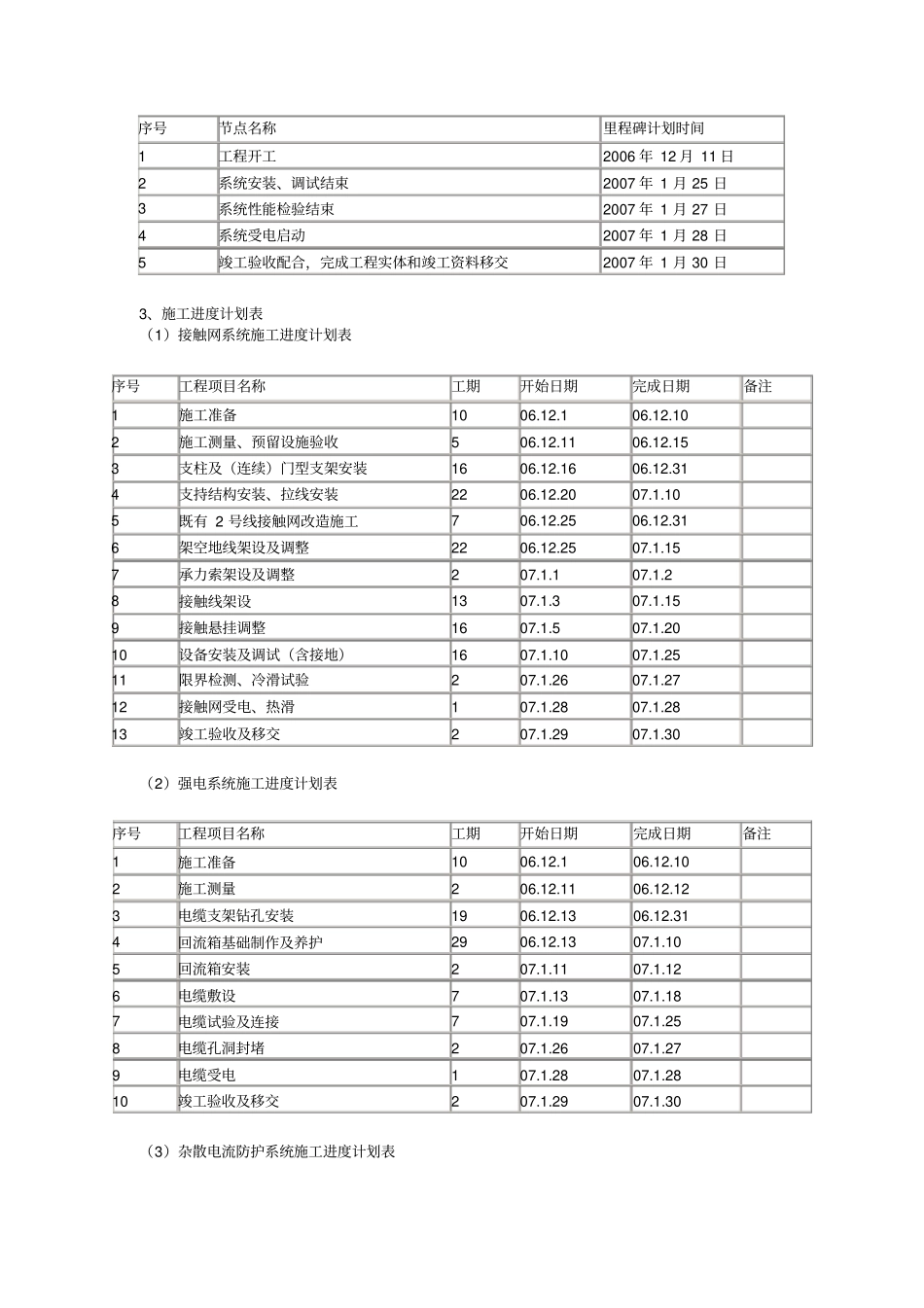

项目实施进度总计划一、概述本项目实施计划是拟在接到项目规划书之日起开始,至本项目实施结束中进行的以下节点工作的总体计划:包括设备产品的设计联络及施工、出厂测试、供货,以及施工安装、制订培训计划及培训、完工调试、送电开通及性能检验、工程竣工验收、后期服务等。按照项目的要求和时间安排,项目实施总体划分为三个阶段:(1)施工准备阶段主要工作内容有: 签订施工合同; 组建项目经理部, 建立施工临时基地;组织施工现场调查,施工场地准备; 提报设计联络建议计划,召开设计联络会议;组织图纸会审,参加设计交底会,进行技术准备;根据施工图纸,编制物资采购计划,签订物资采购合同;编制实施性施工组织设计及施工进度计划;报送工程开工报告,到项目经理部门备案;与其他相关专业协调和配合;按照施工总体方案,组织施工队伍进场。(2)施工阶段进行的主要工作内容:依据施工组织设计及各阶段进度计划要求,进行本项目施工;按照工程进展情况; 制订培训计划并开展培训工作;按系统调试要求进行调试,保证系统达到质量要求; 进行系统性能检验,确保系统达到使用功能;按照要求进行工程的验收(实体和竣工资料);进行工程交接。(3)后期服务阶段后期服务包括工程照管阶段、质量保证期及质量保证期后的相关服务工作。主要工作内容有:制订保修维护计划,进行照管期的维护工作;按照承包合同, 与业主进行工程费用结算;质量保证期积极响应报修召唤,保障系统正常运营;制订工程回访计划,并按计划回访; 质量保证期若系统或系统任一部分出现缺陷,免费负责修复; 质量保证期后的技术支持及其他相关服务。二、项目实施进度总计划表项目部根据项目部制定的指导性施工组织计划基础上,施工部部依照合同计划全过程、全方位规划、组织本项目实施和系统管理。项目实施进度总计划见表5.1 所示。表 5.1 项目实施进度总计划表序号工作节点主要标志各节点的完成时间1 施工准备达到开工条件2006 年 12 月 10 日2 设计联络最终设计联络完成,形成纪要2006 年 12 月 20 日3 设备监造设备出厂测试完成2006 年 12 月 31 日4 设备、材料供货设备、材料从厂家发出,到达现场料库2007 年 1 月 10 日5 气体检测设备的安装调试安装、调试完成2006 年 12 月 31 日6 信号转换系统安装、调试完成2007 年 1 月 25 日7 无线发射系统安装、调试完成2007 年 1 月 25 日8 上位机服务器系统安装、...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

项目实施进度计划67529

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
