济南舜华园建设发展有限公司程 序 文 件编号: SHYQP-20 第 C版第 1 次修改标题:项目总体进度计划控制程序第 2 页共 3 页1
0 目的通过编制并实施科学、合理、有效的项目总体计划控制程序,指导项目工作进度按计划顺利进行,保证项目按时保质完成
0 适用范围本程序适用于公司开发经营进度计划控制工作
0 定义项目总体进度计划:以计划过程中各项具体的活动或工作作为工序的进度计划
确保策划项目的具体展开,用于指导实际活动和工作的进行
1 分管开发设计副总经理 负责编制项目实施进度计划
1 开发设计部负责编制立项报批报建计划、设计进度计划、市政配套实施计划
2 工程项目部 负责编制施工进度计划、材料、设备采购计划
2分管营销副总经理 负责组织编制项目营销计划, 市场部负责编制项目营销策划方案及实施计划
3 财务总监 负责组织编制项目投资计划
4项目筹备组负责编制项目总体进度计划
公司总经理负责审批项目总体进度计划,并对实施情况进行监测
1 计划的编制5
1 项目筹备组依据公司 董事会 批准的《项目书》,确定项目总体进度目标,分析确定各阶段控制性进度目标, 组织编制项目总体进度计划, 经公司总经理审批后执行
2 项目总体进度计划应包括立项报批、三通一平、合同项目招标发包、材料及设备采购、融资投资、各设计阶段、施工阶段、验收移交、营销、售后服务等项内容
3 各相关部门根据批准的项目总体进度计划编制相应控制性详细计划,报分管副总经理 ( 总监、总经理助理 ) 审批后执行
济南舜华园建设发展有限公司程 序 文 件编号: SHYQP-20 第 C版第 1 次修改标题:项目总体进度计划控制程序第 3 页共 3 页5

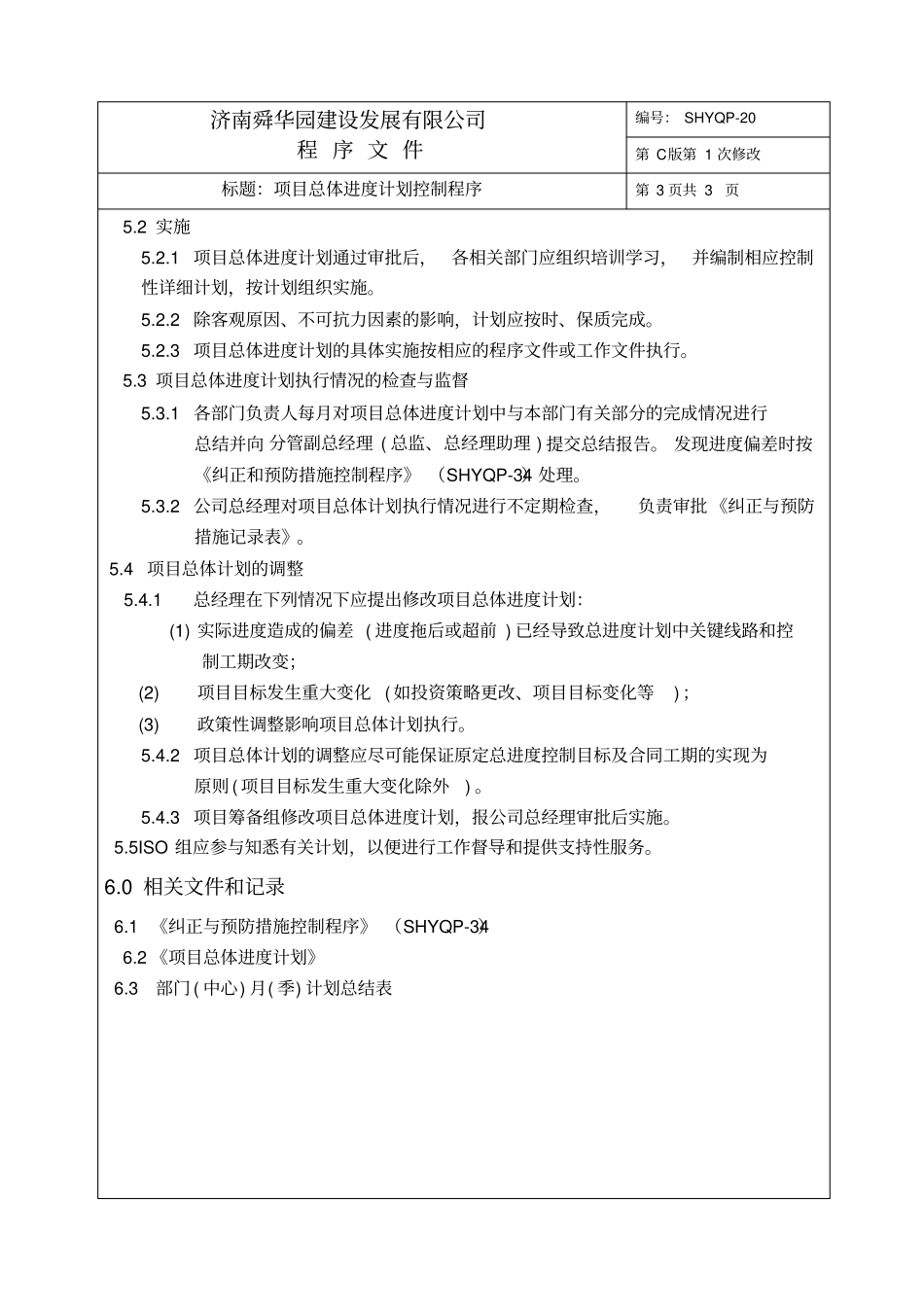

1 项目总体进度计划通过审批后,各相关部门应组织培训学习,并
