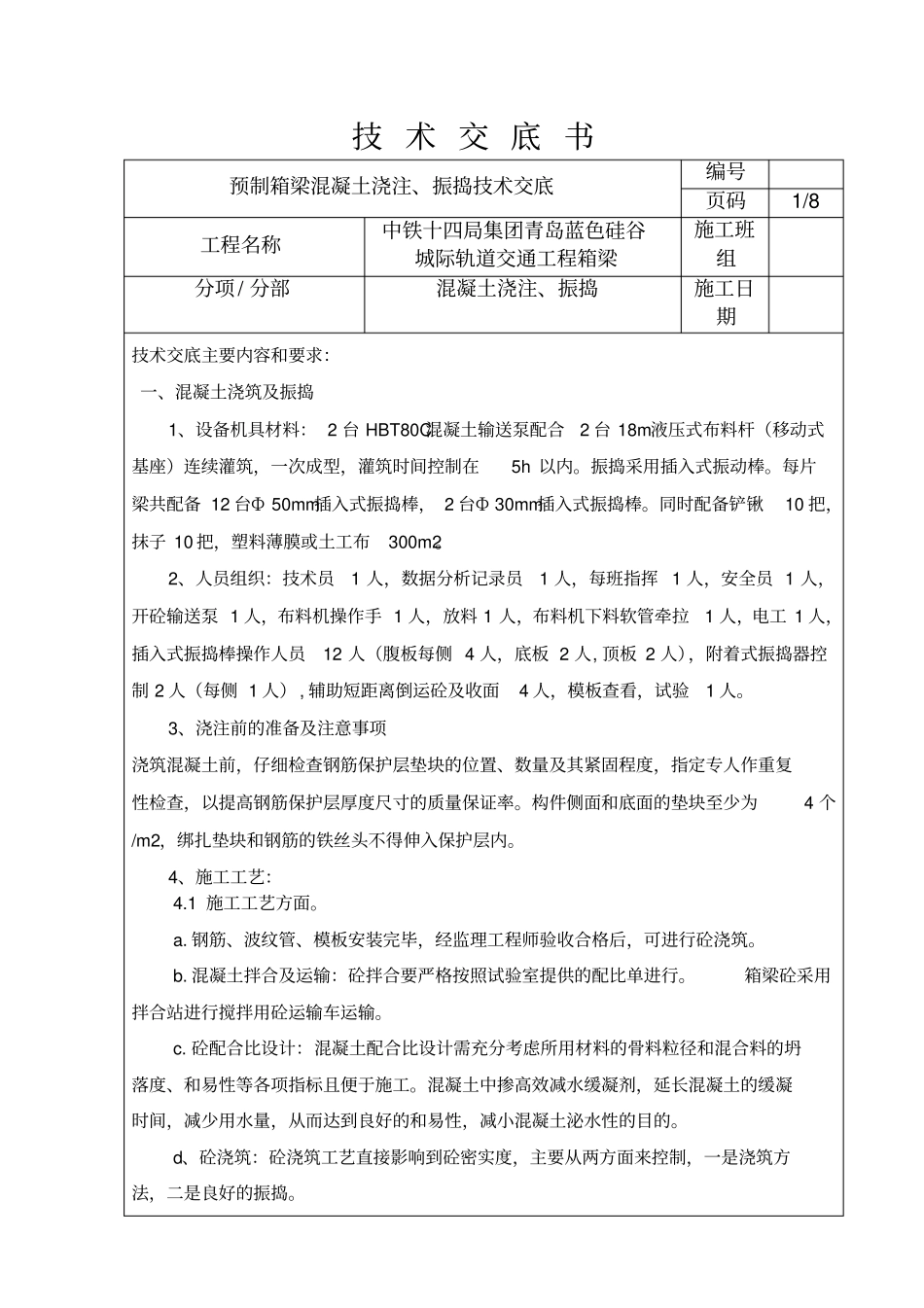

技 术 交 底 书预制箱梁混凝土浇注、振捣技术交底编号页码1/8 工程名称中铁十四局集团青岛蓝色硅谷城际轨道交通工程箱梁施工班组分项/ 分部混凝土浇注、振捣施工日期技术交底主要内容和要求:一、混凝土浇筑及振捣1、设备机具材料: 2 台 HBT80C混凝土输送泵配合2 台 18m液压式布料杆(移动式基座)连续灌筑,一次成型,灌筑时间控制在5h 以内
振捣采用插入式振动棒
每片梁共配备 12 台Ф 50mm插入式振捣棒, 2 台Ф 30mm插入式振捣棒
同时配备铲锹10 把,抹子 10 把,塑料薄膜或土工布300m2
2、人员组织:技术员1 人,数据分析记录员1 人,每班指挥 1 人,安全员 1 人,开砼输送泵 1 人,布料机操作手 1 人,放料 1 人,布料机下料软管牵拉1 人,电工 1 人,插入式振捣棒操作人员12 人(腹板每侧 4 人,底板 2 人, 顶板 2 人),附着式振捣器控制 2 人(每侧 1 人) , 辅助短距离倒运砼及收面4 人,模板查看,试验1 人
3、浇注前的准备及注意事项浇筑混凝土前,仔细检查钢筋保护层垫块的位置、数量及其紧固程度,指定专人作重复性检查,以提高钢筋保护层厚度尺寸的质量保证率
构件侧面和底面的垫块至少为4 个/m2,绑扎垫块和钢筋的铁丝头不得伸入保护层内
4、施工工艺:4
1 施工工艺方面
钢筋、波纹管、模板安装完毕,经监理工程师验收合格后,可进行砼浇筑
混凝土拌合及运输:砼拌合要严格按照试验室提供的配比单进行
箱梁砼采用拌合站进行搅拌用砼运输车运输
砼配合比设计:混凝土配合比设计需充分考虑所用材料的骨料粒径和混合料的坍落度、和易性等各项指标且便于施工
混凝土中掺高效减水缓凝剂,延长混凝土的缓凝时间,减少用水量,从而达到良好的和易性,减小混凝土泌水性的目的
d、砼浇筑:砼浇筑工艺直接影响到砼密实度,主要从两方面来控制,一是
