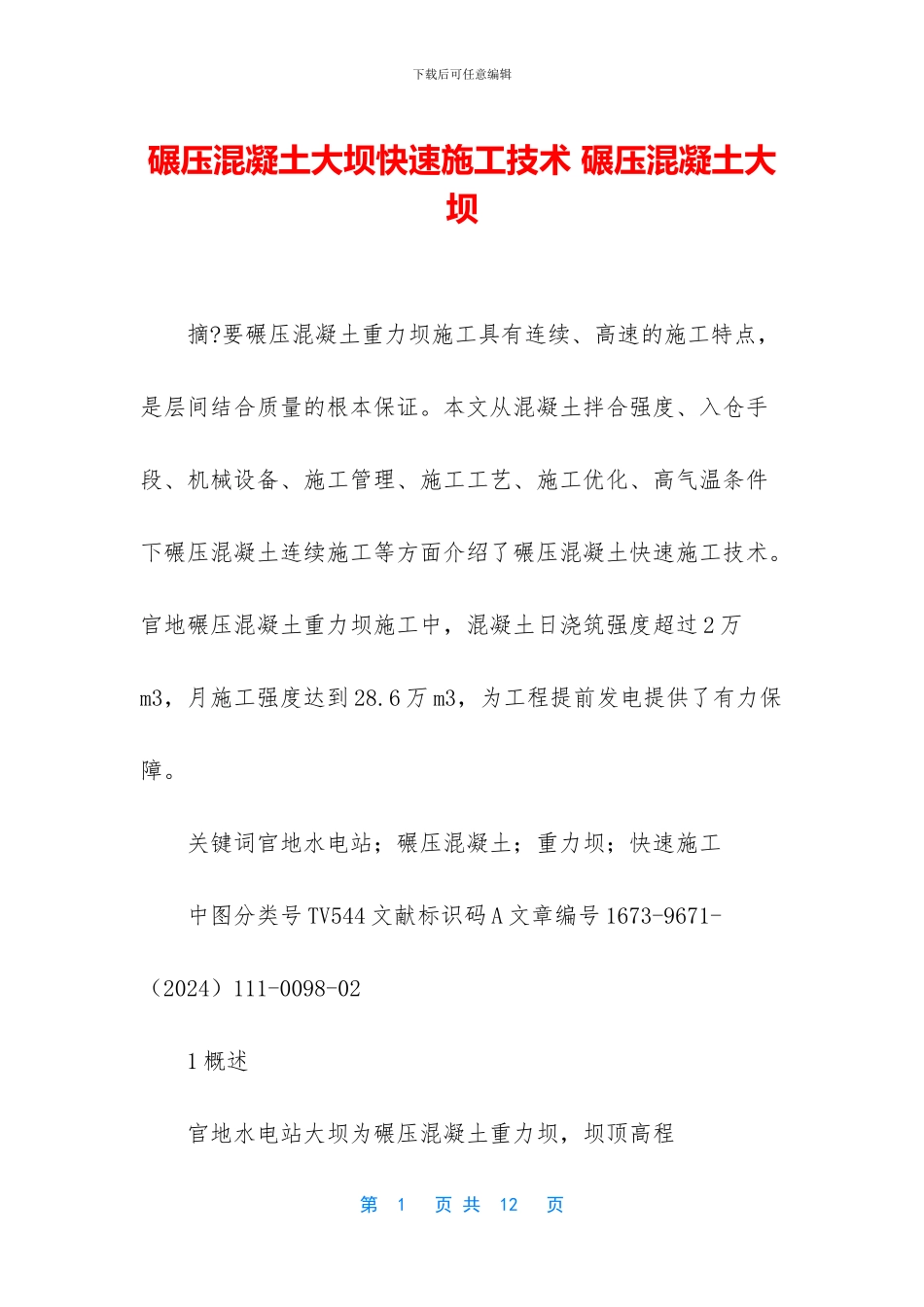

下载后可任意编辑碾压混凝土大坝快速施工技术 碾压混凝土大坝 摘
要碾压混凝土重力坝施工具有连续、高速的施工特点,是层间结合质量的根本保证
本文从混凝土拌合强度、入仓手段、机械设备、施工管理、施工工艺、施工优化、高气温条件下碾压混凝土连续施工等方面介绍了碾压混凝土快速施工技术
官地碾压混凝土重力坝施工中,混凝土日浇筑强度超过 2 万m3,月施工强度达到 28
6 万 m3,为工程提前发电提供了有力保障

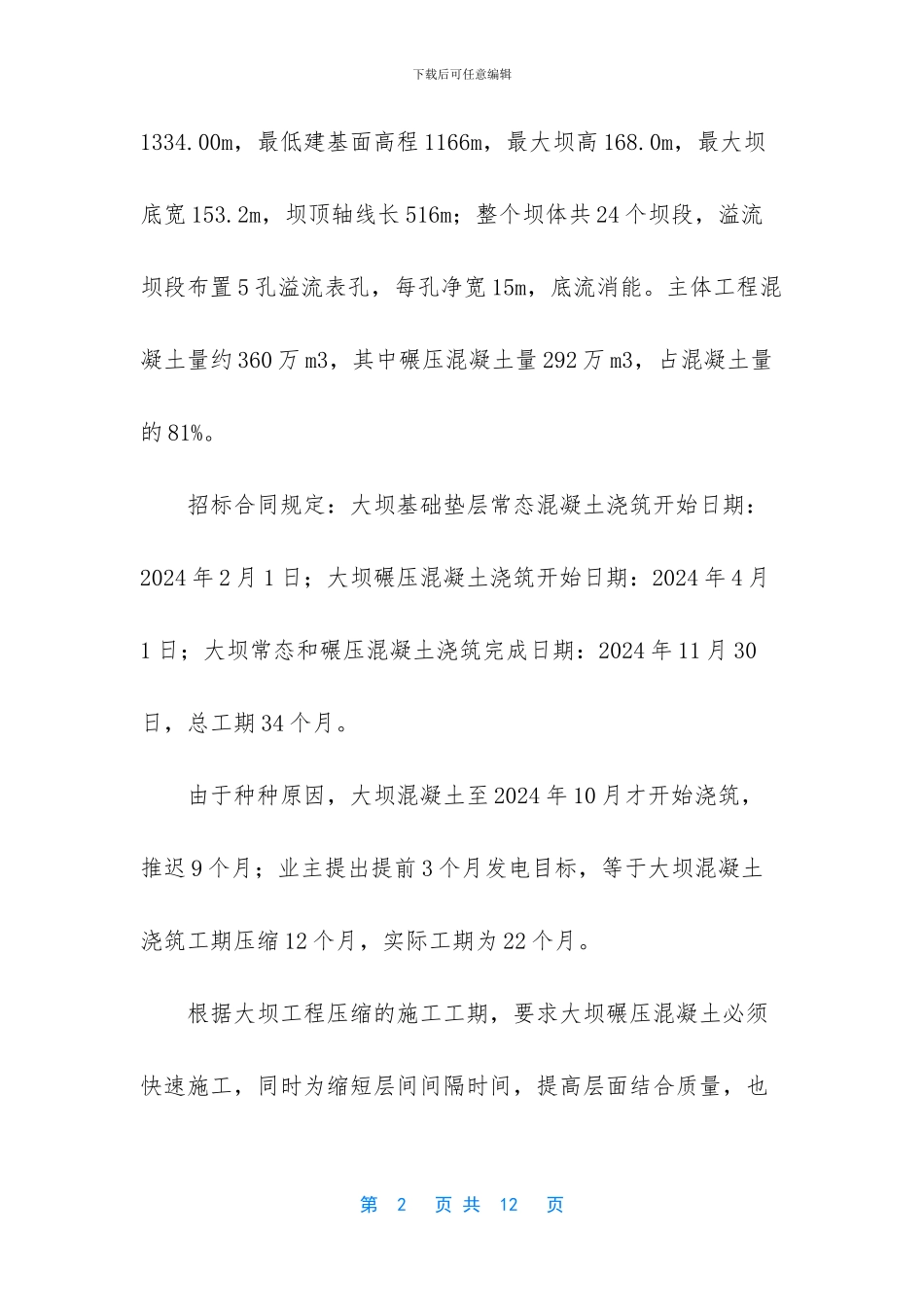

关键词官地水电站;碾压混凝土;重力坝;快速施工 中图分类号 TV544 文献标识码 A 文章编号 1673-9671-(2024)111-0098-02 1 概述 官地水电站大坝为碾压混凝土重力坝,坝顶高程第 1 页 共 12 页下载后可任意编辑1334
00m,最低建基面高程 1166m,最大坝高 168
0m,最大坝底宽 153
2m,坝顶轴线长 516m;整个坝体共 24 个坝段,溢流坝段布置 5 孔溢流表孔,每孔净宽 15m,底流消能
主体工程混凝土量约 360 万 m3,其中碾压混凝土量 292 万 m3,占混凝土量的 81%
招标合同规定:大坝基础垫层常态混凝土浇筑开始日期:2024 年 2 月 1 日;大坝碾压混凝土浇筑开始日期:2024 年 4 月1 日;大坝常态和碾压混凝土浇筑完成日期:2024 年 11 月 30日,总工期 34 个月
由于种种原因,大坝混凝土至 2024 年 10 月才开始浇筑,推迟 9 个月;业主提出提前 3 个月发电目标,等于大坝混凝土浇筑工期压缩 12 个月,实际工期为 22 个月
根据大坝工程压缩的施工工期,要求大坝碾压混凝土必须快速施工,同时为缩短层间间隔时间,提高层面结合质量,也第 2 页 共 12 页下载后可任意编辑需要加快碾压混凝土施工速度和提高施工强度
为达到碾压混凝土连续、高强、快速施工的目的,从以下几个主要问
