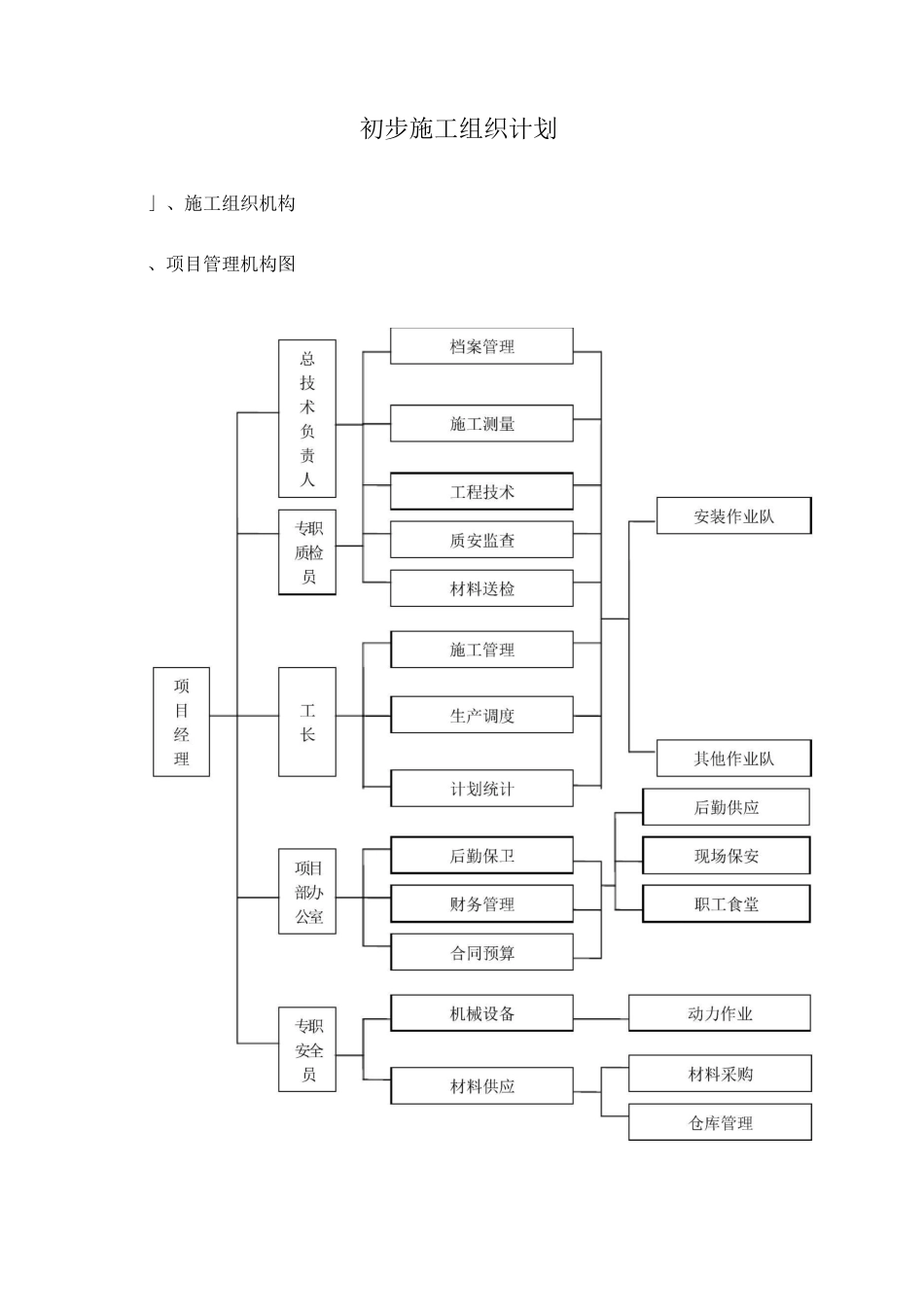

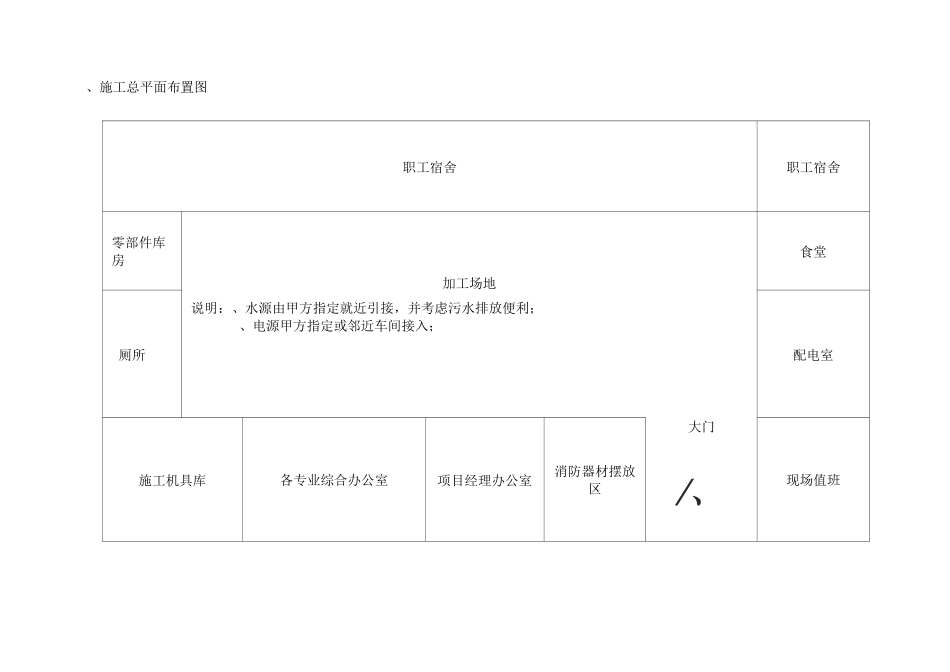

一、施工组织机构、施工总平面布置图、施工总体进度计划表二、质量目标、工期目标、安全目标三、对项目重点、难点工程的理解及施工方案、工艺流程四、保证措施1、质量体系与保证措施2、工期保证措施3、人员安排与保证措施4、安全生产保证措施5、环境保护、水土保持、施工后期的场地恢复措施6、支付保障措施初步施工组织计划」、施工组织机构、项目管理机构图、施工总平面布置图职工宿舍职工宿舍零部件库房加工场地食堂厕所说明:、水源由甲方指定就近引接,并考虑污水排放便利;、电源甲方指定或邻近车间接入;配电室施工机具库各专业综合办公室项目经理办公室消防器材摆放区大门/、现场值班注:实线表示施工护栏,并贴有荧光标示注:粗线表示行车道施工标志及交通标志导流标志交通告示牌交通警示灯限速牌施工名牌注:实线表示施工护栏,并贴有荧光标示注:粗线表示注:实线表示施工护栏,并贴有荧光标示注:粗线表示路侧声屏障施工平面布置图行车道/:行车道|'/行车道■中心绿化隔离带/1i111/行车道施工区占用车道■if'行车道行车道行车道O0OOO施工标志及交通标志导流标/交通告示牌交通警示灯限速牌施工名牌注:实线表示施工护栏,并贴有荧光标示虚线表示红锥帽注:实线表示施工护栏,并贴有荧光标示注:粗线表示注:实线表示施工护栏,并贴有荧光标示注:粗线表示注:实线表示施工护栏,并贴有荧光标示注:粗线表示路中声屏障施工平面布置图、施工总体进度计划\日期2013 年2014 年2015 年施工项目、施工准备■放线■基础开挖、浇筑预埋件焊接、地梁浇筑钢立柱制作钢立柱安装、调试吸隔声屏障制作屏体安装、调试屏体表面涂装声屏障整体调试竣工验收■二、质量目标、工期目标(包括总工期、节点工期)、安全目标、质量目标()按规定的质量标准完成本工程,确保达到合格工程质量标准
()质量量值目标:工程质量合格率%;分项工程合格率%;重要分项工
