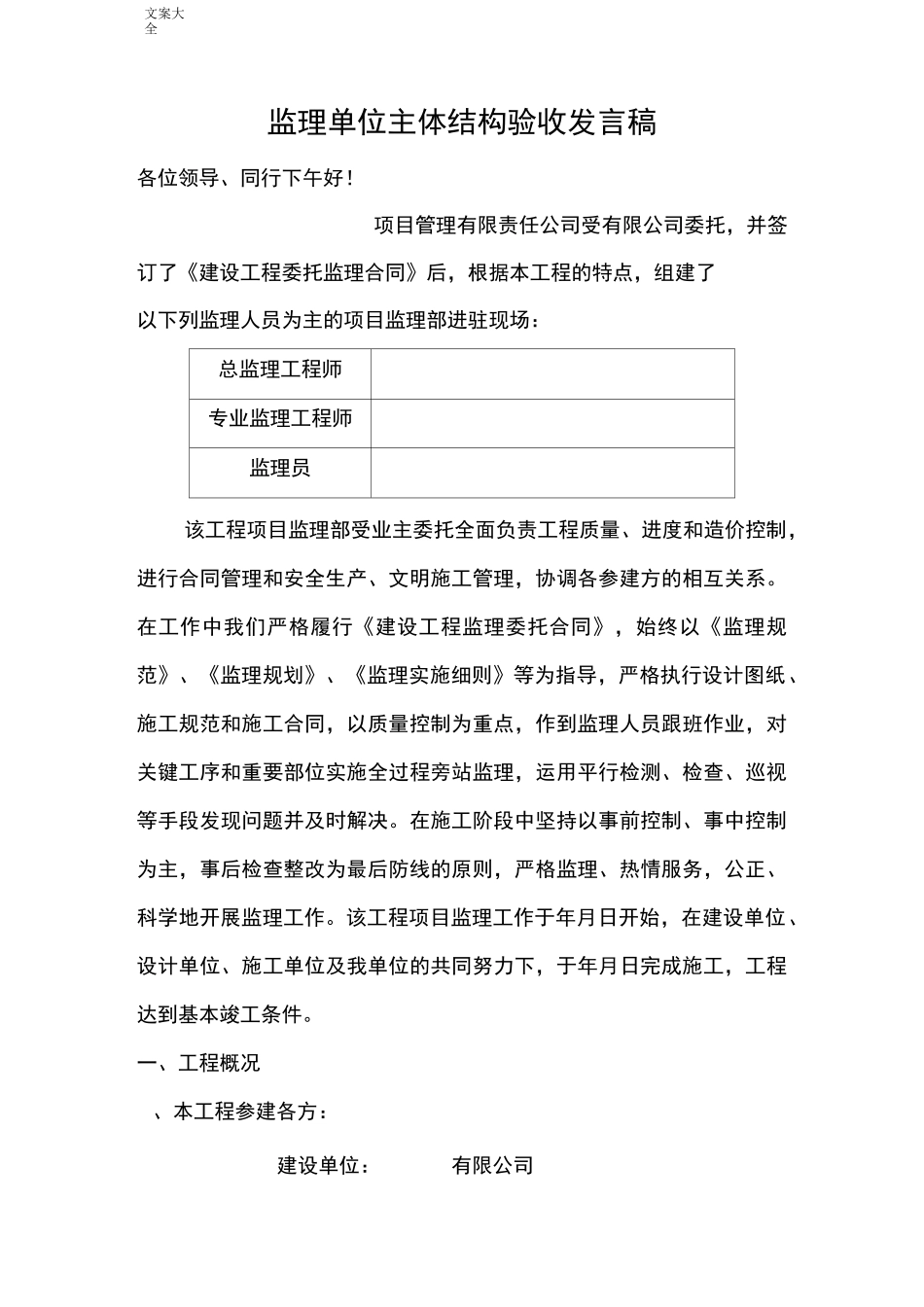

文案大全监理单位主体结构验收发言稿各位领导、同行下午好!项目管理有限责任公司受有限公司委托,并签订了《建设工程委托监理合同》后,根据本工程的特点,组建了以下列监理人员为主的项目监理部进驻现场:总监理工程师专业监理工程师监理员该工程项目监理部受业主委托全面负责工程质量、进度和造价控制,进行合同管理和安全生产、文明施工管理,协调各参建方的相互关系。在工作中我们严格履行《建设工程监理委托合同》,始终以《监理规范》、《监理规划》、《监理实施细则》等为指导,严格执行设计图纸、施工规范和施工合同,以质量控制为重点,作到监理人员跟班作业,对关键工序和重要部位实施全过程旁站监理,运用平行检测、检查、巡视等手段发现问题并及时解决。在施工阶段中坚持以事前控制、事中控制为主,事后检查整改为最后防线的原则,严格监理、热情服务,公正、科学地开展监理工作。该工程项目监理工作于年月日开始,在建设单位、设计单位、施工单位及我单位的共同努力下,于年月日完成施工,工程达到基本竣工条件。一、工程概况、本工程参建各方:建设单位:有限公司文案大全设计单位:设计所施工单位:建筑工程有限公司监理单位:项目管理有限责任公司二、对工程施工质量进行评估;三、提交施工质量评估报告;四、施工情况:于年月日开工,至年月曰按设计施工图纸和设计变更及施工合同的要求完成该工程的全部施工内容。五、工程质量评估依据:、业主提供的本工程施工图和设计修改、变更通知单等。、国家现行的建筑工程施工质量验收规范和相关的标准、图集。、国家工程建设强制性标准,福建省及龙岩市的地方标准和规定。六、桩基子分部、地基与基础分部、主体结构分部和建筑节能分部专项验收:桩基子分部、地基与基础分部、主体结构分部、建筑节能分部分别于年月曰、年月曰、年月曰、年月日进行各分部工程施工质量专项验收,验收结果合格。有桩基子分部验收记录份,地基与基础分部验收记录份,主体结构分部验收记录份,建筑节能专项验收记录份。专项验收经有关单位代表参加并签字盖章,手续及资料完整。七、见证取样送检结果汇总和质控资料核查情况:(一)、土建施工部分:文案大全、钢筋:钢筋原材为、产品,进场三批次,①① 共种规格,见证取样送检组,出厂合格证、试验报告共份,复检报告份,质量控制资料完整,检验结果合格。、水泥:桩基、基础、主体采用“”散装普通硅酸盐水泥,装修采用“”袋装普通硅酸盐水泥。有出厂合格...
