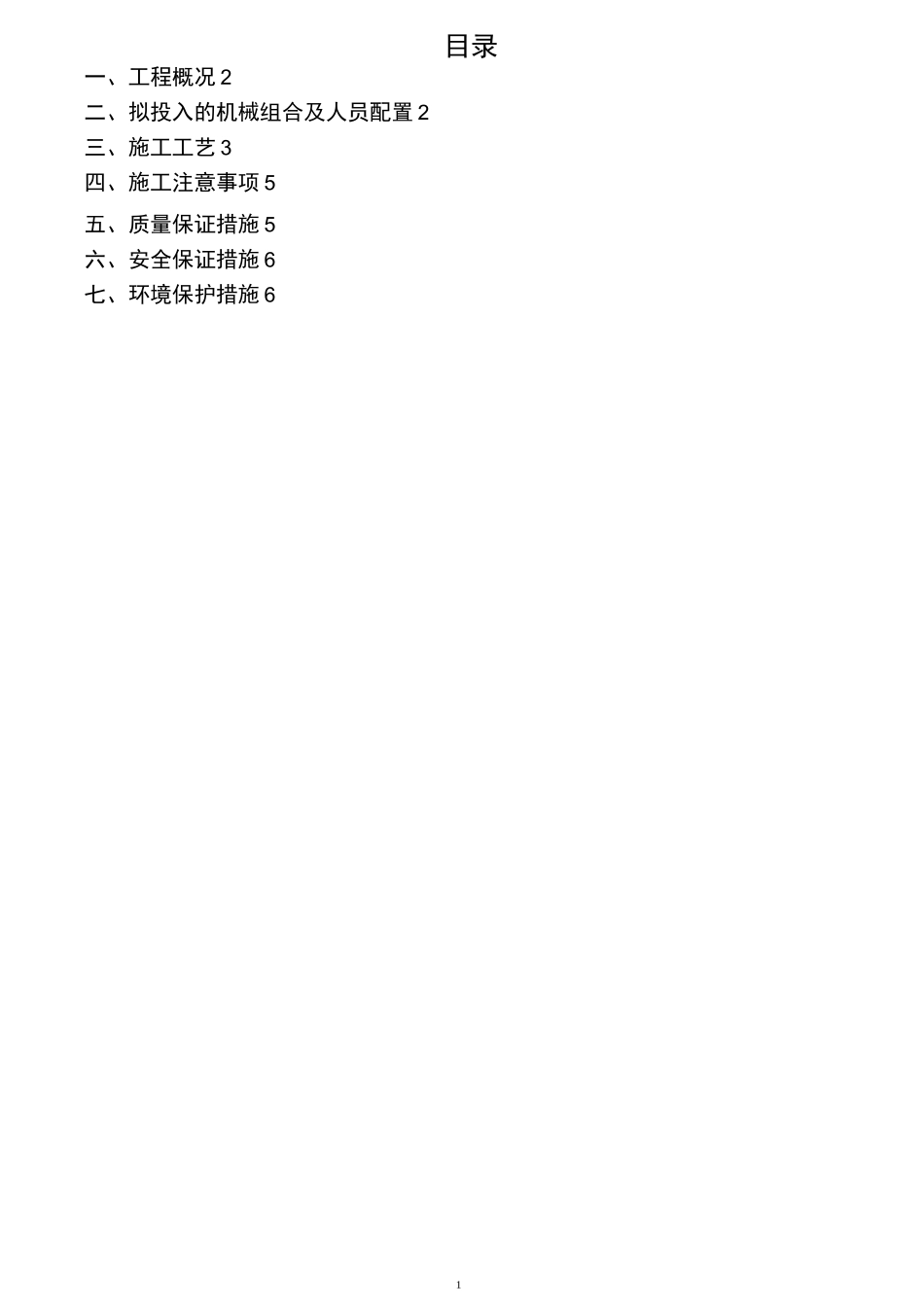

1目录一、工程概况 2二、拟投入的机械组合及人员配置 2三、施工工艺 3四、施工注意事项 5五、质量保证措施 5六、安全保证措施 6七、环境保护措施 62桥梁台背回填施工技术方案(水密法)一、工程概况桥梁台背回填是特殊的分项工程,加强台背回填质量监控是保证工程质量,防止桥头跳车的重要措施。梅大高速 1 标共有桥梁四座,需要进行台背回填的桥台 10 个,设计均采用石屑作为台背填料。台背填筑主要工程量如下表号项目名称桥台类型台后回填石屑(m3)包边粘性土(m3)C15 素碇层(m3)1三角立交桥 35#台扶壁式1129.9173.1492漳龙立交桥 0#台柱式264.249.624.53漳龙立交桥 53#台肋式3005.8227.9494泮坑大桥左线 0#台柱式190.9*63.512.55泮坑大桥左线 16#台柱式190.963.512.56泮坑大桥右线 0#台柱式190.963.512.57泮坑大桥右线 15#台柱式190.963.512.58径下大桥左线 8#台柱式217.569.412.59径下大桥右线 0#柱式217.569.412.510径下大桥右线 11#台柱式217.569.412.5二、拟投入的机械组合及人员配置1、现场管理人员、施工人员配备表序号姓名岗位数量备注1沈叶华路基施工负贵人12、赖成忠试验技术负贵人13、罗超试验员13、詹建锋测量工程师14刘梅月测量技术员15、张军明质检工程师16、杨建华安全员17、黄晓康施丁员18、机械操作人员832、主要机械配置表序号机械设备名称型号性能数量备注1压路机龙工 20T良好12推土机青海 120良好13自卸汽车15t良好24挖掘机PC200良好15铲车龙工 LG850良好16插入式振捣棒ZN-50良好17平板振捣器ZB2.2良好18三、施工工艺1、桥梁台背回填施工工艺流程图2、施工方法2.1、测量放样:根据工程量及施工图纸计算出回填的尺寸,然后放样出回填石屑的填筑范围。用记号笔在墙背两侧及中间明显处按标尺刻度每隔 5cm 划一道横向刻度线并注明数值,由底至顶顺序而上,整米刻度则在旁边用红漆标注清晰。便于填筑时分层控制和检查。2.2、桥台设计回填料为石屑,石屑填筑范围:顺路线方向的长度(规定为自台身背面起),底部距墙身背部不小于 4m,分界面坡率不陡于 1:1,填筑顶面长度为搭板长度+2m,可方缓坡率;桥台搭板范围石屑填筑至搭板底部以下 20cm 处,并于其上浇筑一层C15 素牲层找平,其余范围石屑直接填筑至路床顶面。42.3、清理填筑范围进行平整,清理干净浮土和杂物,并将基底进行横坡度修顺和夯实,保证基底排水顺畅。基坑开挖坡面(回填料)与路基土相结合的部位,应修成斜坡进行填筑,坡面顺滑无凹坑...
