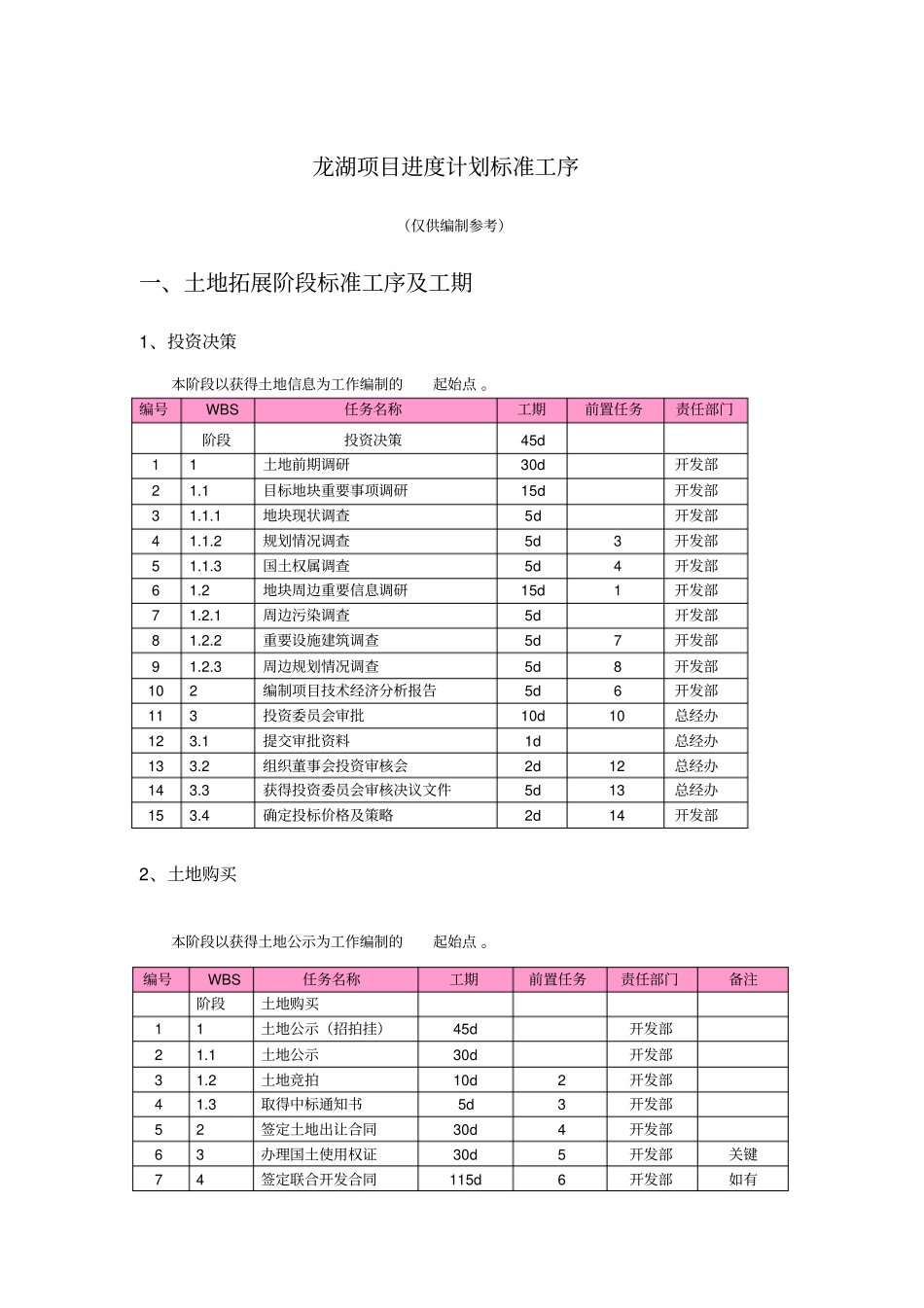

龙湖项目进度计划标准工序(仅供编制参考)一、土地拓展阶段标准工序及工期1、投资决策本阶段以获得土地信息为工作编制的起始点
编号WBS 任务名称工期前置任务责任部门阶段投资决策45d 1 1 土地前期调研30d 开发部2 1
1 目标地块重要事项调研15d开发部3 1
1 地块现状调查5d开发部4 1
2 规划情况调查5d 3 开发部5 1
3 国土权属调查5d 4 开发部6 1
2 地块周边重要信息调研15d 1 开发部7 1
1 周边污染调查5d 开发部8 1
2 重要设施建筑调查5d 7 开发部9 1
3 周边规划情况调查5d 8 开发部10 2 编制项目技术经济分析报告5d 6 开发部11 3 投资委员会审批10d 10 总经办12 3
1 提交审批资料1d 总经办13 3
2 组织董事会投资审核会2d 12 总经办14 3
3 获得投资委员会审核决议文件5d 13 总经办15 3
4 确定投标价格及策略2d 14 开发部2、土地购买本阶段以获得土地公示为工作编制的起始点
编号WBS 任务名称工期前置任务责任部门备注阶段土地购买1 1 土地公示(招拍挂)45d 开发部2 1
1 土地公示30d 开发部3 1
2 土地竞拍10d 2 开发部4 1
3 取得中标通知书5d 3 开发部5 2 签定土地出让合同30d 4 开发部6 3 办理国土使用权证30d 5 开发部关键7 4 签定联合开发合同115d 6 开发部如有8 4

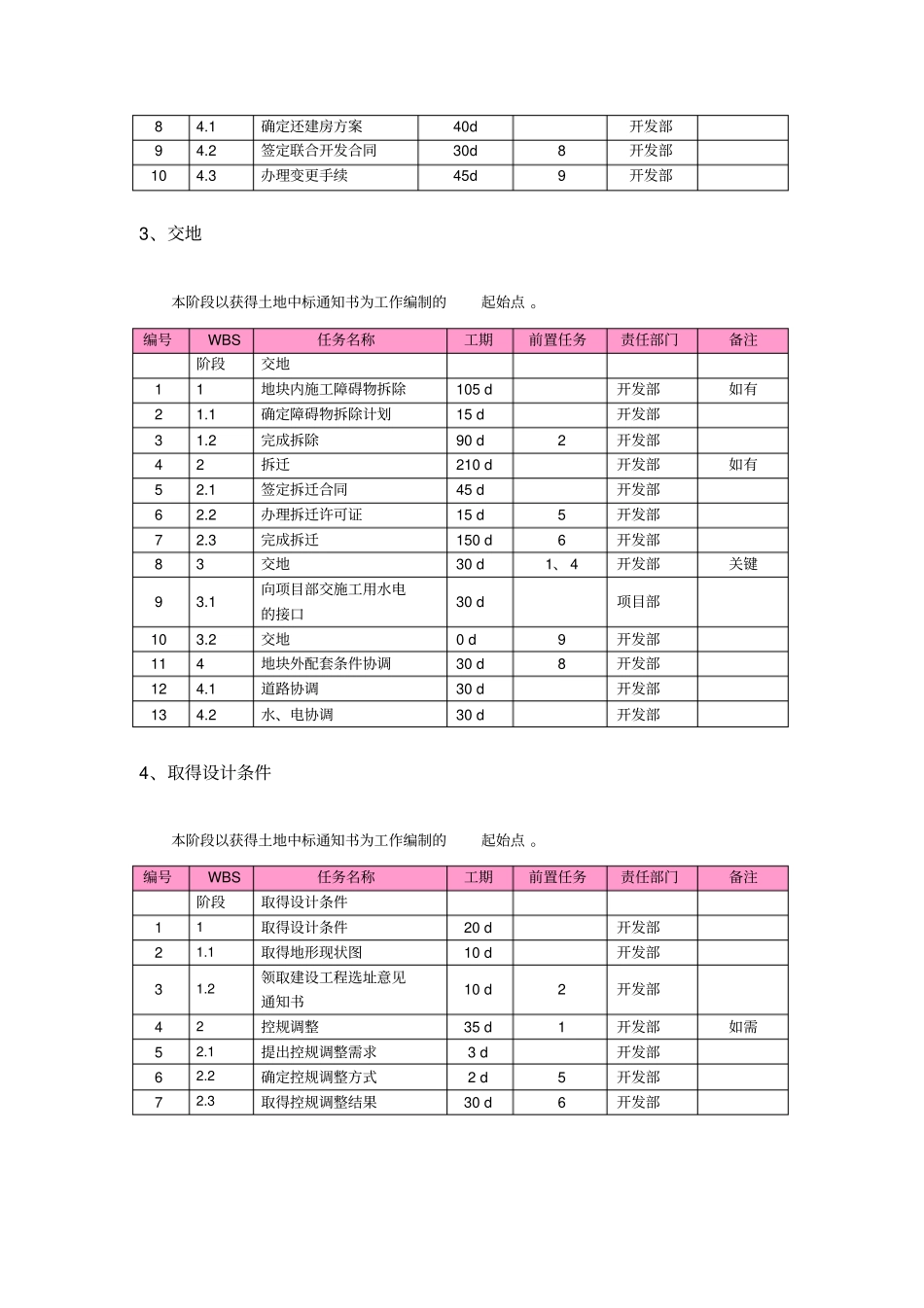

1 确定还建房方案40d 开发部9 4
2 签定联合开发合同30d 8 开发部10 4
3 办理变更手续45d 9 开发部3、交地本阶段以获得土地中标通知书为工作编制的起始点
编号WBS 任务名称工期前置任务责任部门备注阶段交地1 1 地块内施工障碍物拆除105 d 开发部如有2 1
1 确定障碍物拆除计划15 d 开发部
