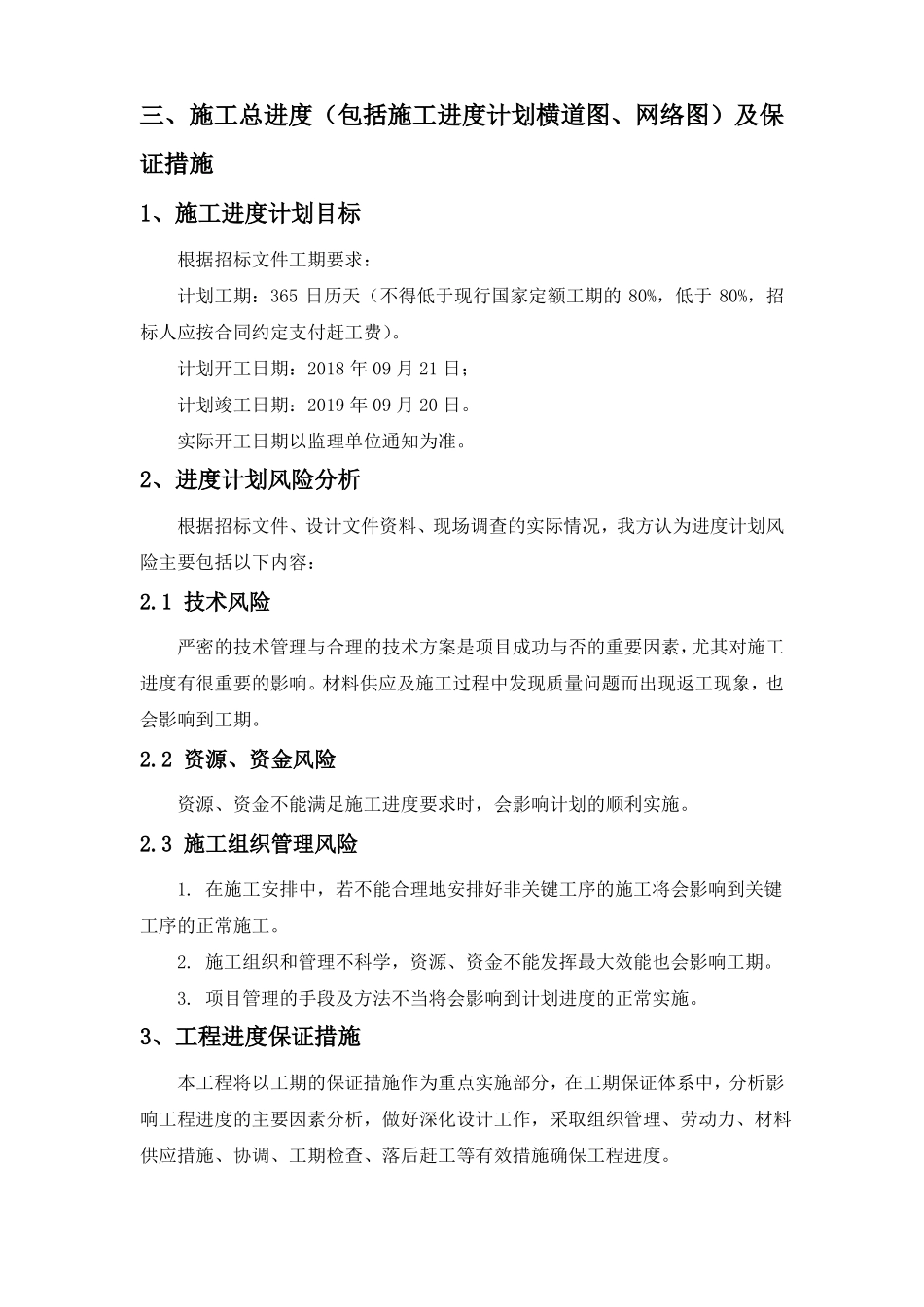

三、施工总进度(包括施工进度计划横道图、网络图)及保证措施1、施工进度计划目标根据招标文件工期要求:计划工期:365 日历天(不得低于现行国家定额工期的 80%,低于 80%,招标人应按合同约定支付赶工费)
计划开工日期:2018 年 09 月 21 日;计划竣工日期:2019 年 09 月 20 日
实际开工日期以监理单位通知为准
2、进度计划风险分析根据招标文件、设计文件资料、现场调查的实际情况,我方认为进度计划风险主要包括以下内容:2
1 技术风险严密的技术管理与合理的技术方案是项目成功与否的重要因素,尤其对施工进度有很重要的影响
材料供应及施工过程中发现质量问题而出现返工现象,也会影响到工期
2 资源、资金风险资源、资金不能满足施工进度要求时,会影响计划的顺利实施
3 施工组织管理风险1
在施工安排中,若不能合理地安排好非关键工序的施工将会影响到关键工序的正常施工
施工组织和管理不科学,资源、资金不能发挥最大效能也会影响工期
项目管理的手段及方法不当将会影响到计划进度的正常实施
3、工程进度保证措施本工程将以工期的保证措施作为重点实施部分,在工期保证体系中,分析影响工程进度的主要因素分析,做好深化设计工作,采取组织管理、劳动力、材料供应措施、协调、工期检查、落后赶工等有效措施确保工程进度

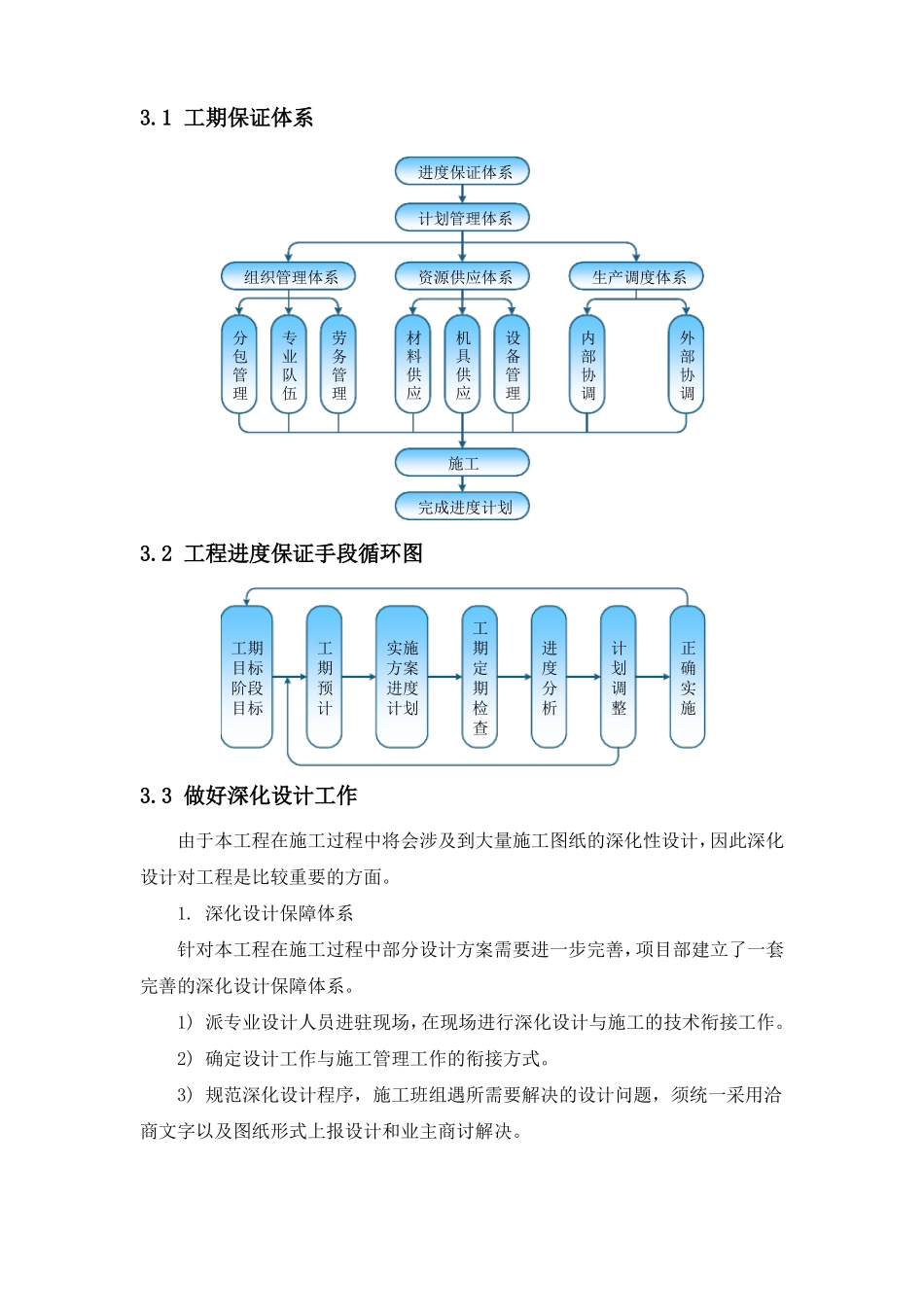

1 工期保证体系进度保证体系计划管理体系组织管理体系资源供应体系生产调度体系分包管理专业队伍劳务管理材料供应机具供应设备管理内部协调外部协调施工完成进度计划3
2 工程进度保证手段循环图工期定期检查工期目标阶段目标工期预计实施方案进度计划进度分析计划调整正确实施3
3 做好深化设计工作由于本工程在施工过程中将会涉及到大量施工图纸的深化性设计,因此深化设计对工程是比较重要的方面

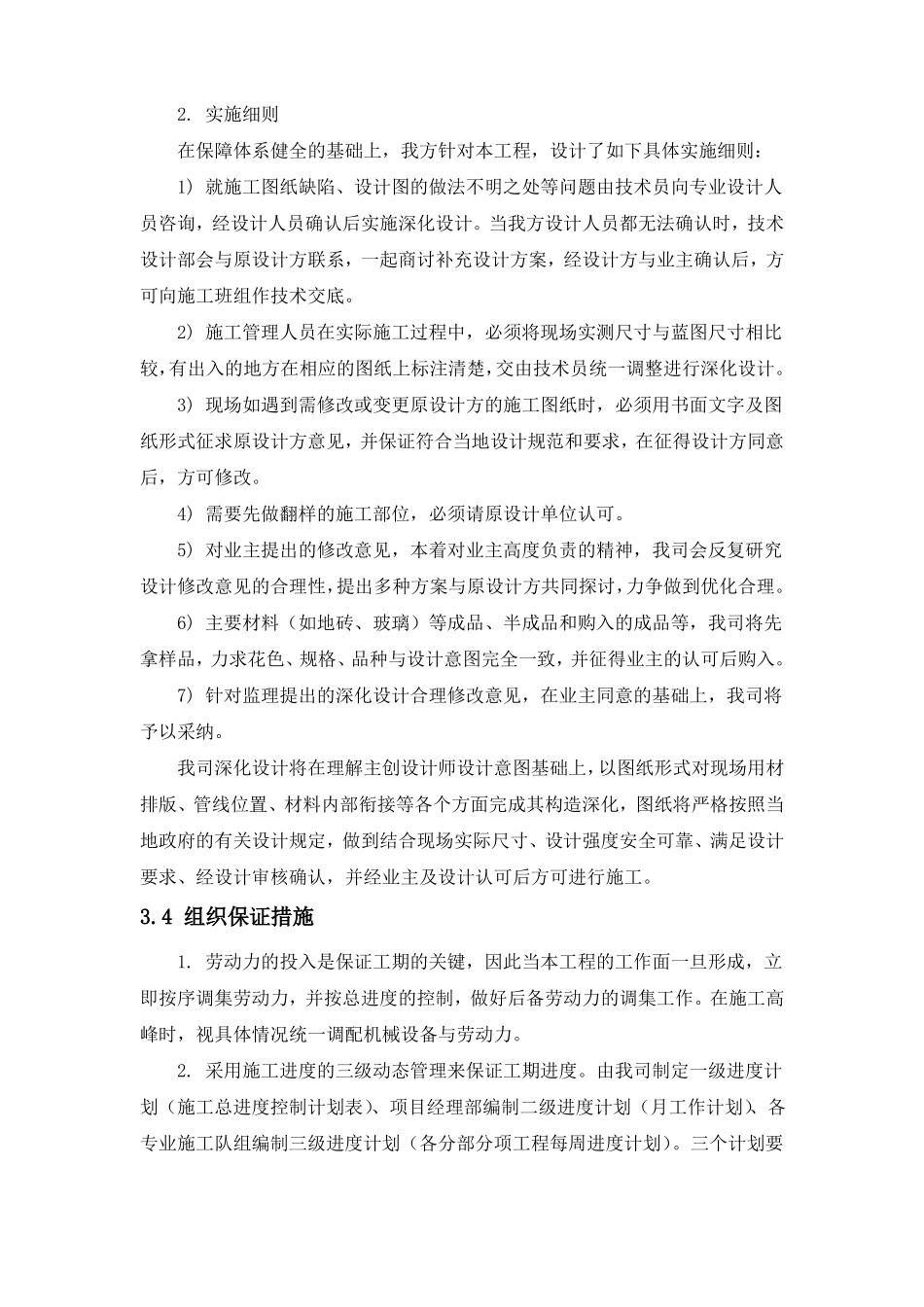

深化设计保障体系针对本工程在施工过程中部分设计方案需要进一步完善,项目部建
