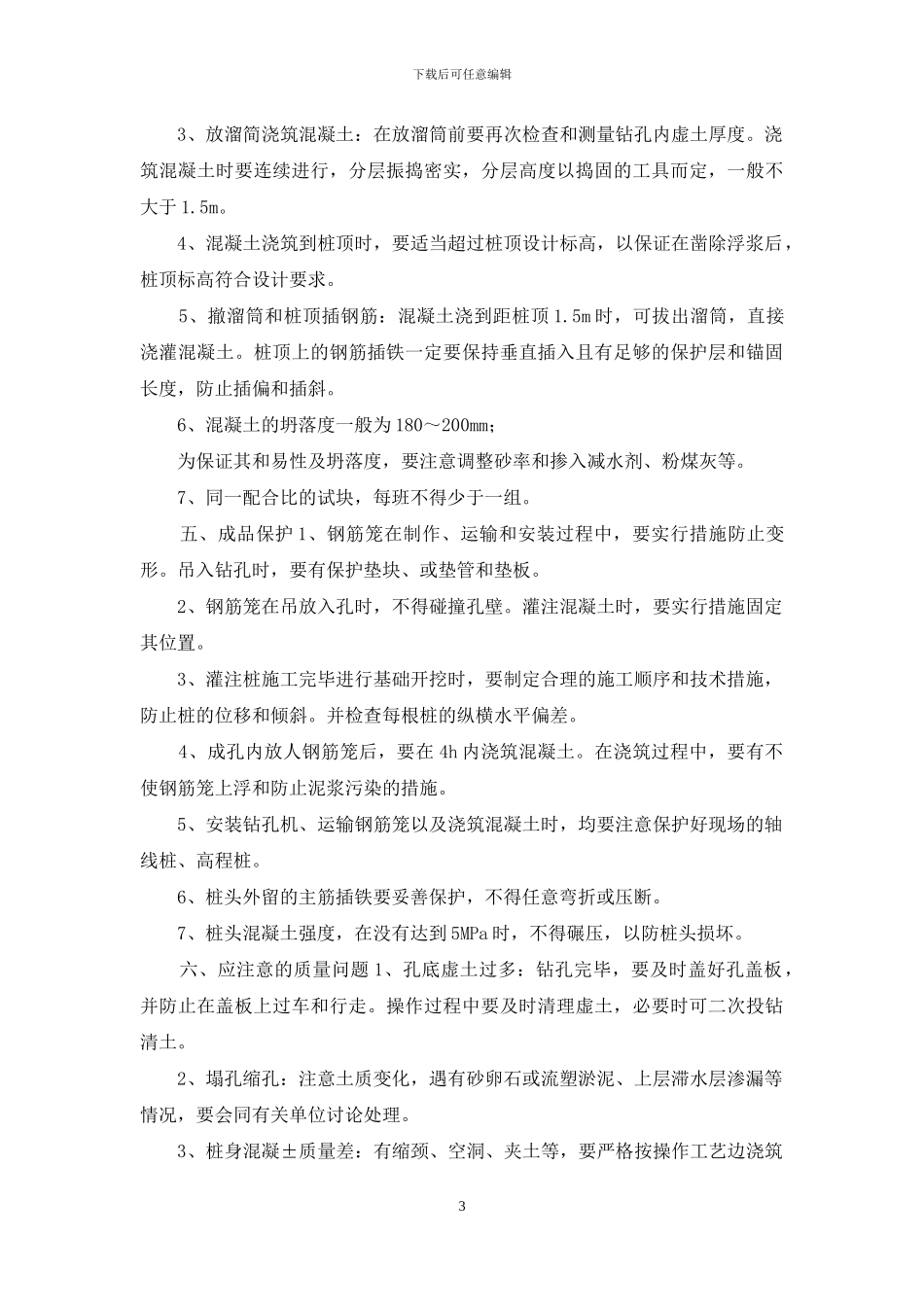

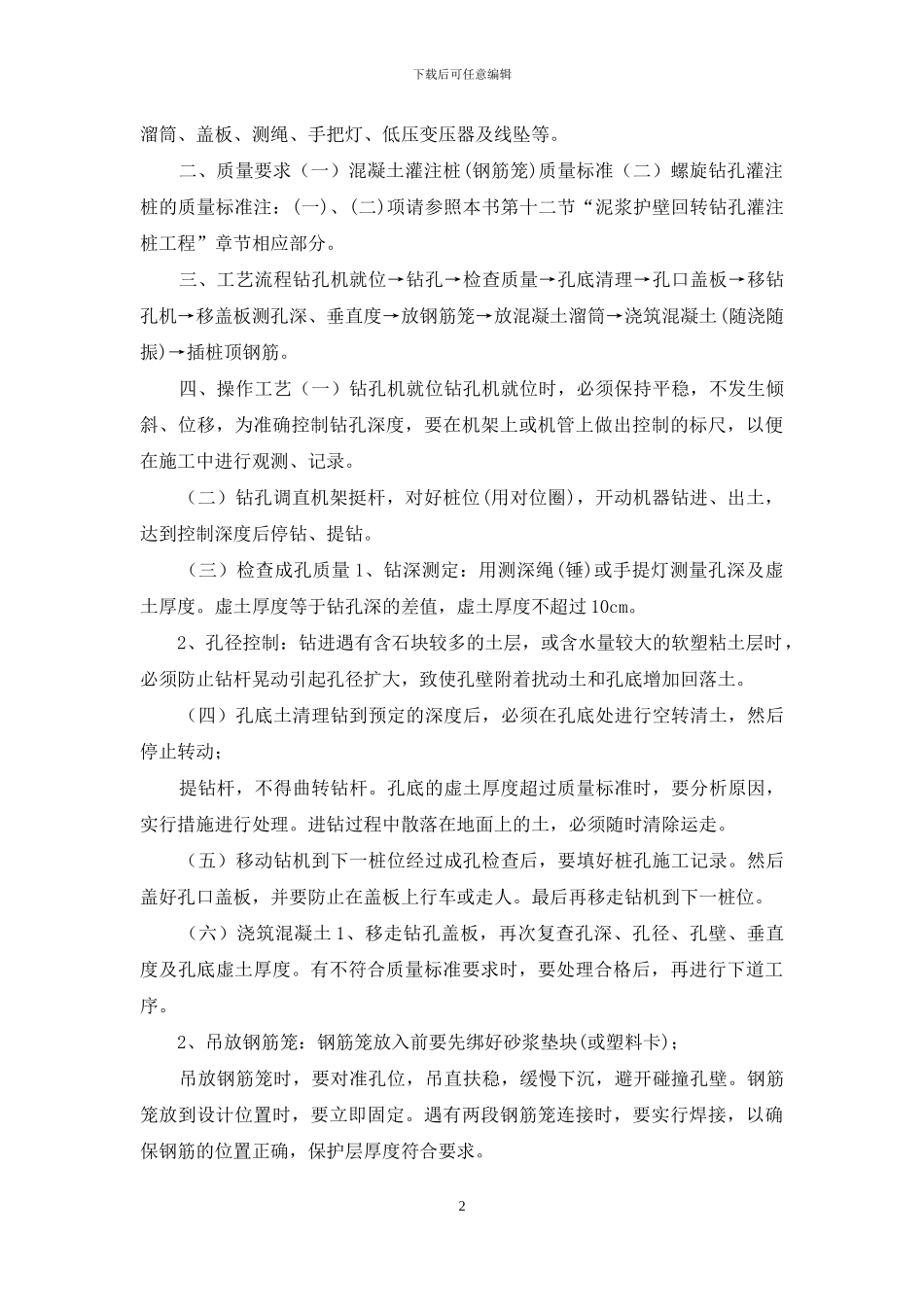

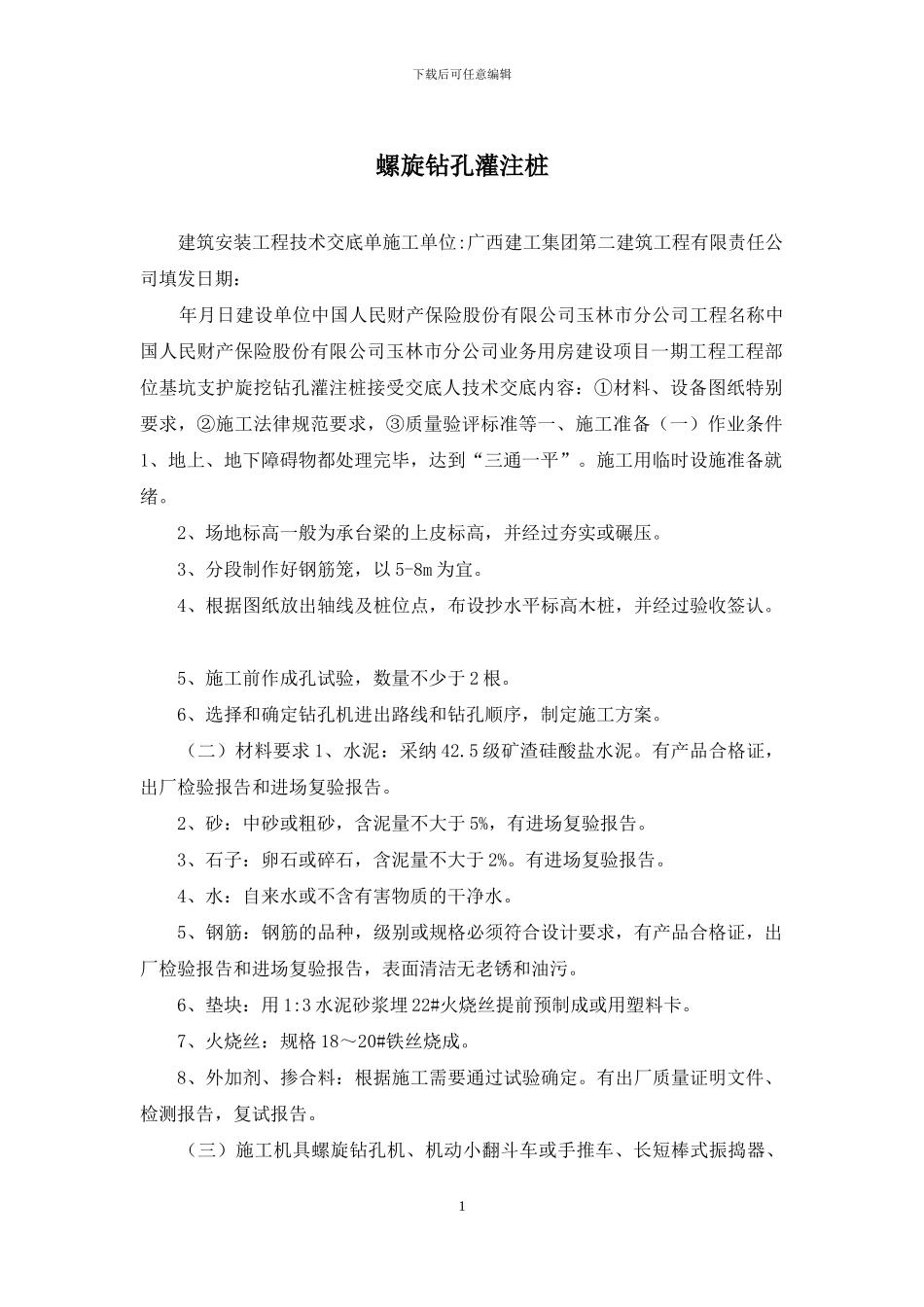

下载后可任意编辑螺旋钻孔灌注桩 建筑安装工程技术交底单施工单位:广西建工集团第二建筑工程有限责任公司填发日期: 年月日建设单位中国人民财产保险股份有限公司玉林市分公司工程名称中国人民财产保险股份有限公司玉林市分公司业务用房建设项目一期工程工程部位基坑支护旋挖钻孔灌注桩接受交底人技术交底内容:①材料、设备图纸特别要求,②施工法律规范要求,③质量验评标准等一、施工准备(一)作业条件1、地上、地下障碍物都处理完毕,达到“三通一平”。施工用临时设施准备就绪。 2、场地标高一般为承台梁的上皮标高,并经过夯实或碾压。 3、分段制作好钢筋笼,以 5-8m 为宜。 4、根据图纸放出轴线及桩位点,布设抄水平标高木桩,并经过验收签认。 5、施工前作成孔试验,数量不少于 2 根。 6、选择和确定钻孔机进出路线和钻孔顺序,制定施工方案。 (二)材料要求 1、水泥:采纳 42.5 级矿渣硅酸盐水泥。有产品合格证,出厂检验报告和进场复验报告。 2、砂:中砂或粗砂,含泥量不大于 5%,有进场复验报告。 3、石子:卵石或碎石,含泥量不大于 2%。有进场复验报告。 4、水:自来水或不含有害物质的干净水。 5、钢筋:钢筋的品种,级别或规格必须符合设计要求,有产品合格证,出厂检验报告和进场复验报告,表面清洁无老锈和油污。 6、垫块:用 1:3 水泥砂浆埋 22#火烧丝提前预制成或用塑料卡。 7、火烧丝:规格 18~20#铁丝烧成。 8、外加剂、掺合料:根据施工需要通过试验确定。有出厂质量证明文件、检测报告,复试报告。 (三)施工机具螺旋钻孔机、机动小翻斗车或手推车、长短棒式振捣器、1下载后可任意编辑溜筒、盖板、测绳、手把灯、低压变压器及线坠等。 二、质量要求(一)混凝土灌注桩(钢筋笼)质量标准(二)螺旋钻孔灌注桩的质量标准注:(一)、(二)项请参照本书第十二节“泥浆护壁回转钻孔灌注桩工程”章节相应部分。 三、工艺流程钻孔机就位→钻孔→检查质量→孔底清理→孔口盖板→移钻孔机→移盖板测孔深、垂直度→放钢筋笼→放混凝土溜筒→浇筑混凝土(随浇随振)→插桩顶钢筋。 四、操作工艺(一)钻孔机就位钻孔机就位时,必须保持平稳,不发生倾斜、位移,为准确控制钻孔深度,要在机架上或机管上做出控制的标尺,以便在施工中进行观测、记录。 (二)钻孔调直机架挺杆,对好桩位(用对位圈),开动机器钻进、出土,达到控制深度后停钻、提钻。 (三)检查成孔质量 1、钻深测定:用测深绳(锤)或...
