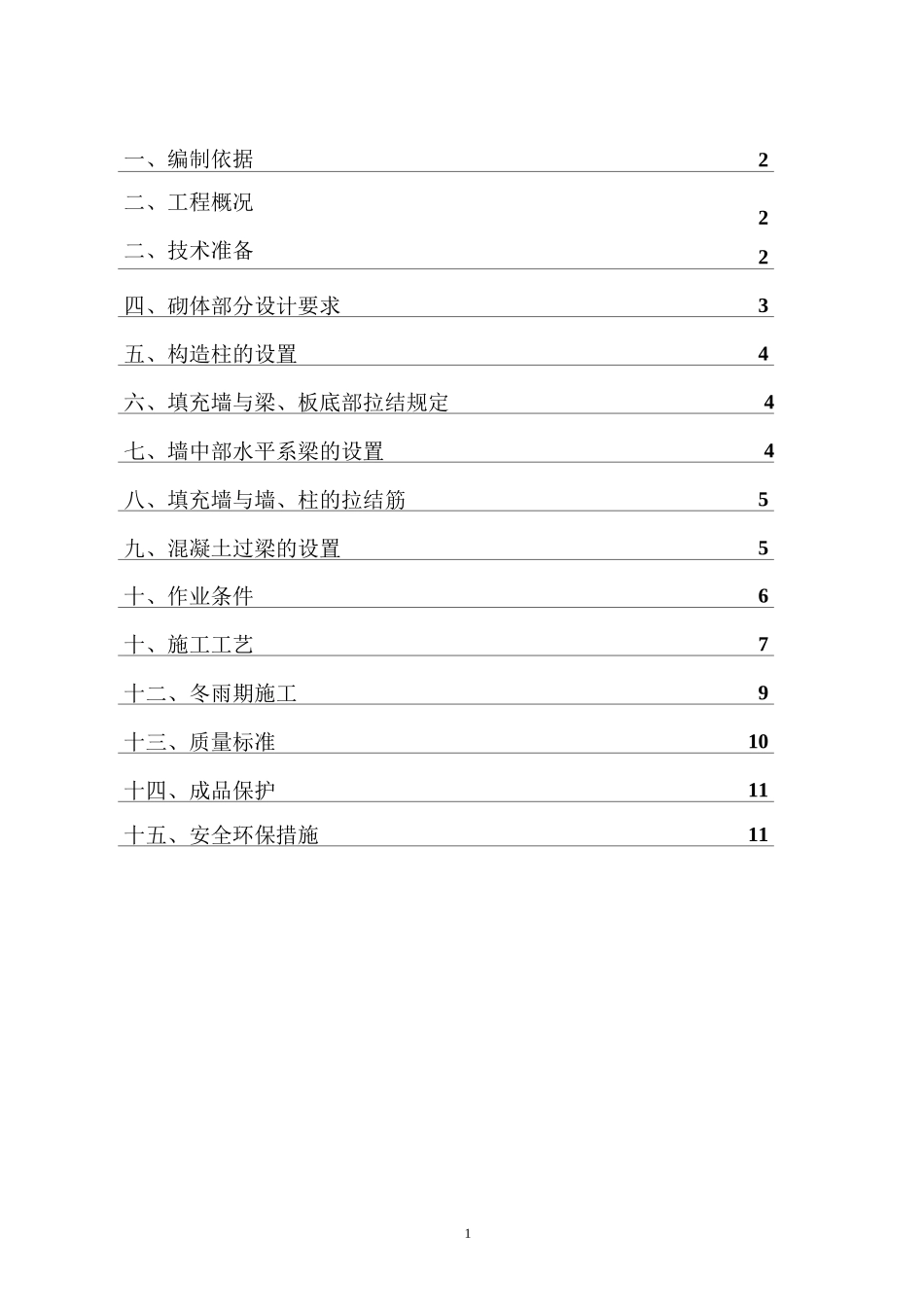

1一、编制依据2二、工程概况2二、技术准备2四、砌体部分设计要求3五、构造柱的设置4六、填充墙与梁、板底部拉结规定4七、墙中部水平系梁的设置4八、填充墙与墙、柱的拉结筋5九、混凝土过梁的设置5十、作业条件6十、施工工艺7十二、冬雨期施工9十三、质量标准10十四、成品保护11十五、安全环保措施112加气混凝土填充墙砌体施工方案一、编制依据:1、《砌体工程施工质量验收规范》(GB50203-2002)2、国家建筑标准设计图集《砌体填充墙结构构造》(06SG614-1)3、《05 系列工程建设标准设计图集》(05YJ3-4)4、《建筑施工手册》第四版5、施工组织总设计6、本群楼工程、地库、人防所有施工图纸二、工程概况本项目工程为住宅楼区,位于郑州市航空港区,航城环路西,龙中路南,航城西路东,郑港路北,〜楼为地下一层,地上层,〜楼为地下二层,地上层,楼为地下一层,地上层。地下车库南北方向长,东西方向宽,高层总高度为,多层总高度为:,总建筑面积为:,该工程结构形式为剪力墙结构,基础形式为筏板基础,抗震设防烈度为度,结构抗震等级为三级。三、技术准备1、填充墙施工:均按国标 06SG614-1(按 7 度)、05 系列工程建设标准设计图集及填充墙规范要求、设计图纸的有关规定施工。砌筑前,各标段和楼号有关技术人员,应认真熟读图纸、有关图集、图纸会审及变更图纸的有关内容,核实各部位砌体用材料及墙厚尺寸、门窗洞口位置及洞口尺寸,构造柱的位置、原砼墙、柱处的预留插筋或植筋、明确预埋件、预留木砖的位置和预制块的提前制作,算出窗台压顶、飘窗下平以及过梁顶部标高和砼过梁的预制等,熟悉相关构造及材料要求。32、按建筑施工图纸尺寸提前清理放线,并复核各部位填充墙厚度、门窗洞口的位置、轴线尺寸准确无误,确保过梁的标高正确等。3、使用经过校验合格的测量工具。4、施工前,各标段工程技术人员应结合设计图纸及实际情况,给工人进行专项施工技术交底。四、砌体部分设计要求1、填充墙厚度及部位:除承重砼墙体及地下室防水砼墙体外,其它均为填充墙、外围护墙及楼梯、电梯围护墙、住宅分户墙、内隔墙。各填充墙厚分别为:350mm、250mm、200mm、180mm(楼梯井隔墙按图示要求施工)等,其它管道井内隔墙和小面积隔墙米用 100mm 厚的加气砼砌体。2、各砌体用材料:室内地坪及室外地面以下埋在土中时,均采用 MU10 烧结煤矸石砖;M10 水泥砂浆砌筑(地库是 M7.5 水泥砂浆砌筑),其它围护、分隔墙均采用加气砼砌块,M5 混合砂浆...
