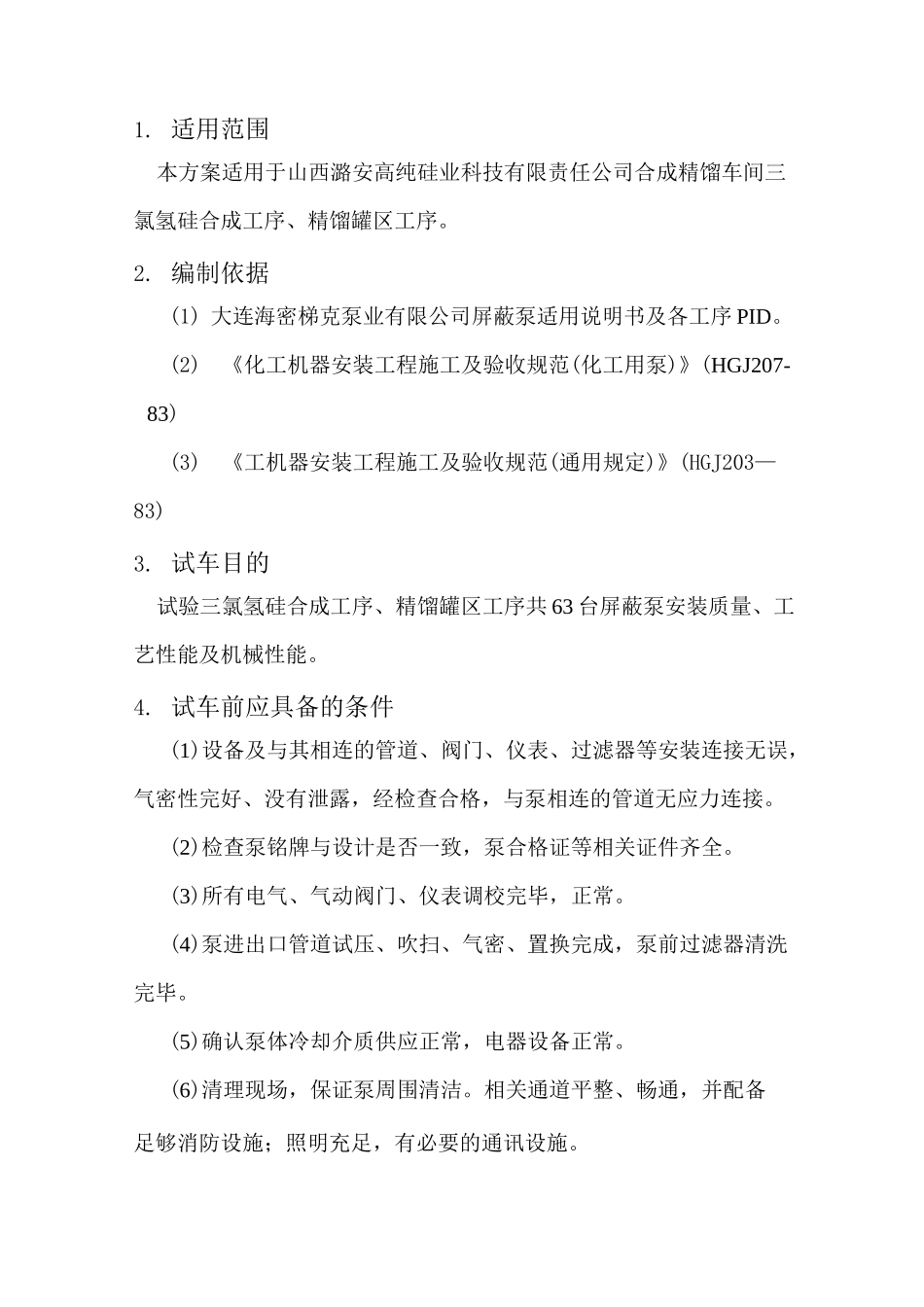

适用范围本方案适用于山西潞安高纯硅业科技有限责任公司合成精馏车间三氯氢硅合成工序、精馏罐区工序
编制依据(1) 大连海密梯克泵业有限公司屏蔽泵适用说明书及各工序 PID
(2)《化工机器安装工程施工及验收规范(化工用泵)》(HGJ207-83)(3)《工机器安装工程施工及验收规范(通用规定)》(HGJ203—83)3
试车目的试验三氯氢硅合成工序、精馏罐区工序共 63 台屏蔽泵安装质量、工艺性能及机械性能
试车前应具备的条件(1)设备及与其相连的管道、阀门、仪表、过滤器等安装连接无误,气密性完好、没有泄露,经检查合格,与泵相连的管道无应力连接
(2)检查泵铭牌与设计是否一致,泵合格证等相关证件齐全
(3)所有电气、气动阀门、仪表调校完毕,正常
(4)泵进出口管道试压、吹扫、气密、置换完成,泵前过滤器清洗完毕
(5)确认泵体冷却介质供应正常,电器设备正常
(6)清理现场,保证泵周围清洁
相关通道平整、畅通,并配备足够消防设施;照明充足,有必要的通讯设施
(7)测试仪表、记录台帐、工具及安全防护用品准备完毕

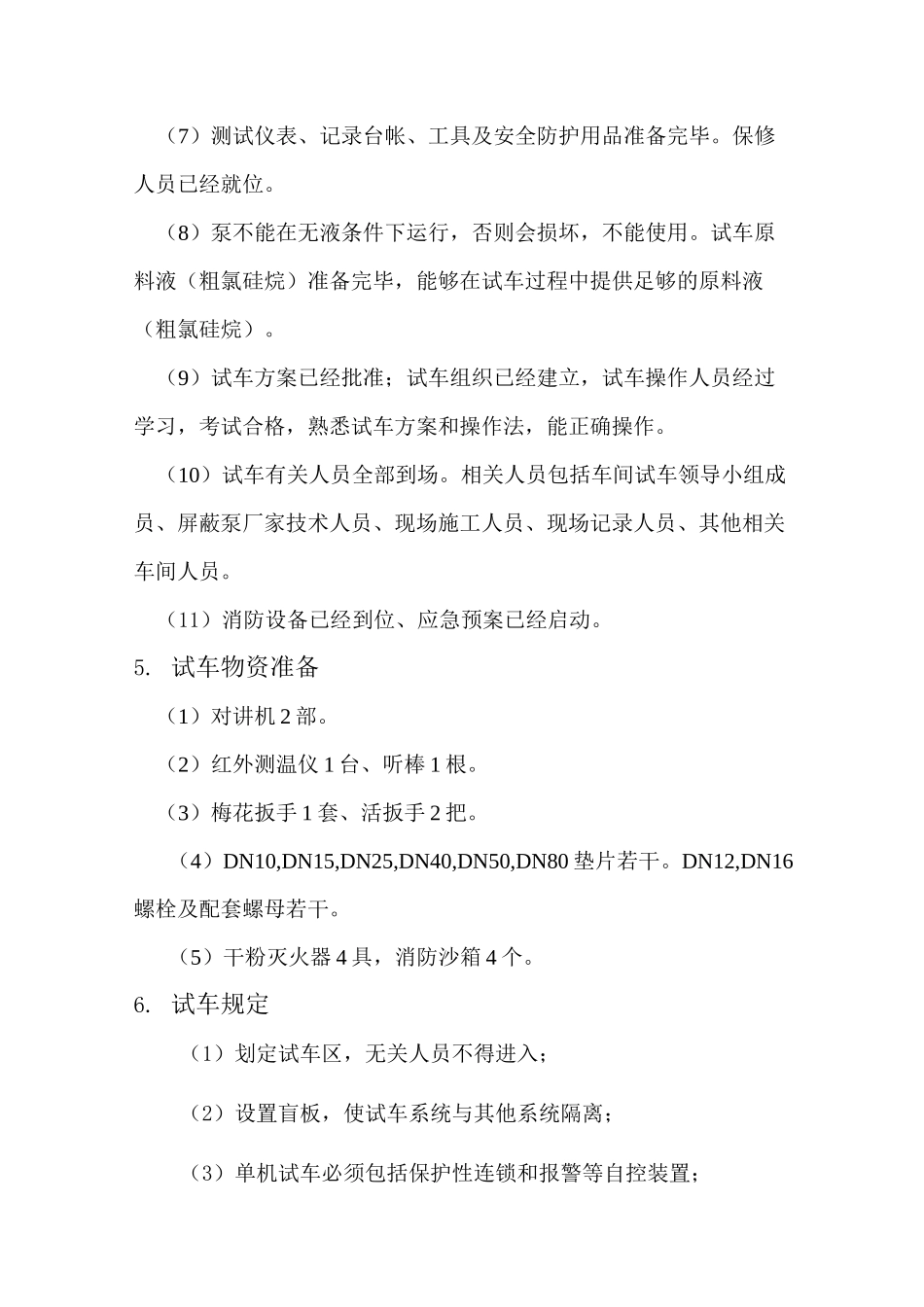

保修人员已经就位
(8)泵不能在无液条件下运行,否则会损坏,不能使用
试车原料液(粗氯硅烷)准备完毕,能够在试车过程中提供足够的原料液(粗氯硅烷)
(9)试车方案已经批准;试车组织已经建立,试车操作人员经过学习,考试合格,熟悉试车方案和操作法,能正确操作
(10)试车有关人员全部到场
相关人员包括车间试车领导小组成员、屏蔽泵厂家技术人员、现场施工人员、现场记录人员、其他相关车间人员
(11)消防设备已经到位、应急预案已经启动
试车物资准备(1)对讲机 2 部
(2)红外测温仪 1 台、听棒 1 根
(3)梅花扳手 1 套、活扳手 2 把
(4)DN10,DN15,DN25,DN40,DN50,DN80 垫片若干
DN12,DN16螺栓及配套螺母若干
