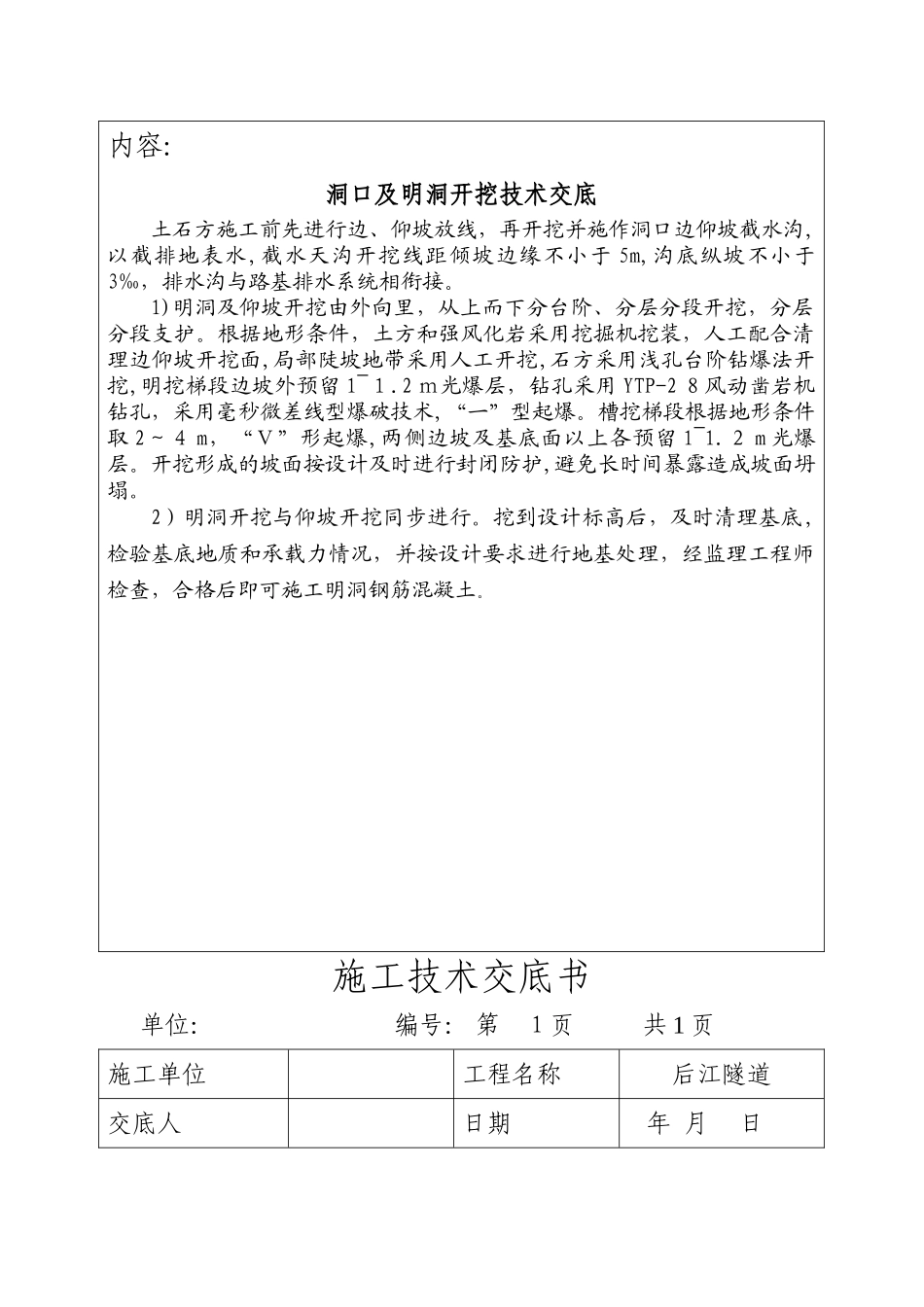

施工技术交底书单位:编号:第1页共1页施工单位工程名称后江隧道交底人日期年月日复核人接受交底人内容:洞口及明洞开挖技术交底土石方施工前先进行边、仰坡放线,再开挖并施作洞口边仰坡截水沟,以截排地表水,截水天沟开挖线距倾坡边缘不小于5m,沟底纵坡不小于3‰,排水沟与路基排水系统相衔接
1)明洞及仰坡开挖由外向里,从上而下分台阶、分层分段开挖,分层分段支护
根据地形条件,土方和强风化岩采用挖掘机挖装,人工配合清理边仰坡开挖面,局部陡坡地带采用人工开挖,石方采用浅孔台阶钻爆法开挖,明挖梯段边坡外预留1~1
2m光爆层,钻孔采用YTP-28风动凿岩机钻孔,采用毫秒微差线型爆破技术,“一”型起爆
槽挖梯段根据地形条件取2~4m,“Ⅴ”形起爆,两侧边坡及基底面以上各预留1~1
开挖形成的坡面按设计及时进行封闭防护,避免长时间暴露造成坡面坍塌
2)明洞开挖与仰坡开挖同步进行
挖到设计标高后,及时清理基底,检验基底地质和承载力情况,并按设计要求进行地基处理,经监理工程师检查,合格后即可施工明洞钢筋混凝土

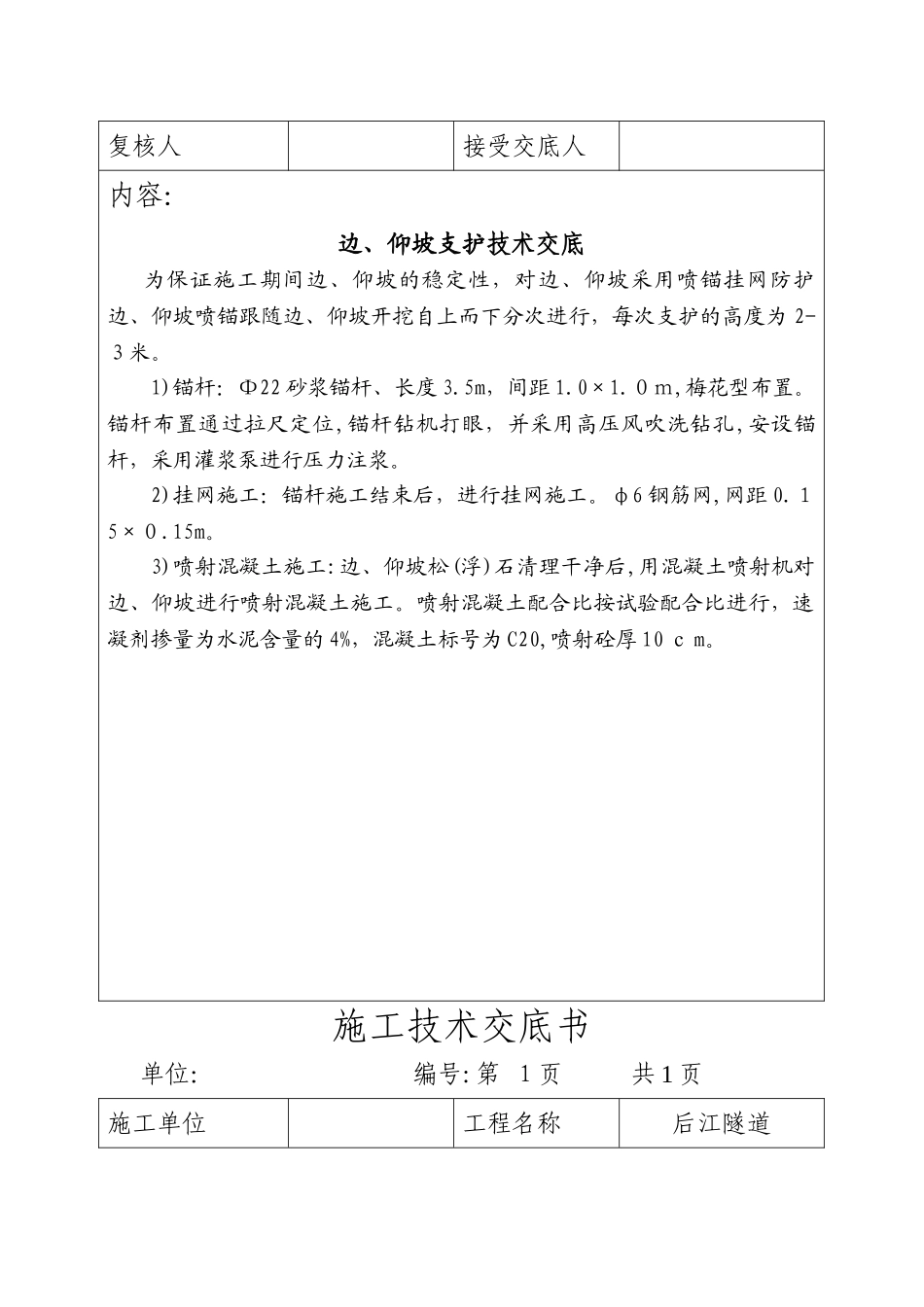

施工技术交底书单位:编号:第1页共1页施工单位工程名称后江隧道交底人日期年月日复核人接受交底人内容:边、仰坡支护技术交底为保证施工期间边、仰坡的稳定性,对边、仰坡采用喷锚挂网防护边、仰坡喷锚跟随边、仰坡开挖自上而下分次进行,每次支护的高度为2-3米
1)锚杆:Φ22砂浆锚杆、长度3
5m,间距1
0m,梅花型布置
锚杆布置通过拉尺定位,锚杆钻机打眼,并采用高压风吹洗钻孔,安设锚杆,采用灌浆泵进行压力注浆
2)挂网施工:锚杆施工结束后,进行挂网施工
φ6钢筋网,网距0
3)喷射混凝土施工:边、仰坡松(浮)石清理干净后,用混凝土喷射机对边、仰坡进行喷射混凝土施工
喷射混凝土配合比按试验配合比进行,速凝剂掺量为水泥含量的4%,混凝土标号为C20,喷射砼厚10c
