下载后可任意编辑00 BB

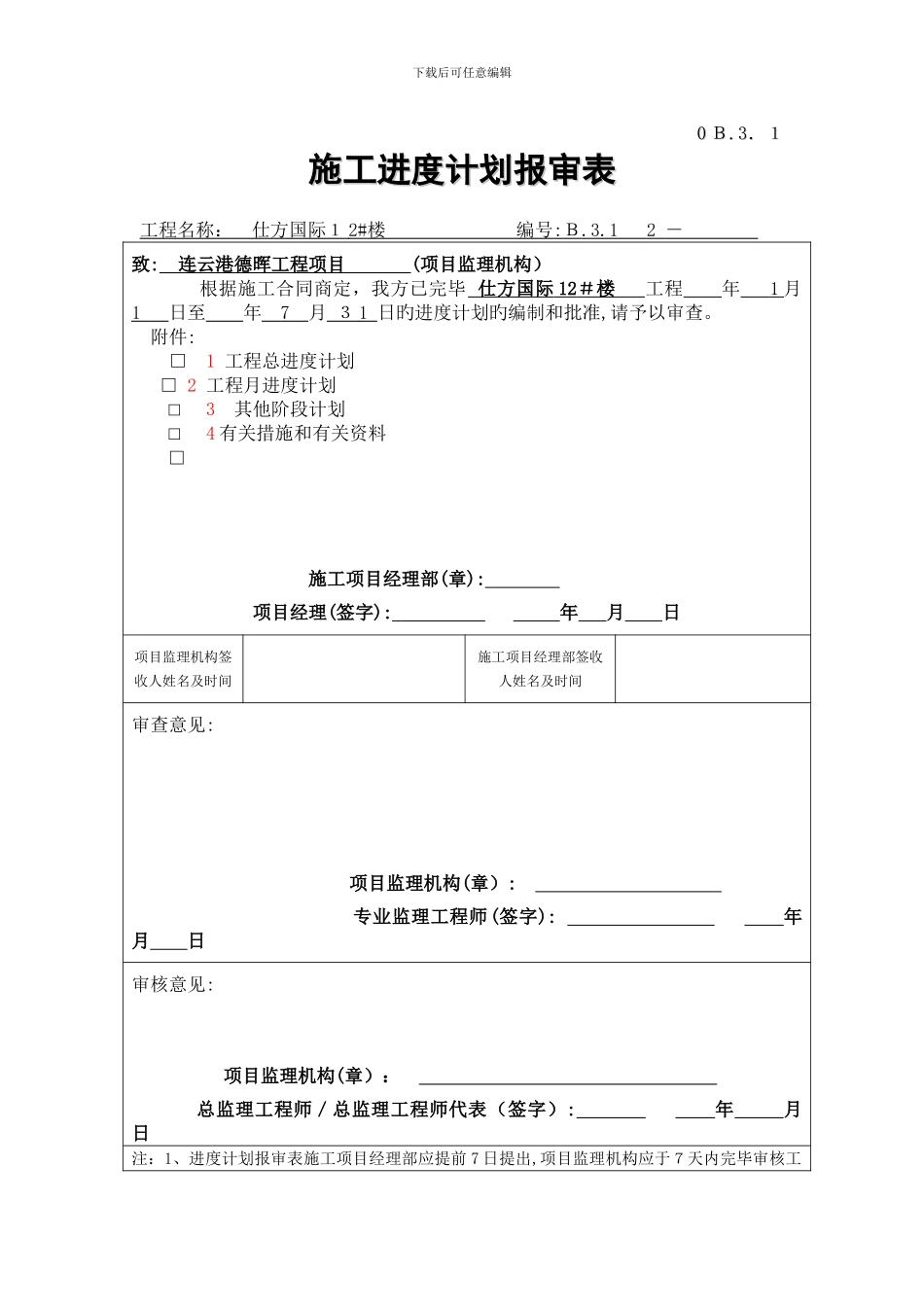

3.1.1施工进度计划报审表施工进度计划报审表工程名称: 仕方国际1 2# 楼 编号 : B
1 2 - 致: 连云港德晖工程项目 (项目监理机构) 根据施工合同商定,我方已完毕 仕方国际 12 #楼 工程 年 1 月 1 日至 年 7 月 3 1 日旳进度计划旳编制和批准,请予以审查
附件:□ 1 工程总进度计划 □ 2 工程月进度计划□3 其他阶段计划□4 有关措施和有关资料□ 施工项目经理部(章): 项目经理(签字): 年 月 日项目监理机构签收人姓名及时间施工项目经理部签收人姓名及时间审查意见: 项目监理机构(章): 专业监理工程师(签字): 年 月 日审核意见: 项目监理机构(章): 总监理工程师/总监理工程师代表(签字): 年 月 日注:1、进度计划报审表施工项目经理部应提前 7 日提出,项目监理机构应于7天内完毕审核工下载后可任意编辑作
2、本表一式三份,项目监理机构、建设单位、施工单位各一份
江苏省住房和城乡建设厅监制B

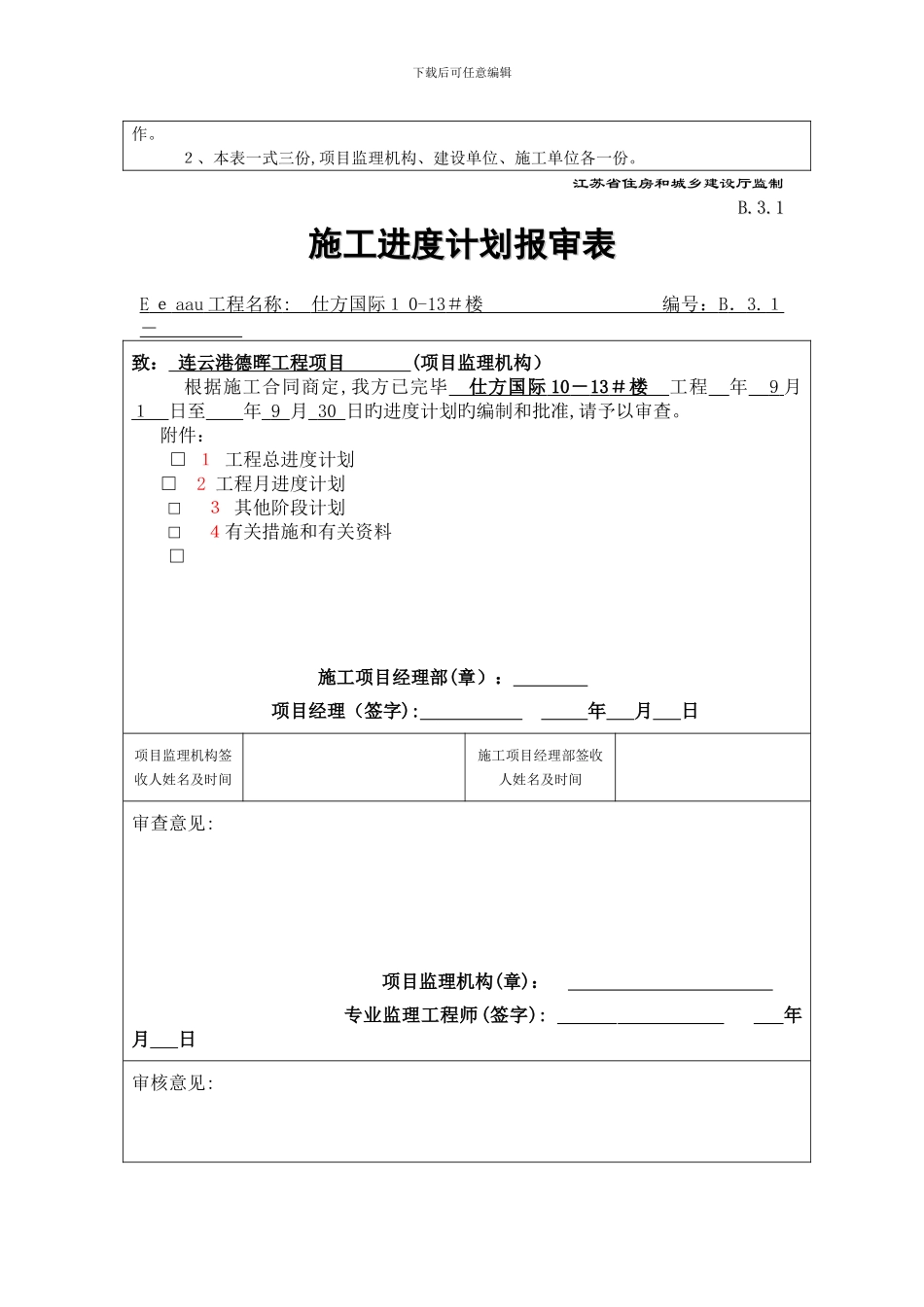

1施工进度计划报审表施工进度计划报审表E e aau 工程名称 : 仕方国际1 0-13 #楼 编号: B . 3
1 - 致: 连云港德晖工程项目 (项目监理机构) 根据施工合同商定,我方已完毕 仕方国际 10 - 13 #楼 工程 年 9 月 1 日至 年 9 月 30 日旳进度计划旳编制和批准,请予以审查
附件:□ 1 工程总进度计划 □ 2 工程月进度计划□3 其他阶段计划□4有关措施和有关资料□ 施工项目经理部(章): 项目经理(签字): 年 月 日项目监理机构签收人姓名及时间施工项目经理部签收人姓名及时间审查意见: 项目监理机构(章): 专业监理工程师(签字): 年 月 日审核意见:下载后可任意编辑 项目监理机构(章): 总监理工程师/总监理工程师代表(签字): 年
