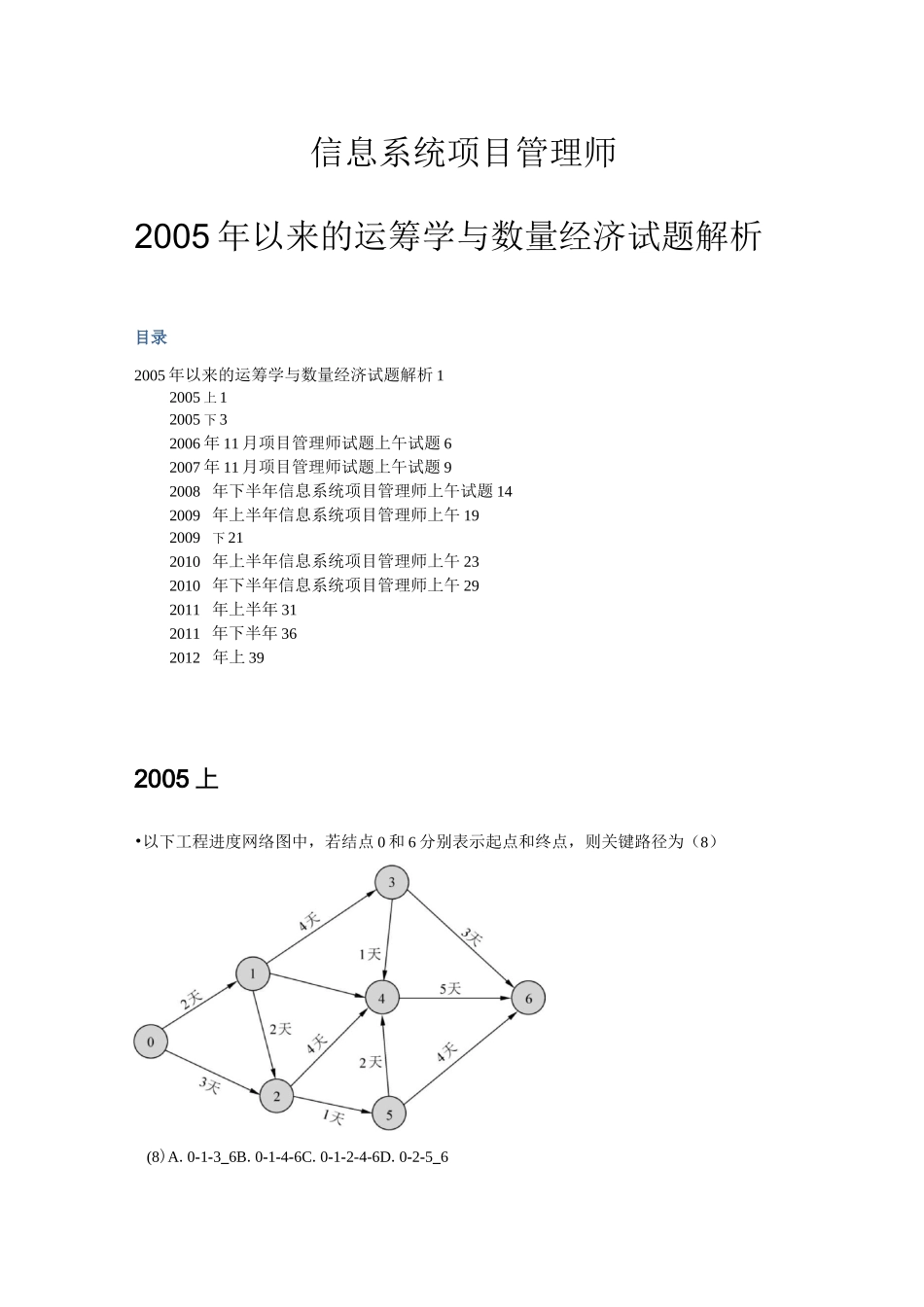

信息系统项目管理师2005 年以来的运筹学与数量经济试题解析目录2005 年以来的运筹学与数量经济试题解析 12005 上 12005 下 32006 年 11 月项目管理师试题上午试题 62007 年 11 月项目管理师试题上午试题 92008 年下半年信息系统项目管理师上午试题 142009 年上半年信息系统项目管理师上午 192009下 212010 年上半年信息系统项目管理师上午 232010 年下半年信息系统项目管理师上午 292011 年上半年 312011 年下半年 362012 年上 392005 上•以下工程进度网络图中,若结点 0 和 6 分别表示起点和终点,则关键路径为(8)(8)A
0-1-3_6B
0-1-4-6C
0-1-2-4-6D
0-2-5_6•如果在挣值分析中,出现成本偏差试题(8)分析本题考查应试人员关键线路方面的知识
关键线路有两种定义:①在一条线路中,每个工作的时间之和等于工程工期,这条线路就是关键线路
②若在一条线路中,每个工作的时差都是零,这条线路就是关键线路
根据定义我们可以求出关键线路是 0-1-2-4-6,正确答案是 C
参考答案(8)C•某软件公司项目 A 的利润分析如下表所示
设贴现率为 10%,第二年的利润净现值是(9)元
利润分析第零年第一年第二年第三年利润值¥889000¥1139000¥1514000(9)A.1378190B.949167C.941322D.922590分析经济可行性是对一个项目或方案的成本效益的度量
有三种常用的技术可用于评估经济可行性,也称为成本效益:投资回收分析、投资回报率和净现值
现值的计算公式为:PV=1/(1+i)nn其中,是从现在起第 n 年 1
00 人民币的现值,'是贴现率
所以第二年的利润现值是PV2=1/(1+0
1)2=PV2=1139000/(1+0
