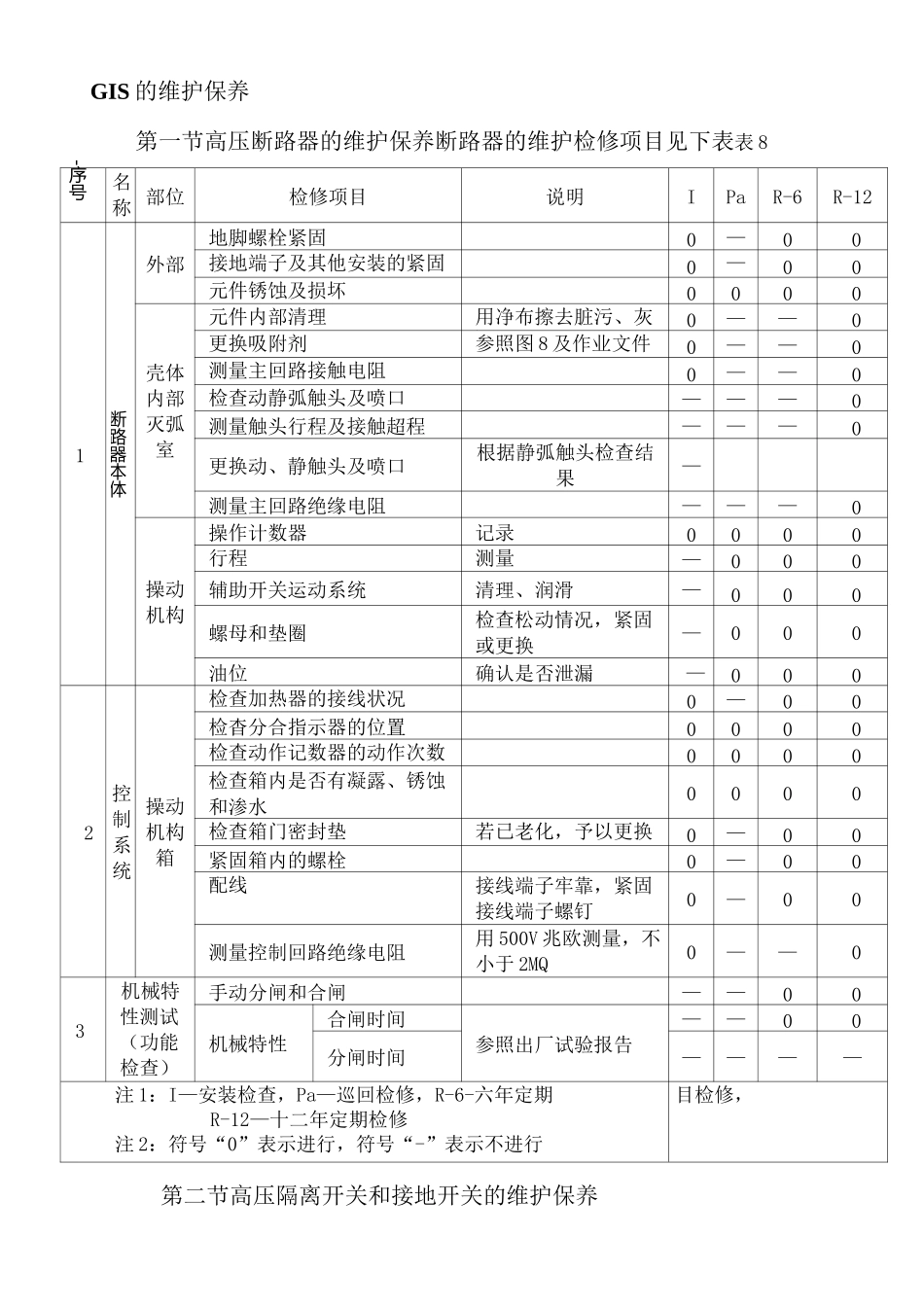

GIS 的维护保养第一节高压断路器的维护保养断路器的维护检修项目见下表表 8-序号名称 部位检修项目说明IPaR-6R-121断路器本体外部地脚螺栓紧固0—00接地端子及其他安装的紧固0—00元件锈蚀及损坏0000壳体内部灭弧室元件内部清理用净布擦去脏污、灰尘0——0更换吸附剂参照图 8 及作业文件0——0测量主回路接触电阻0——0检查动静弧触头及喷口———0测量触头行程及接触超程———0更换动、静触头及喷口根据静弧触头检查结果—测量主回路绝缘电阻———0操动机构操作计数器记录0000行程测量—000辅助开关运动系统清理、润滑—000螺母和垫圈检查松动情况,紧固或更换—000油位确认是否泄漏—0002控制系统操动机构箱检查加热器的接线状况0—00检杳分合指示器的位置0000检查动作记数器的动作次数0000检查箱内是否有凝露、锈蚀和渗水0000检查箱门密封垫若已老化,予以更换0—00紧固箱内的螺栓0—00配线接线端子牢靠,紧固接线端子螺钉0—00测量控制回路绝缘电阻用 500V 兆欧测量,不小于 2MQ0——03机械特性测试(功能检查)手动分闸和合闸——00机械特性合闸时间参照出厂试验报告——00分闸时间————注 1:I—安装检查,Pa—巡回检修,R-6-六年定期R-12—十二年定期检修注 2:符号“0”表示进行,符号“-”表示不进行目检修,第二节高压隔离开关和接地开关的维护保养GIS 用高压隔离开关和接地开关的导电元件封装在金属壳体内,因此受外界环境的干扰很小,其维护保养可分为日常维护和定期维护。日常维护主要是在日常的巡视中对隔离开关和接地开关外部的元件进行检查,主要检查隔离开关和接地开关的气室压力、法兰连接处、接地线连接处、本体的分/合闸位置、机构与本体的连杆、三相之间的连杆等部位。序号检查项目检查部位和关键点发现问题的处理方法1分闸或合闸状态确认分合闸指示器的指示正确检查和修理操作机构及其连接部分2部件外观各种构件是否锈蚀除去锈蚀,并进行防腐处理3检查螺栓螺母等安装螺栓、端子紧固螺栓,挡圈、销等是否松动必要时,重新紧固定期检修按照产品的小修和大修周期要求进行,主要进行以下方面的检查。序号项目检杳内容检验程序周期1操作试验分闸或合闸操作状态用操作手柄操作是否有异常每年一次2清洁和加油摩擦和连接部分去尘埃,涂润滑脂每年一次3导线及接头情况导线和端子排端子排的紧固螺栓是否松动,导线是否有损坏。每三年一次4绝缘电阻绝缘电阻测量用 500V 摇表测量控制回路对地电阻值大于 MQ每三年一次...
