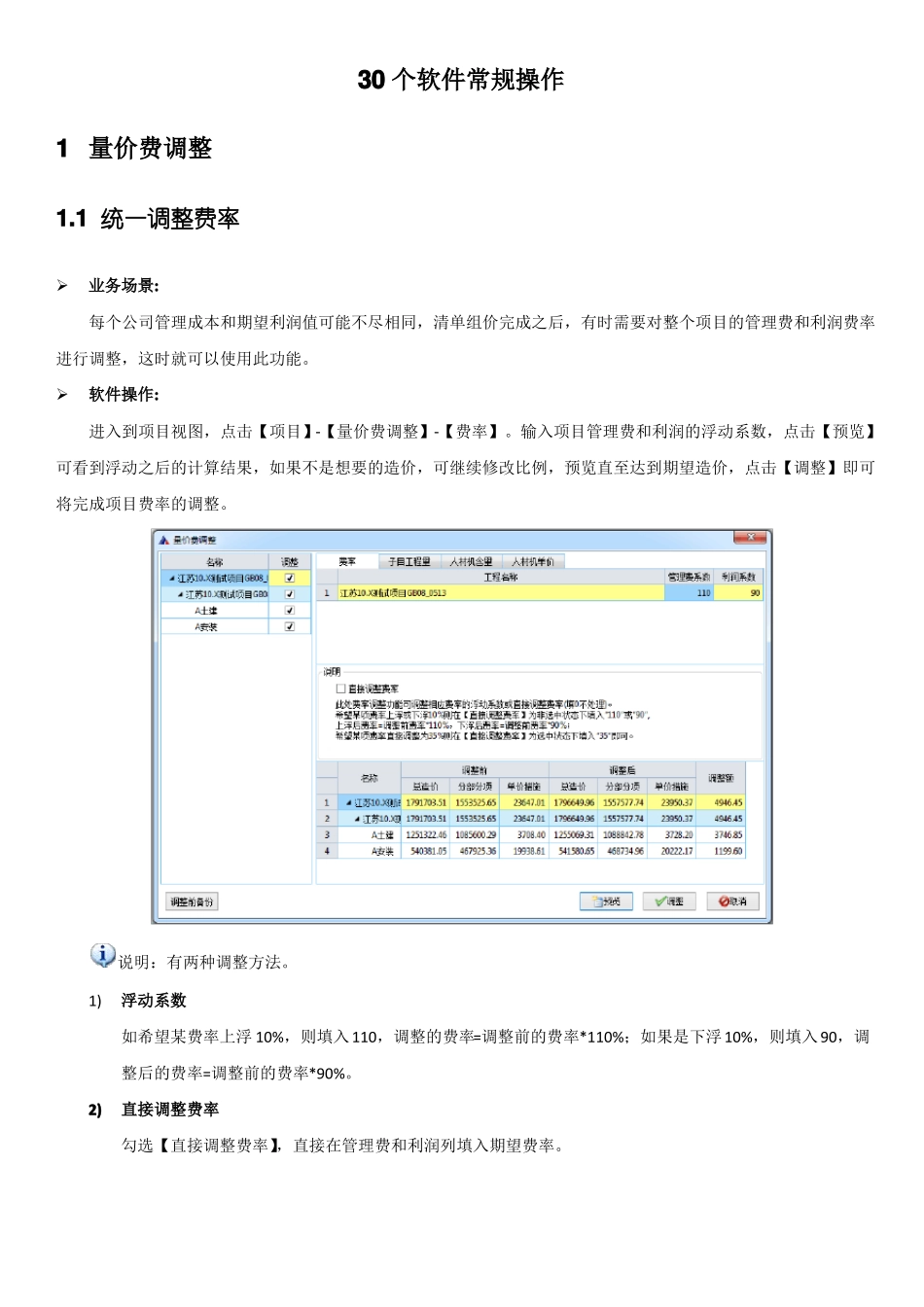

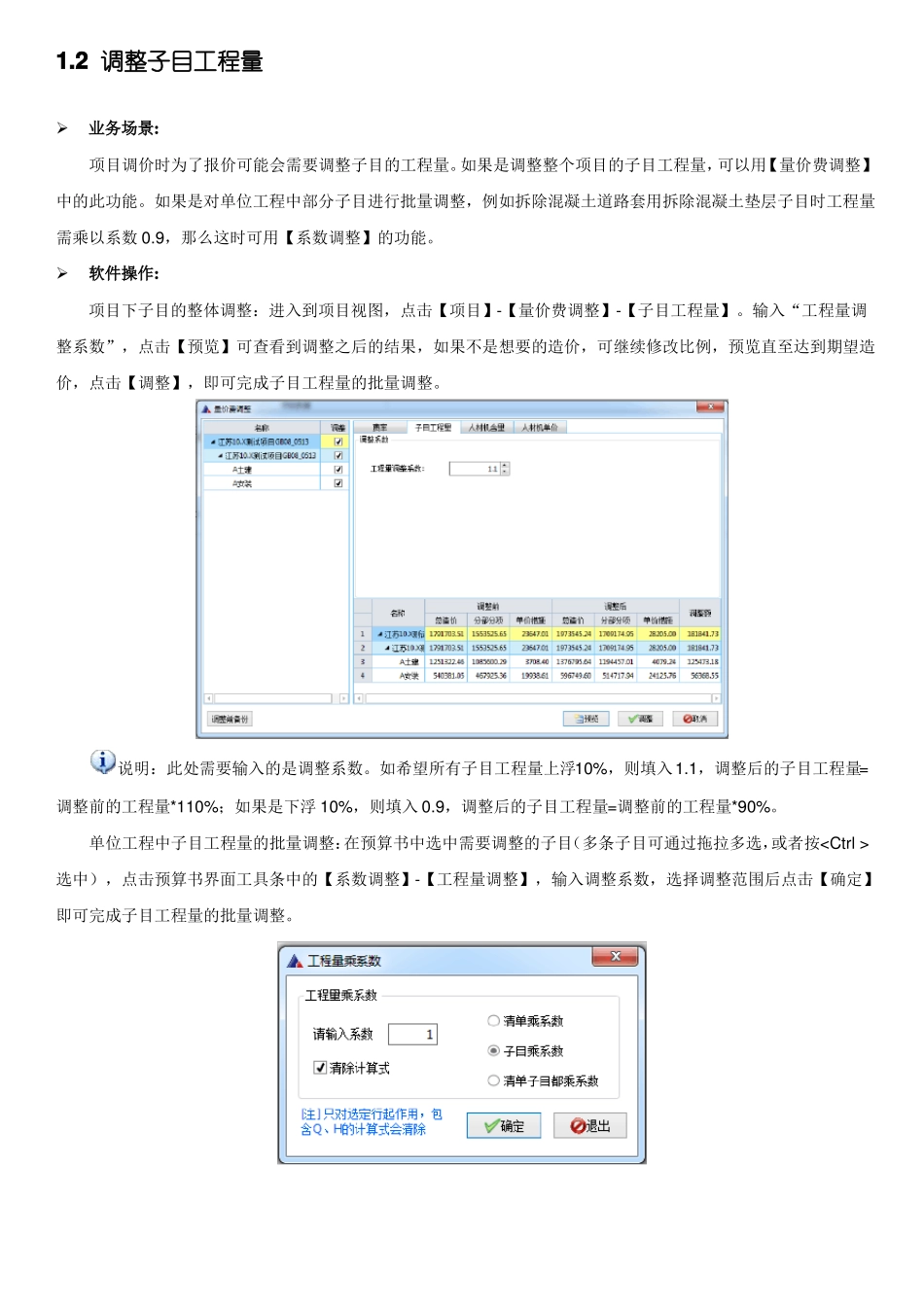

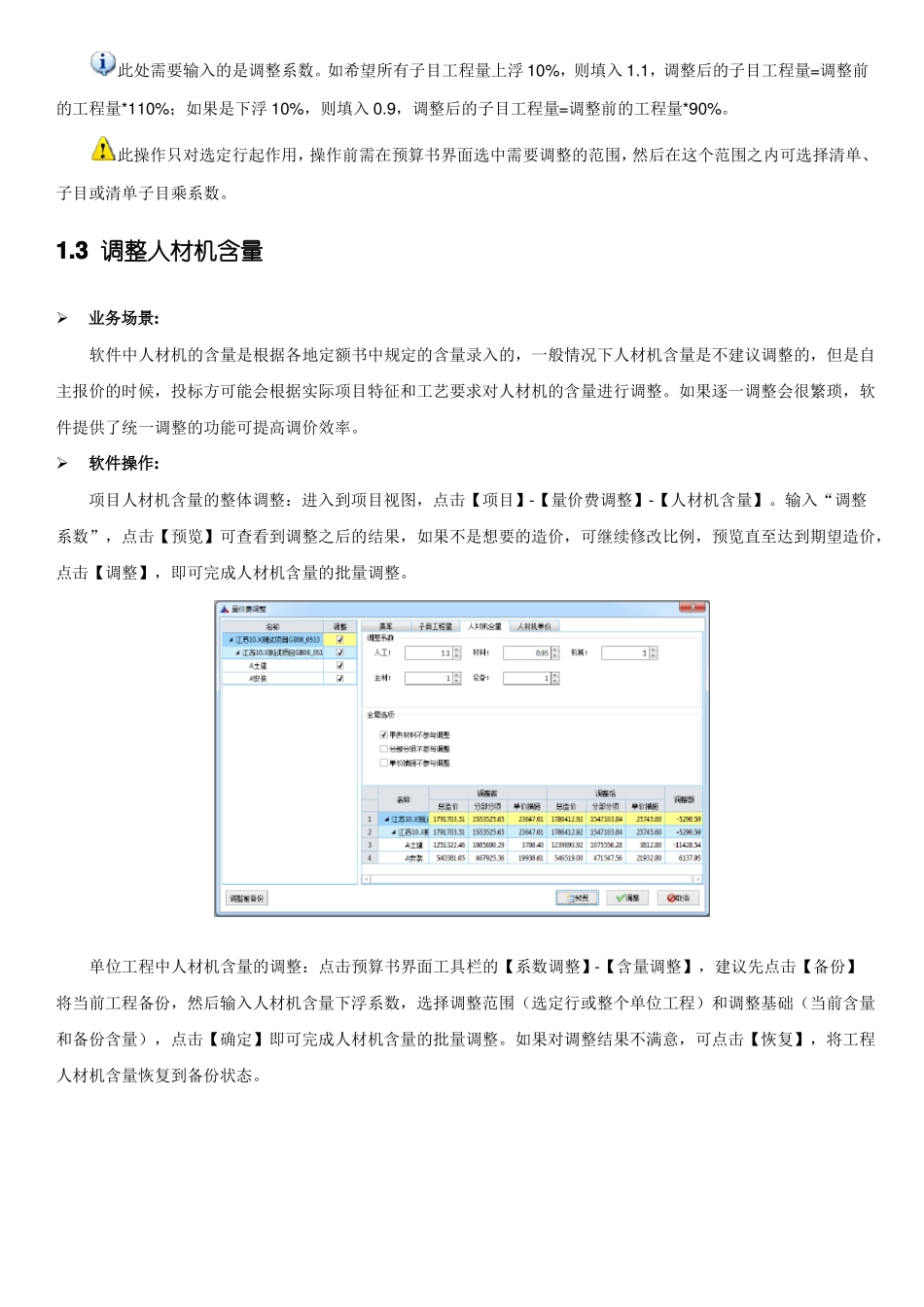

30 个软件常规操作1 量价费调整1.1 统一调整费率➢业务场景:每个公司管理成本和期望利润值可能不尽相同,清单组价完成之后,有时需要对整个项目的管理费和利润费率进行调整,这时就可以使用此功能。➢软件操作:进入到项目视图,点击【项目】-【量价费调整】-【费率】。输入项目管理费和利润的浮动系数,点击【预览】可看到浮动之后的计算结果,如果不是想要的造价,可继续修改比例,预览直至达到期望造价,点击【调整】即可将完成项目费率的调整。说明:有两种调整方法。1)浮动系数如希望某费率上浮 10%,则填入 110,调整的费率=调整前的费率*110%;如果是下浮10%,则填入90,调整后的费率=调整前的费率*90%。2)直接调整费率勾选【直接调整费率】,直接在管理费和利润列填入期望费率。1.2 调整子目工程量➢业务场景:项目调价时为了报价可能会需要调整子目的工程量。如果是调整整个项目的子目工程量,可以用【量价费调整】中的此功能。如果是对单位工程中部分子目进行批量调整,例如拆除混凝土道路套用拆除混凝土垫层子目时工程量需乘以系数 0.9,那么这时可用【系数调整】的功能。➢软件操作:项目下子目的整体调整:进入到项目视图,点击【项目】-【量价费调整】-【子目工程量】。输入“工程量调整系数”,点击【预览】可查看到调整之后的结果,如果不是想要的造价,可继续修改比例,预览直至达到期望造价,点击【调整】,即可完成子目工程量的批量调整。说明:此处需要输入的是调整系数。如希望所有子目工程量上浮10%,则填入1.1,调整后的子目工程量=调整前的工程量*110%;如果是下浮 10%,则填入 0.9,调整后的子目工程量=调整前的工程量*90%。单位工程中子目工程量的批量调整:在预算书中选中需要调整的子目(多条子目可通过拖拉多选,或者按选中),点击预算书界面工具条中的【系数调整】-【工程量调整】,输入调整系数,选择调整范围后点击【确定】即可完成子目工程量的批量调整。此处需要输入的是调整系数。如希望所有子目工程量上浮 10%,则填入 1.1,调整后的子目工程量=调整前的工程量*110%;如果是下浮 10%,则填入 0.9,调整后的子目工程量=调整前的工程量*90%。此操作只对选定行起作用,操作前需在预算书界面选中需要调整的范围,然后在这个范围之内可选择清单、子目或清单子目乘系数。1.3 调整人材机含量➢业务场景:软件中人材机的含量是根据各地定额书中规定的含量录入的,一般情况下人材机含量是不建议调整...
