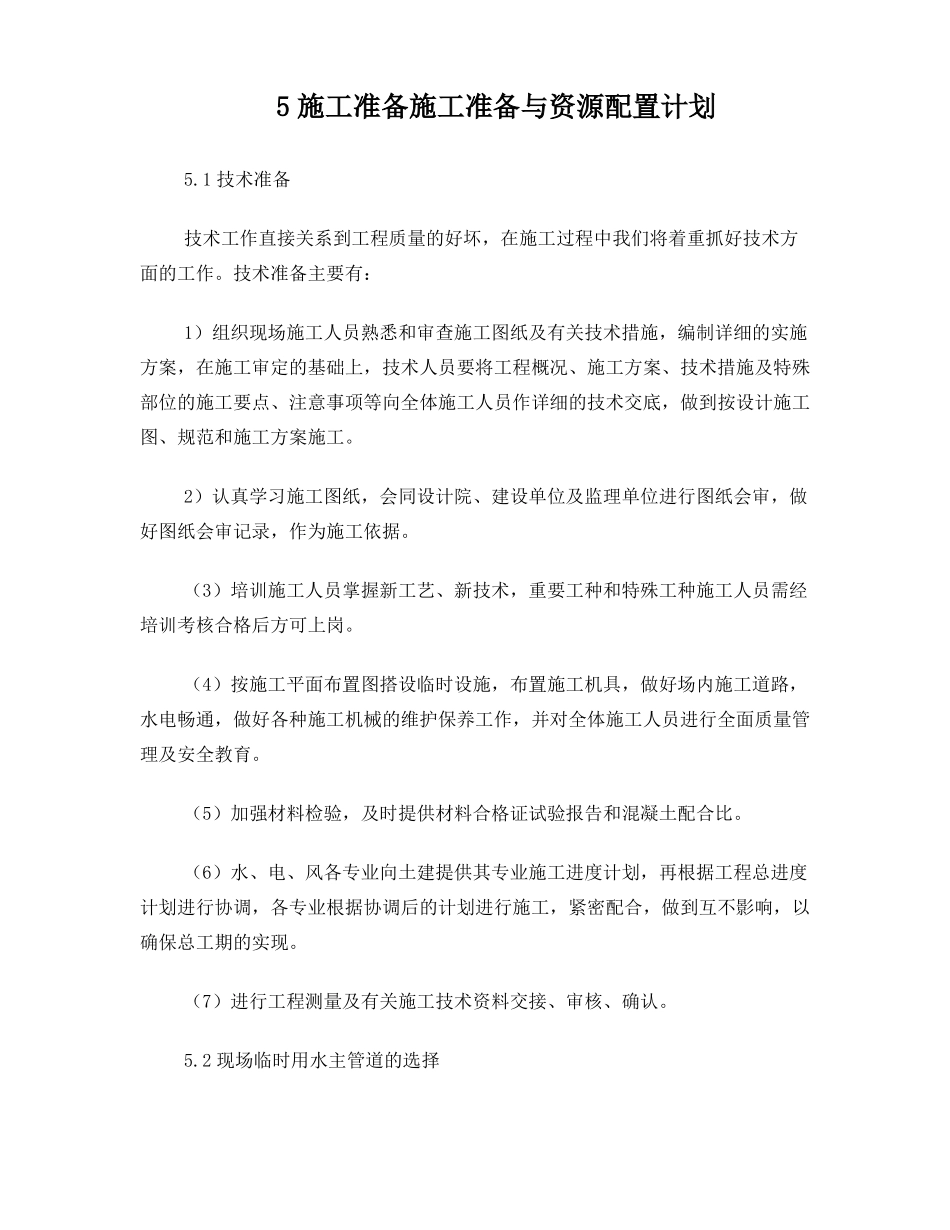

5 施工准备施工准备与资源配置计划5
1 技术准备技术工作直接关系到工程质量的好坏,在施工过程中我们将着重抓好技术方面的工作
技术准备主要有:1)组织现场施工人员熟悉和审查施工图纸及有关技术措施,编制详细的实施方案,在施工审定的基础上,技术人员要将工程概况、施工方案、技术措施及特殊部位的施工要点、注意事项等向全体施工人员作详细的技术交底,做到按设计施工图、规范和施工方案施工
2)认真学习施工图纸,会同设计院、建设单位及监理单位进行图纸会审,做好图纸会审记录,作为施工依据
(3)培训施工人员掌握新工艺、新技术,重要工种和特殊工种施工人员需经培训考核合格后方可上岗
(4)按施工平面布置图搭设临时设施,布置施工机具,做好场内施工道路,水电畅通,做好各种施工机械的维护保养工作,并对全体施工人员进行全面质量管理及安全教育
(5)加强材料检验,及时提供材料合格证试验报告和混凝土配合比
(6)水、电、风各专业向土建提供其专业施工进度计划,再根据工程总进度计划进行协调,各专业根据协调后的计划进行施工,紧密配合,做到互不影响,以确保总工期的实现
(7)进行工程测量及有关施工技术资料交接、审核、确认
2 现场临时用水主管道的选择5

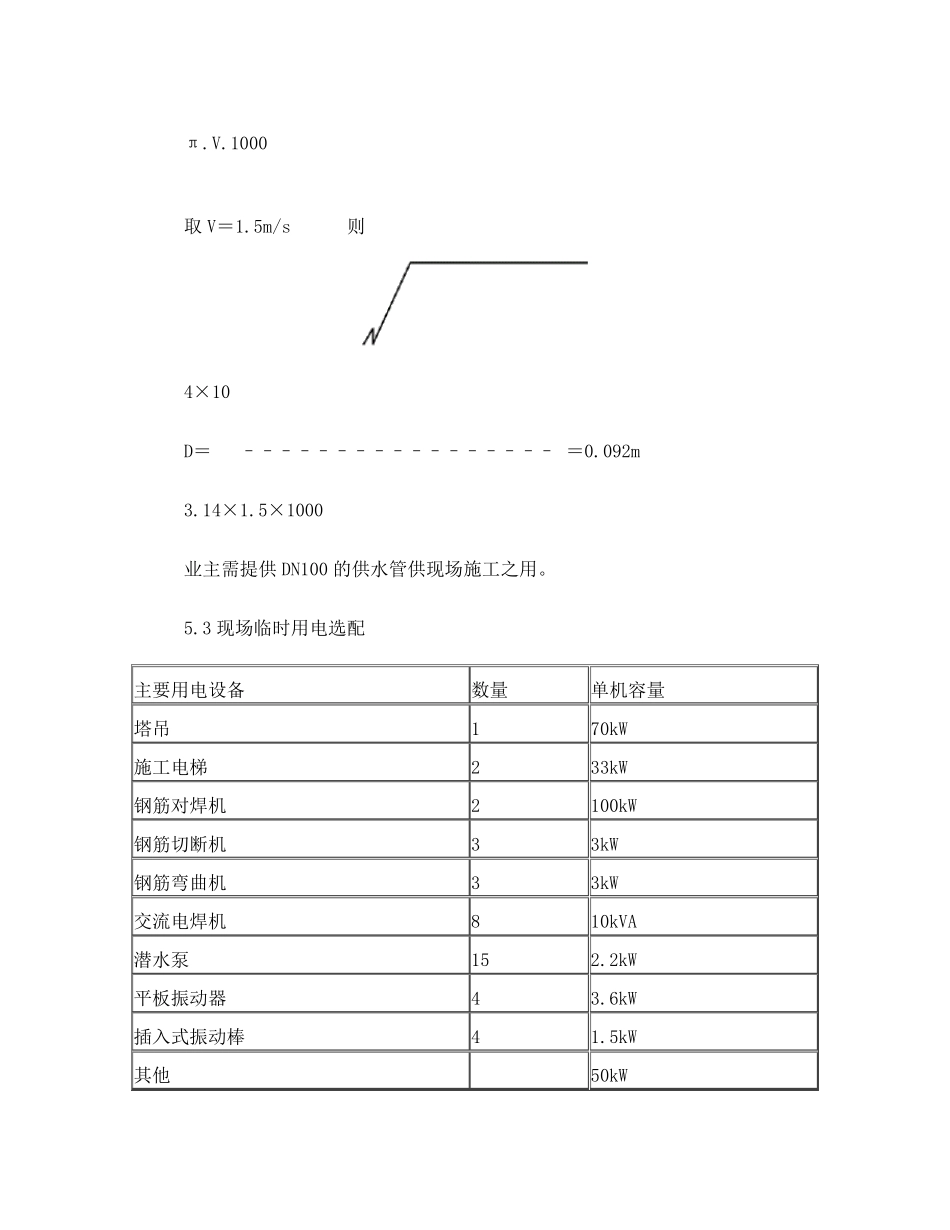

1 现场施工用水取浇筑混凝土的全部用水定额N1 =800(L/m3),每台班浇筑混凝土量约为200m3 ,故取:Q1 =200m3 ,取k1 =1
05,k2 =1
5则 q1 =8
75(L/s)5
2施工现场生活用水Q2 现场最高峰期施工人数约1000人,但现场不设生活区,Q2=0 人
Q3 居住区最高峰职工及家属居民人数,Q3=0 人
(现场不设工人宿舍)N2 施工现场施工人员用水定额,N2 =60(L/人
N3 施工现场居住人员生活定额,N3 =120(L/人
k3,k4 用水不均衡系数,k3=1
5,k4 =2
5q2=0(L/s)
