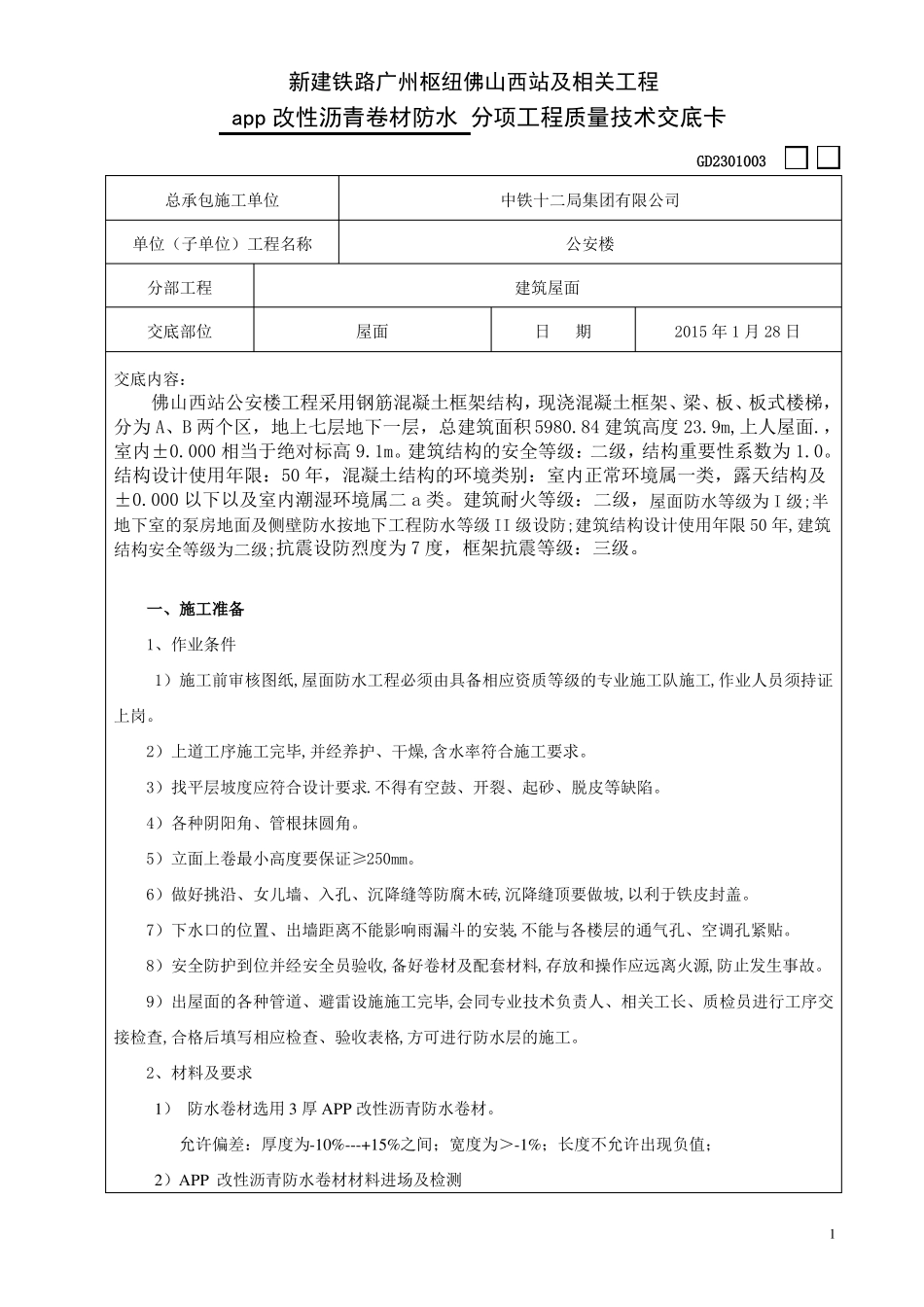

新建铁路广州枢纽佛山西站及相关工程 app 改性沥青卷材防水 分项工程质量技术交底卡GD2301003总承包施工单位单位(子单位)工程名称分部工程交底部位交底内容:屋面中铁十二局集团有限公司公安楼建筑屋面日期2015 年 1 月 28 日佛山西站公安楼工程采用钢筋混凝土框架结构,现浇混凝土框架、梁、板、板式楼梯,分为 A、B 两个区,地上七层地下一层,总建筑面积 5980
84 建筑高度 23
9m,上人屋面
000 相当于绝对标高 9
建筑结构的安全等级:二级,结构重要性系数为 1
结构设计使用年限:50 年,混凝土结构的环境类别:室内正常环境属一类,露天结构及±0
000 以下以及室内潮湿环境属二 a 类
建筑耐火等级:二级,屋面防水等级为 I 级;半地下室的泵房地面及侧壁防水按地下工程防水等级 II 级设防;建筑结构设计使用年限 50 年,建筑结构安全等级为二级;抗震设防烈度为 7 度,框架抗震等级:三级
一、施工准备1、作业条件1)施工前审核图纸,屋面防水工程必须由具备相应资质等级的专业施工队施工,作业人员须持证上岗
2)上道工序施工完毕,并经养护、干燥,含水率符合施工要求
3)找平层坡度应符合设计要求
不得有空鼓、开裂、起砂、脱皮等缺陷
4)各种阴阳角、管根抹圆角
5)立面上卷最小高度要保证≥250mm
6)做好挑沿、女儿墙、入孔、沉降缝等防腐木砖,沉降缝顶要做坡,以利于铁皮封盖
7)下水口的位置、出墙距离不能影响雨漏斗的安装,不能与各楼层的通气孔、空调孔紧贴
8)安全防护到位并经安全员验收,备好卷材及配套材料,存放和操作应远离火源,防止发生事故
9)出屋面的各种管道、避雷设施施工完毕,会同专业技术负责人、相关工长、质检员进行工序交接检查,合格后填写相应检查、验收表格,方可进行防水层的施工
2、材料及要求1) 防水卷材选用 3 厚 APP 改
