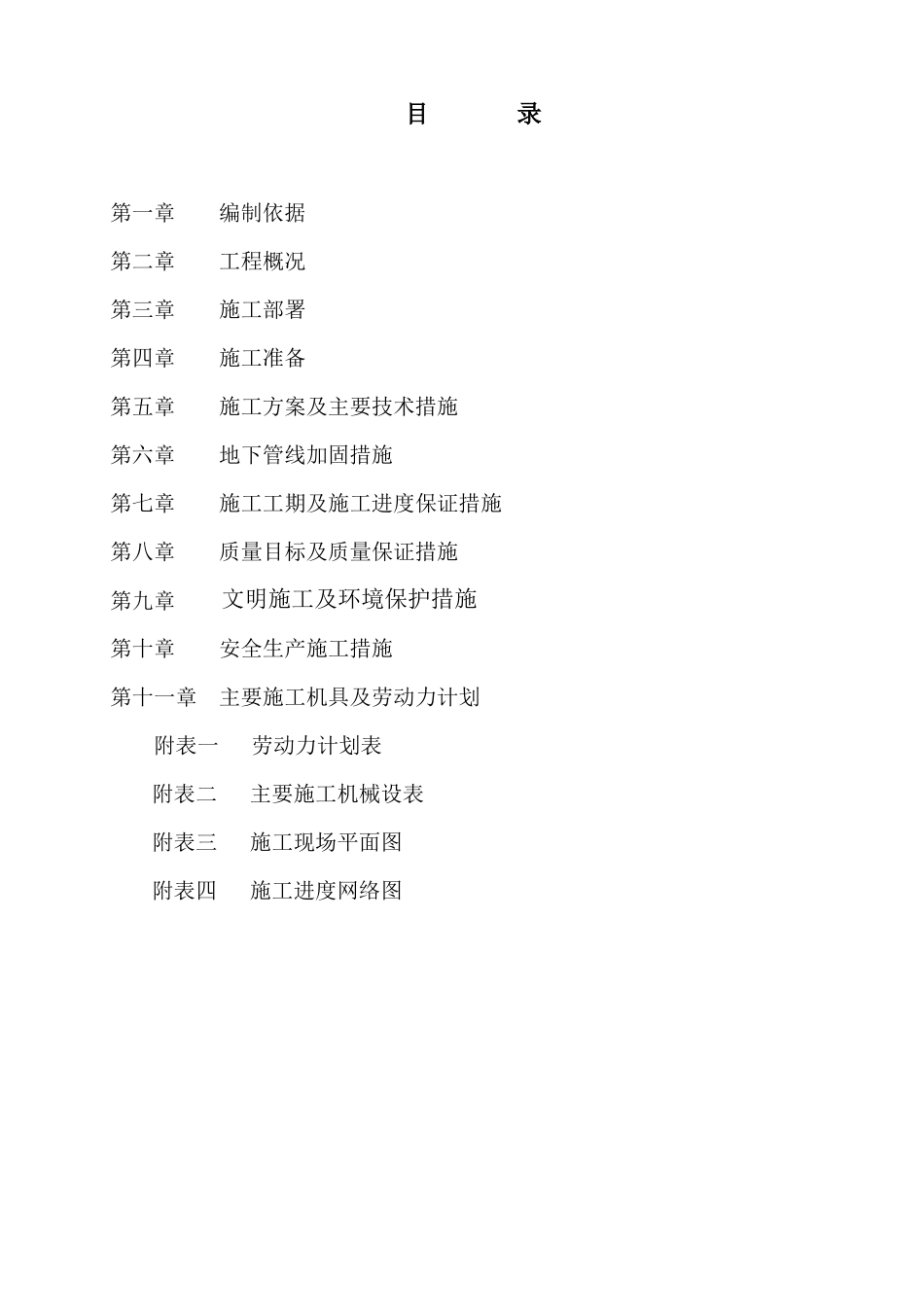

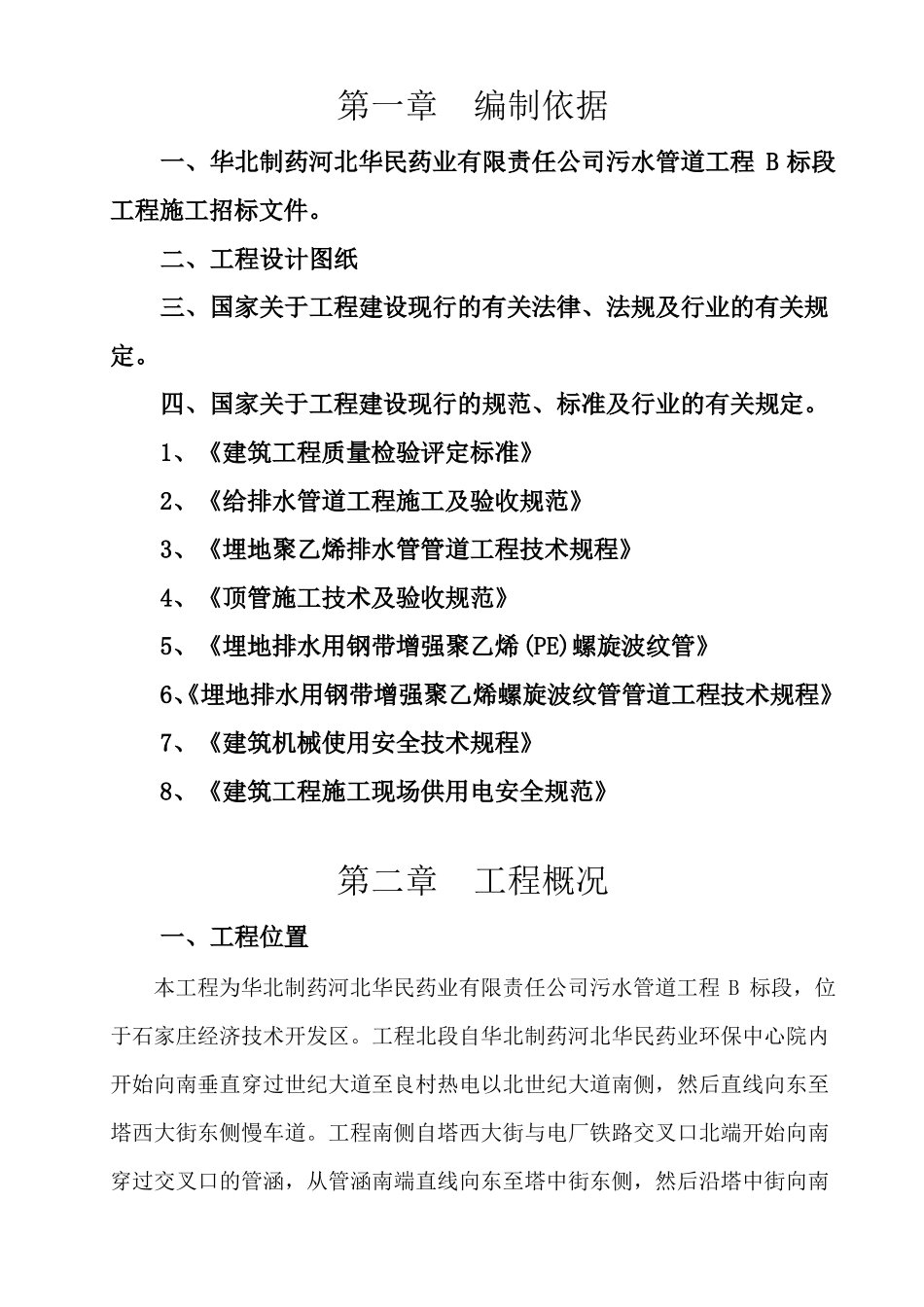

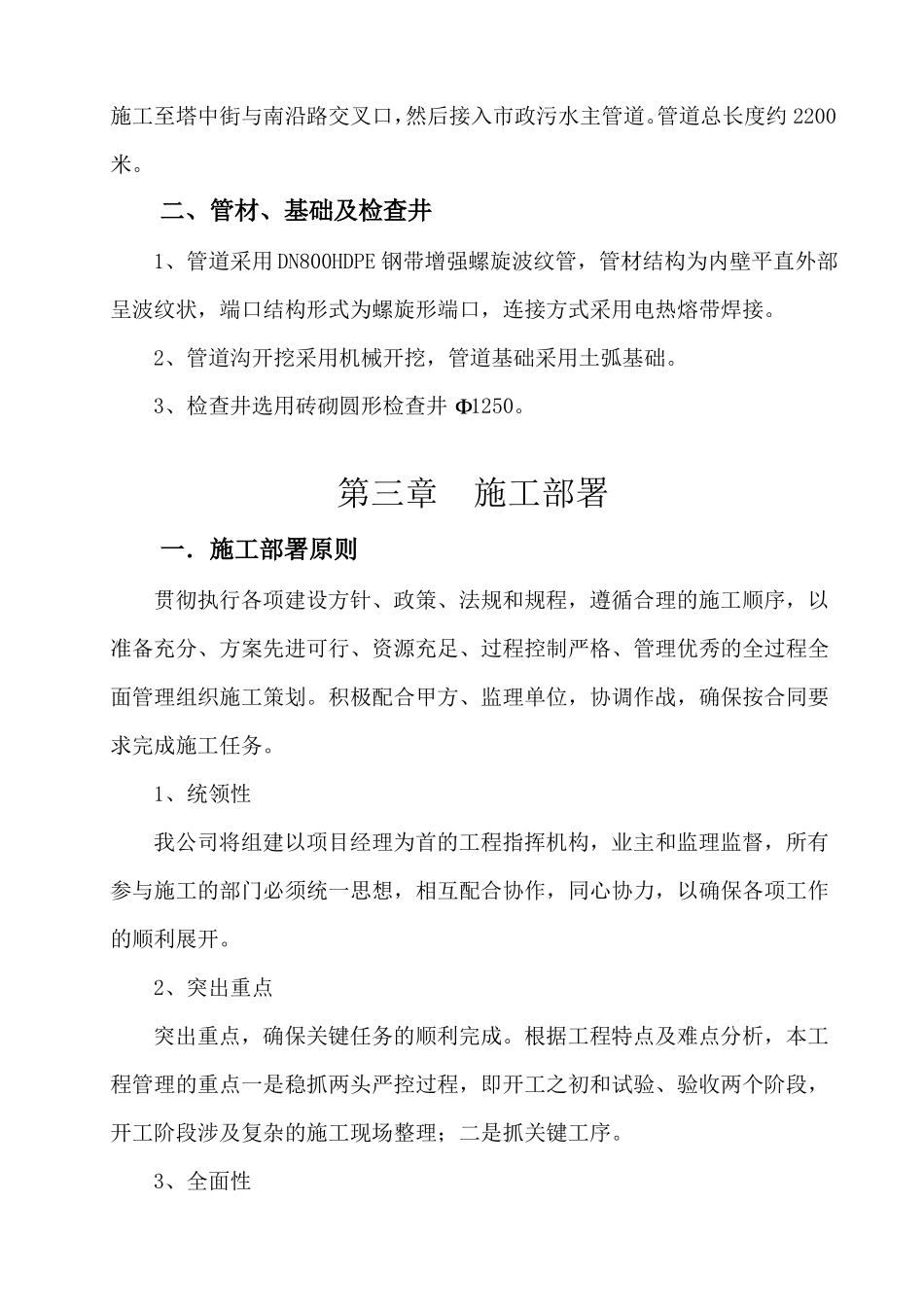

目录第一章编制依据第二章工程概况第三章施工部署第四章施工准备第五章施工方案及主要技术措施第六章地下管线加固措施第七章施工工期及施工进度保证措施第八章质量目标及质量保证措施第九章文明施工及环境保护措施第十章安全生产施工措施第十一章主要施工机具及劳动力计划附表一劳动力计划表附表二主要施工机械设表附表三施工现场平面图附表四施工进度网络图第一章编制依据一、华北制药河北华民药业有限责任公司污水管道工程 B 标段工程施工招标文件。二、工程设计图纸三、国家关于工程建设现行的有关法律、法规及行业的有关规定。四、国家关于工程建设现行的规范、标准及行业的有关规定。1、《建筑工程质量检验评定标准》2、《给排水管道工程施工及验收规范》3、《埋地聚乙烯排水管管道工程技术规程》4、《顶管施工技术及验收规范》5、《埋地排水用钢带增强聚乙烯(PE)螺旋波纹管》6、《埋地排水用钢带增强聚乙烯螺旋波纹管管道工程技术规程》7、《建筑机械使用安全技术规程》8、《建筑工程施工现场供用电安全规范》第二章工程概况一、工程位置本工程为华北制药河北华民药业有限责任公司污水管道工程 B 标段,位于石家庄经济技术开发区。工程北段自华北制药河北华民药业环保中心院内开始向南垂直穿过世纪大道至良村热电以北世纪大道南侧,然后直线向东至塔西大街东侧慢车道。工程南侧自塔西大街与电厂铁路交叉口北端开始向南穿过交叉口的管涵,从管涵南端直线向东至塔中街东侧,然后沿塔中街向南施工至塔中街与南沿路交叉口,然后接入市政污水主管道。管道总长度约 2200米。二、管材、基础及检查井1、管道采用 DN800HDPE 钢带增强螺旋波纹管,管材结构为内壁平直外部呈波纹状,端口结构形式为螺旋形端口,连接方式采用电热熔带焊接。2、管道沟开挖采用机械开挖,管道基础采用土弧基础。3、检查井选用砖砌圆形检查井 Ф1250。第三章施工部署一.施工部署原则贯彻执行各项建设方针、政策、法规和规程,遵循合理的施工顺序,以准备充分、方案先进可行、资源充足、过程控制严格、管理优秀的全过程全面管理组织施工策划。积极配合甲方、监理单位,协调作战,确保按合同要求完成施工任务。1、统领性我公司将组建以项目经理为首的工程指挥机构,业主和监理监督,所有参与施工的部门必须统一思想,相互配合协作,同心协力,以确保各项工作的顺利展开。2、突出重点突出重点,确保关键任务的顺利完成。根据工程特点及难点分析,本工程管理的重点一是...
