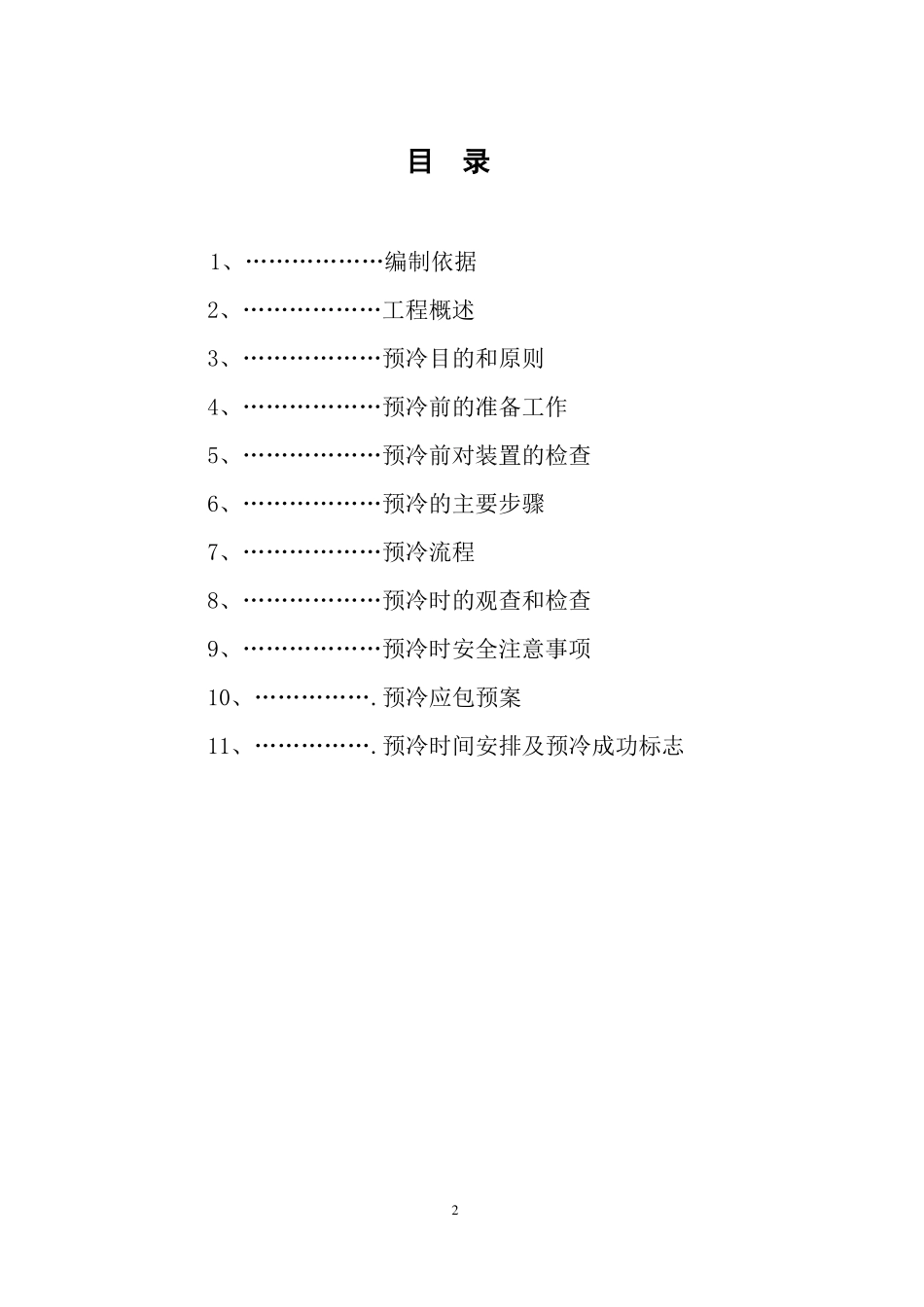

XXX LNG 气化站工程设备管道预冷方案编制单位: XXXXXXXXXXXXXXXX编制人: XXX编制日期:2015 年 X 月 X 日审批负责人:审批日期:1目录1、………………编制依据 2、………………工程概述 3、………………预冷目的和原则 4、………………预冷前的准备工作 5、………………预冷前对装置的检查 6、………………预冷的主要步骤 7、………………预冷流程 8、………………预冷时的观查和检查 9、………………预冷时安全注意事项 10、……………
预冷应包预案 11、……………

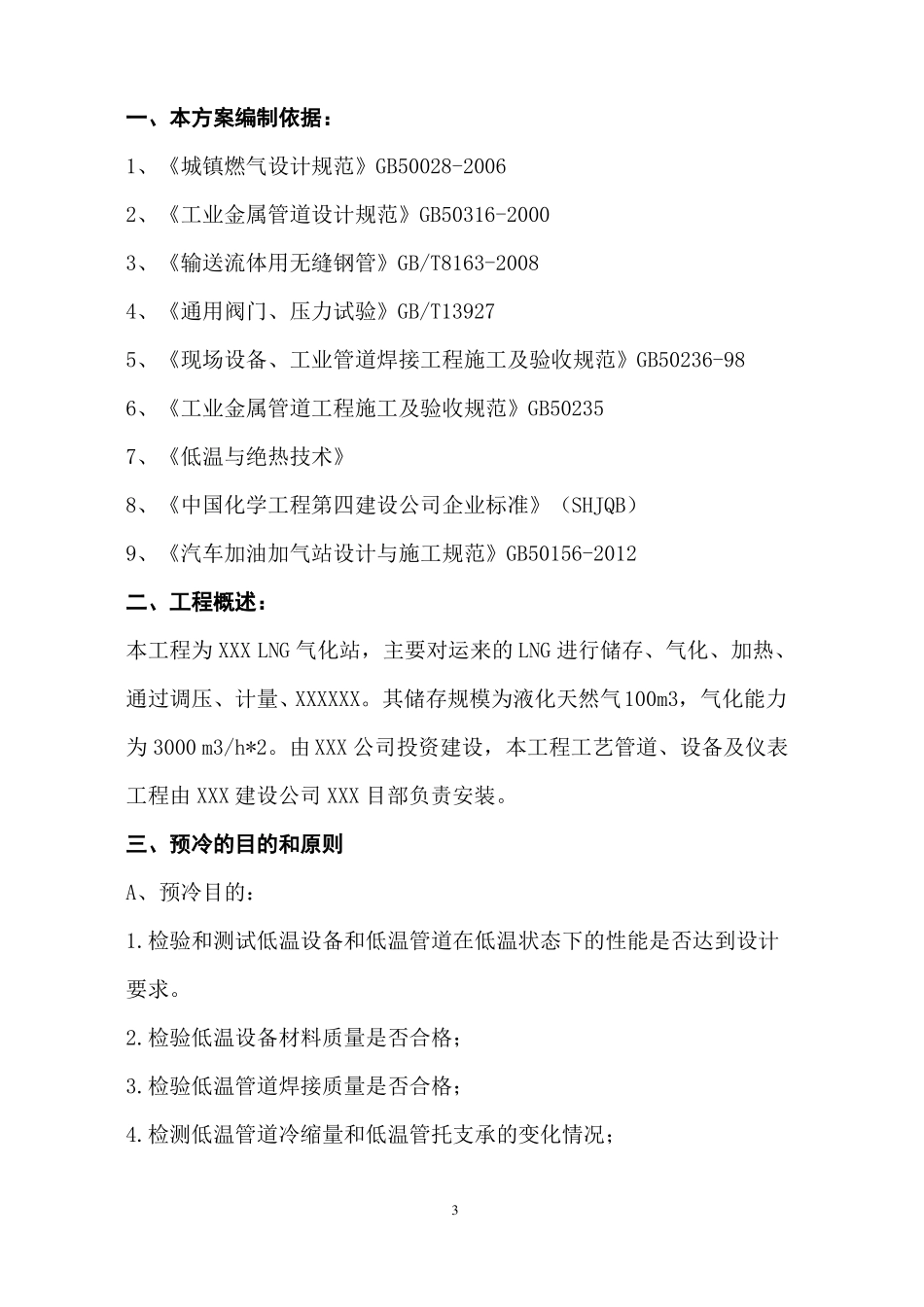

预冷时间安排及预冷成功标志2一、本方案编制依据:1、《城镇燃气设计规范》GB50028-20062、《工业金属管道设计规范》GB50316-20003、《输送流体用无缝钢管》GB/T8163-20084、《通用阀门、压力试验》GB/T139275、《现场设备、工业管道焊接工程施工及验收规范》GB50236-986、《工业金属管道工程施工及验收规范》GB502357、《低温与绝热技术》8、《中国化学工程第四建设公司企业标准》(SHJQB)9、《汽车加油加气站设计与施工规范》GB50156-2012二、工程概述:本工程为 XXX LNG 气化站,主要对运来的 LNG 进行储存、气化、加热、通过调压、计量、XXXXXX
其储存规模为液化天然气100m3,气化能力为 3000 m3/h*2
由 XXX 公司投资建设,本工程工艺管道、设备及仪表工程由 XXX 建设公司 XXX 目部负责安装
三、预冷的目的和原则A、预冷目的:1
检验和测试低温设备和低温管道在低温状态下的性能是否达到设计要求
检验低温设备材料质量是否合格;3
检验低温管道焊接质量是否合格;4
检测低温管道冷缩量和低温管托支承的变化情况;35
检验低温阀门在低温状态下的密封性;6
使低温储罐达到工作状态,测试储罐的真空保冷性
