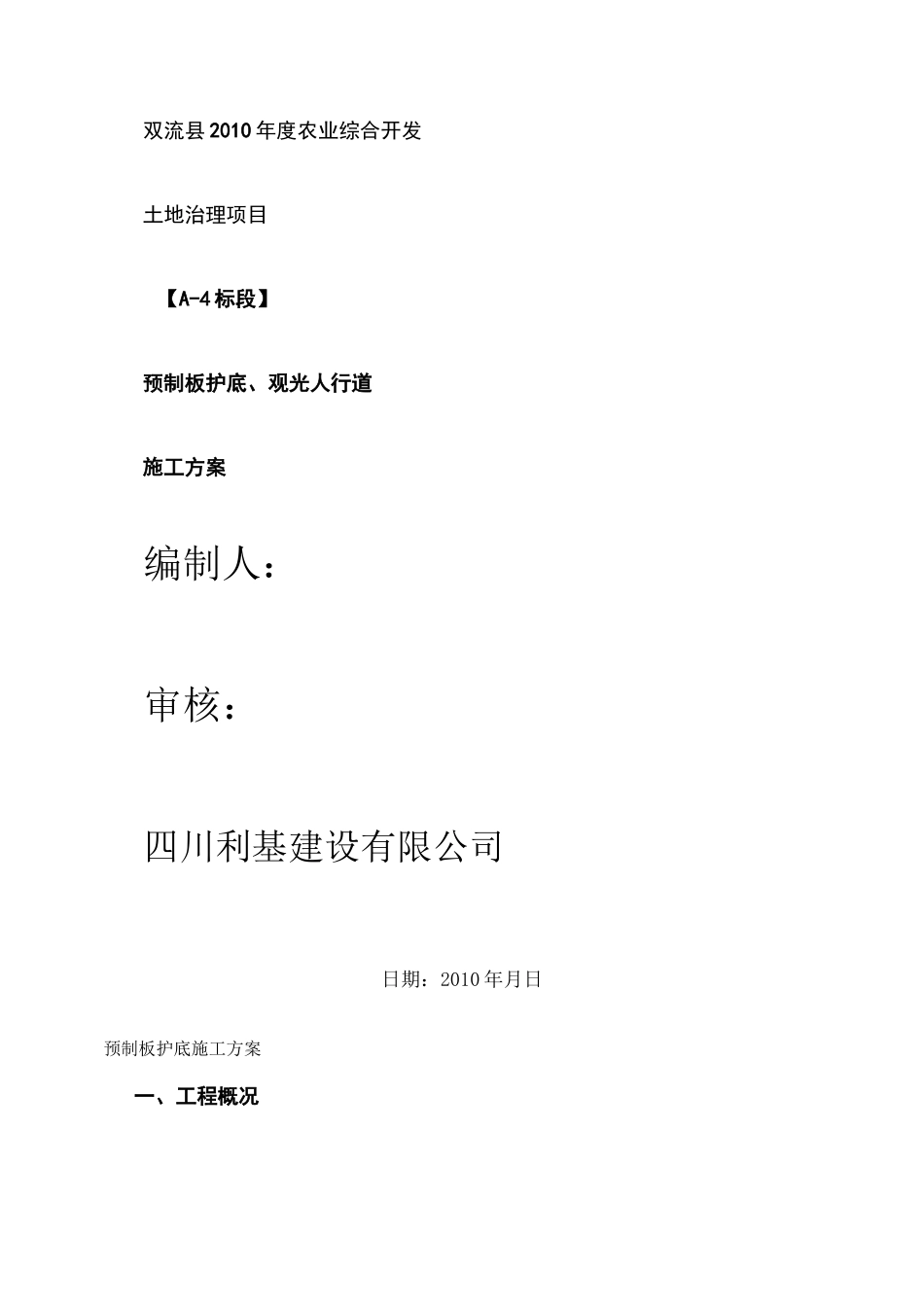

双流县 2010 年度农业综合开发土地治理项目【A-4 标段】预制板护底、观光人行道施工方案编制人:审核:四川利基建设有限公司日期:2010 年月日预制板护底施工方案一、工程概况本标段桩号龙兴三、九社排灌渠桩号 K0+000 至 K0+453 处渠道淤泥过深,基础不牢固采用预制板护底形式

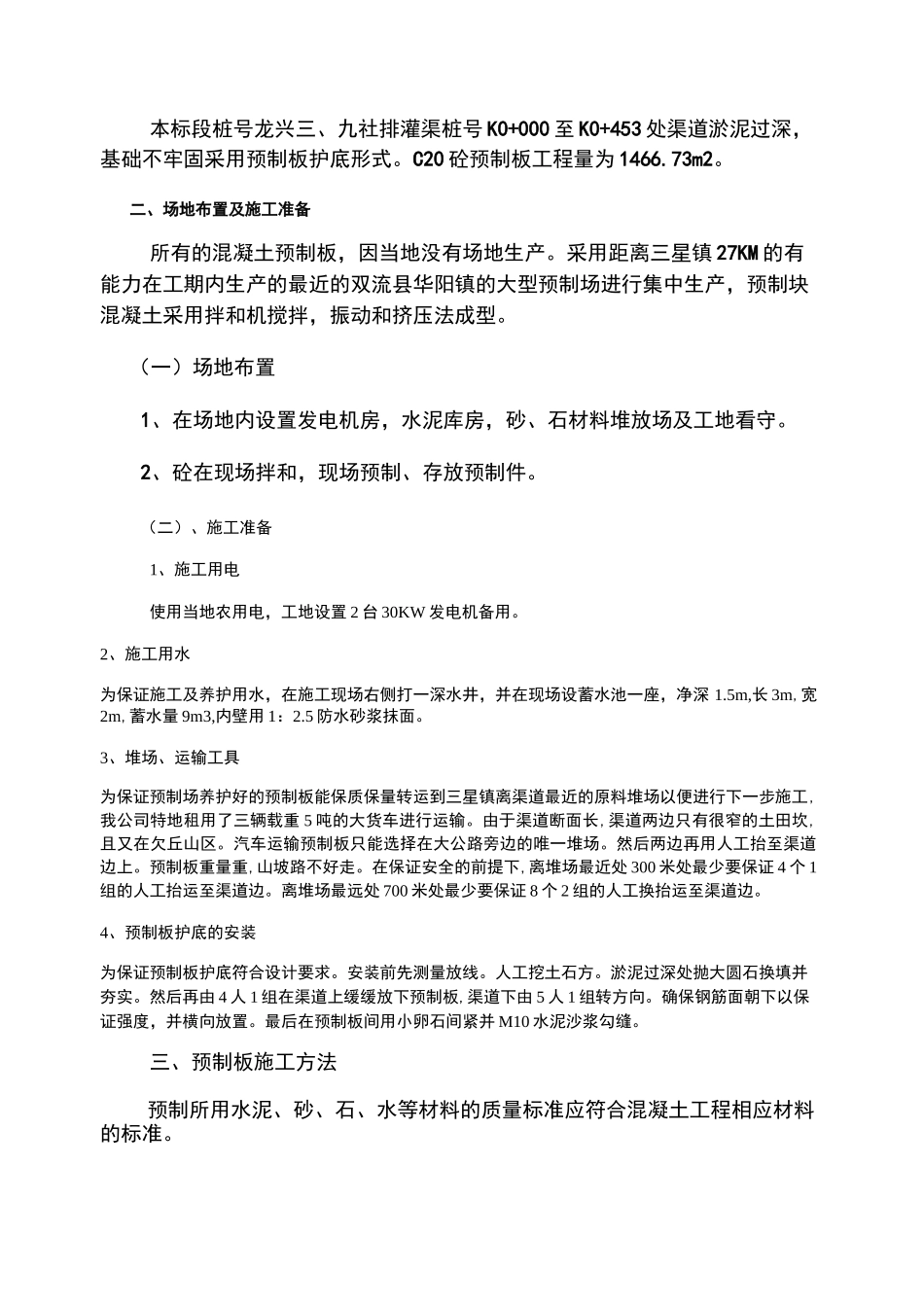

C20 砼预制板工程量为 1466
二、场地布置及施工准备所有的混凝土预制板,因当地没有场地生产
采用距离三星镇 27KM 的有能力在工期内生产的最近的双流县华阳镇的大型预制场进行集中生产,预制块混凝土采用拌和机搅拌,振动和挤压法成型
(一)场地布置1、在场地内设置发电机房,水泥库房,砂、石材料堆放场及工地看守
2、砼在现场拌和,现场预制、存放预制件
(二)、施工准备1、施工用电使用当地农用电,工地设置 2 台 30KW 发电机备用
2、施工用水为保证施工及养护用水,在施工现场右侧打一深水井,并在现场设蓄水池一座,净深 1
5m,长 3m,宽2m,蓄水量 9m3,内壁用 1:2
5 防水砂浆抹面
3、堆场、运输工具为保证预制场养护好的预制板能保质保量转运到三星镇离渠道最近的原料堆场以便进行下一步施工,我公司特地租用了三辆载重 5 吨的大货车进行运输
由于渠道断面长,渠道两边只有很窄的土田坎,且又在欠丘山区
汽车运输预制板只能选择在大公路旁边的唯一堆场
然后两边再用人工抬至渠道边上
预制板重量重,山坡路不好走
在保证安全的前提下,离堆场最近处 300 米处最少要保证 4 个 1组的人工抬运至渠道边
离堆场最远处 700 米处最少要保证 8 个 2 组的人工换抬运至渠道边
4、预制板护底的安装为保证预制板护底符合设计要求
安装前先测量放线
人工挖土石方
淤泥过深处抛大圆石换填并夯实
然后再由 4 人 1 组在渠道上缓缓放下预制板,渠道下由 5 人 1 组转方向

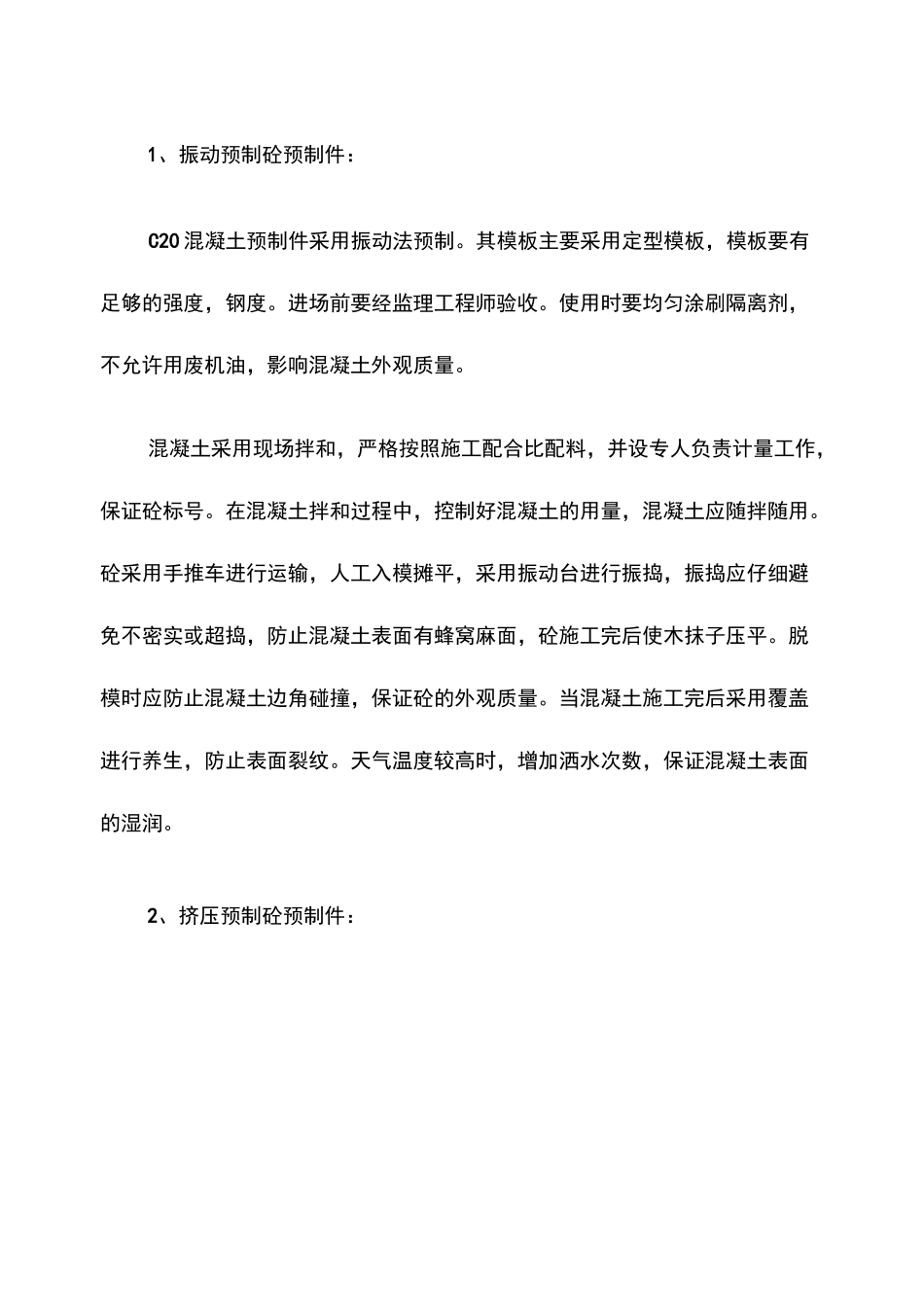

确保钢筋面朝下以保证强
