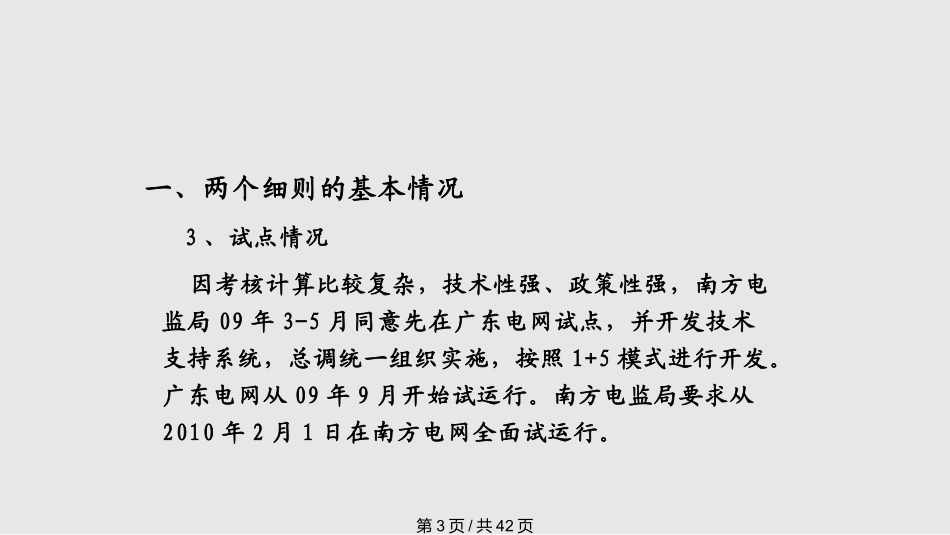

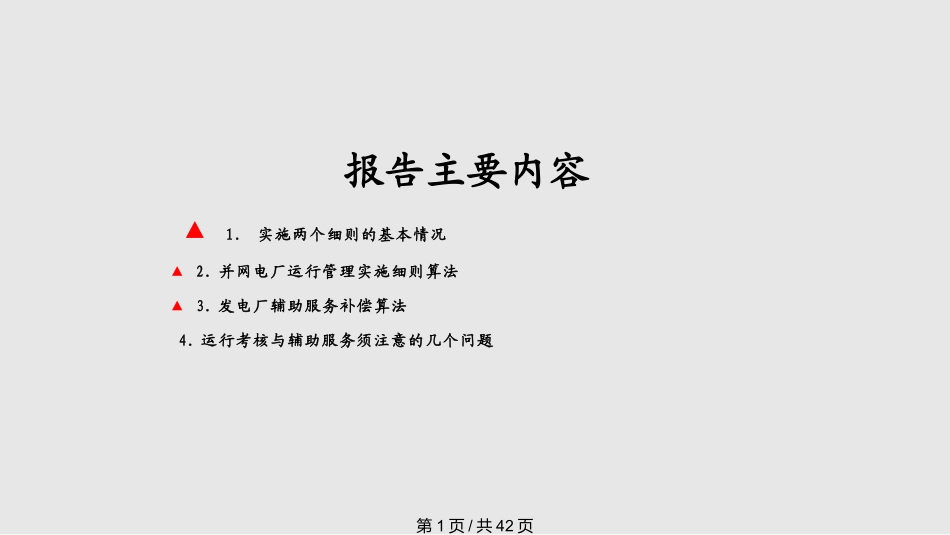

报告主要内容▲1.实施两个细则的基本情况▲2.并网电厂运行管理实施细则算法▲3.发电厂辅助服务补偿算法4.运行考核与辅助服务须注意的几个问题第1页/共42页一、两个细则的基本情况▲1.南方电监局有关文件要求从2009年3月1日起在南方区域电力系统试行:《南方区域发电厂并网运行管理实施细则》(试行)(见南方电监市场[2009]5号);《南方区域并网发电厂辅助服务管理实施细则》(试行)(见南方电监市场[2009]5号)。简称“两个细则”。2.南方电网总调有关文件2009年11月26日总调下发《南方电网电厂辅助服务考核技术支持系统源数据交换规范(试行)、〈〈南方电网电厂辅助服务考核技术支持系统考核细则算法规范(试行)(见调自[2009]20号)。第2页/共42页一、两个细则的基本情况3、试点情况因考核计算比较复杂,技术性强、政策性强,南方电监局09年3-5月同意先在广东电网试点,并开发技术支持系统,总调统一组织实施,按照1+5模式进行开发。广东电网从09年9月开始试运行。南方电监局要求从2010年2月1日在南方电网全面试运行。第3页/共42页二.电厂运行管理细则算法11、安全管理考核电厂违反电力安全生产事故调查规程考核算法为:考核电量(月)=电厂装机容量*2小时*违反次数违反次数:当月违反电力生产事故调查事件的次数。第4页/共42页第5页/共42页第6页/共42页二.电厂运行管理细则算法22、调度运行管理2.1违反调度纪律电厂违反调度纪律考核算法:考核电量(月)=500万千瓦时*违反次数其中:违反次数:当月违反调度纪律的次数。第7页/共42页二、电厂运行管理细则算法22、调度运行管理2.2擅自改变设备(装置)状态或者参数电厂擅自改变设备或者装置的状态或者参数考核算法:考核电量(月)=100万千瓦时*违反次数第8页/共42页•二、电厂运行管理细则算法32、调度运行管理2.3发电计划考核以电厂为单位进行发电计划执行考核。考核日电量=∑考核电量(15分钟)ii:1-96,扣除免考核时间。第9页/共42页•二.电厂运行管理细则算法32、调度运行管理考核电量(15分钟)=3*(电量偏差率-2.5%)*计划发电量;(电量偏差率>2.5%)0(-2.5%<电量偏差率<2.5%)-1*(电量偏差率+2.5%)*计划发电量;(电量偏差率<-2.5%)其中:计划发电量,以最终执行的调度计划电量,由发电计划数据计算积分面积得出。电量偏差率=(电厂出力积分电量-计划发电量)/计划发电量机组出力为每台机2秒采集的出力数据。第10页/共42页•发电计划考核图示:•出力时间实际发电计划曲线有效区域3倍上限第11页/共42页二.电厂运行管理细则算法3发电计划考核免考核算法:(1)下发计划与执行变动计划的时间差小于30分钟免考。算法为:A:下发本15分钟、下15分钟时间段免考,(时间差≤15分钟)B:下发时间下两个15分钟时间段免考,(15分钟<时间差<30分钟)C:考核,(时间差≥30分钟)时间差为下发计划与执行变动计划的时间差,该时间差=计划最近的变动点时间-下发计划时间。如10:05分调度员下发修改调度计划,要求其在10:25开始执行新的调度计划,则时间差为20分钟,免考核时间段为10:16-10:45。第12页/共42页二.电厂运行管理细则算法3发电计划考核免考核算法:(2)机组AGC受控时免考核。(3)一次调频正确动作导致的理论偏差量免考。电厂出力的偏差电量应该减去一次调频合格产生的理论偏差值,再计算电量偏差率。第13页/共42页•二.电厂运行管理细则算法3发电计划考核免考核算法:(4)机组正常启动和停运过程免考核,算法如下:│A:考核,(机组非正常启停时间段)免考结果=│B:免考,机组正常启动时间段│C:免考,机组正常停运时间段其中:机组正常停运时间段:机组降出力低至最低稳燃出力80%的时间点为停运过程开始时间点A,减至最低稳燃出力10%的时间点为停运结束时间点B,AB段即为机组停运过程时间段。机组正常启动时间段:机组升出力高至最低稳燃出力10%的时间点为启动开始时间点C,出力升至最低稳燃出力的80%点为启动结束点D,CD段为机组开机过程段。水电机组:在10分钟内开停免考核(待定,).最近补充:考虑延时:水电15分钟,火电60分钟内免考。第14页/共42页•二.电厂运行管理细则算法3发电计划考...
