SUYUERWUHUI20190920 XX 项目临时围墙工程招标技术要求XX 项目临时围墙工程招 标 技 术 要 求一、工程概况:本次招标工程名称为“XXXX 项目临时围墙工程”, XXXX 项目由 XXXX 有限公司在成都市温江区万春镇国色天乡旁开发的高档住宅小区,建筑物以小高层、高层建筑为主,局部 XXXX
建筑面积约为 XXXX 万㎡
二、招标范围:鹭湖宫 X 区 X 组团临时红线围墙
三、应遵循的国家规范和标准:1
《砌体结构设计规范》GB50003-20112
《砌体结构工程施工质量验收规范》GB50203-20113
《建筑装饰装修工程施工质量验收规范》GB50210-20014
经过批准的施工方案和安装图纸
其他现行国家相关规范和标准
四、各部位技术要求:1

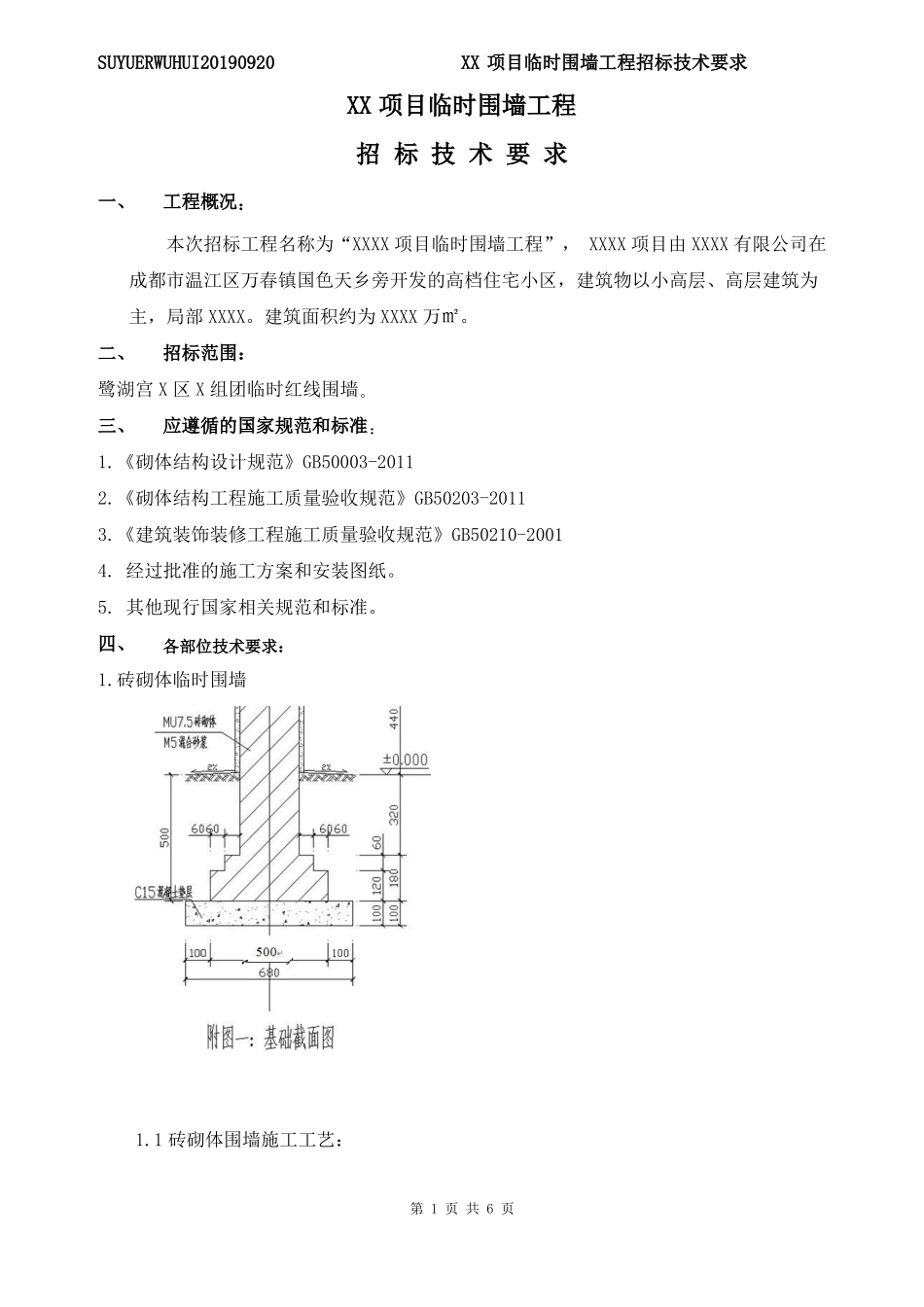

砖砌体临时围墙1
1 砖砌体围墙施工工艺:第 1 页 共 6 页SUYUERWUHUI20190920 XX 项目临时围墙工程招标技术要求现场场地清理→施工放线→基础开挖→混凝土垫层→砖基础砌筑→立皮数杆、排砖施工→砖墙、砖柱砌筑→围墙抹灰、粉刷→质量验收1
2 施工放线:根据施工现场总平面布置图中的控制轴线,事先测放出每一道围墙体的轴线
待施工放线完成后,上报技术部门验收合格后,方可进行围墙基础开挖
3 基础土方开挖:施工放线完成且验收合格后,开始基础土方开挖,按照《小区临时施工围墙结构做法参考图》,基础土方开挖为现场原地面往下 600mm,地基承载力特征值 faK 不小于 100kPa
4 混凝土垫层施工:土方开挖完成,经过验收合格后,进行基础垫层的施工
基础垫层为 100mm 厚 C15 混凝土垫层,围墙垫层宽度为 680mm,墙柱部分垫层宽度为 1090mm,垫层比基础每边宽 100mm
5 立皮数杆、排砖施:(1)砌筑前,应先抄出水平线,立好皮数杆,皮数杆间距不宜超过 15
