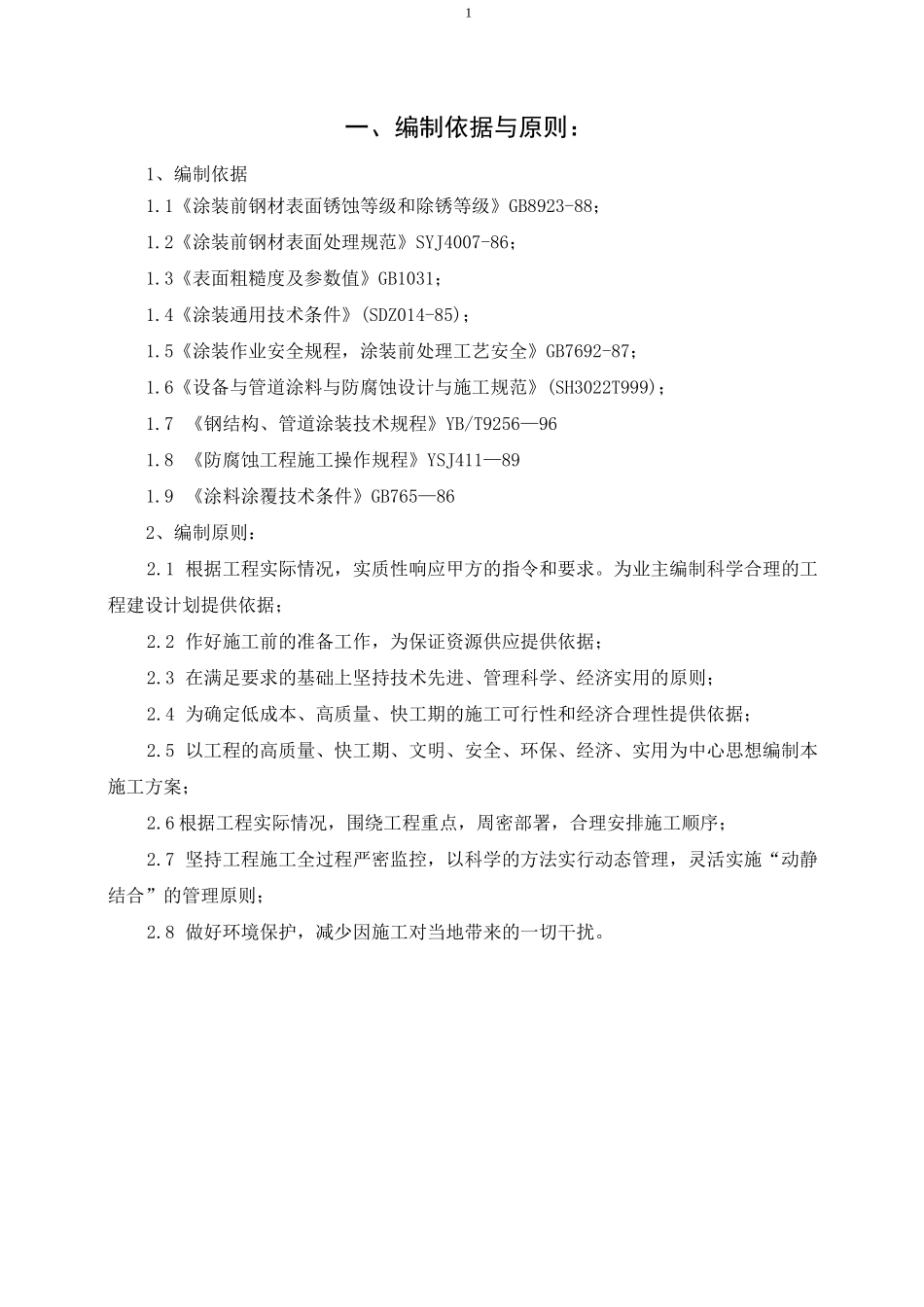

1一、编制依据与原则:1、编制依据1
1《涂装前钢材表面锈蚀等级和除锈等级》GB8923-88;1
2《涂装前钢材表面处理规范》SYJ4007-86;1
3《表面粗糙度及参数值》GB1031;1
4《涂装通用技术条件》(SDZ014-85);1
5《涂装作业安全规程,涂装前处理工艺安全》GB7692-87;1
6《设备与管道涂料与防腐蚀设计与施工规范》(SH3022T999);1
7 《钢结构、管道涂装技术规程》YB/T9256—961
8 《防腐蚀工程施工操作规程》YSJ411—891
9 《涂料涂覆技术条件》GB765—862、编制原则:2
1 根据工程实际情况,实质性响应甲方的指令和要求
为业主编制科学合理的工程建设计划提供依据;2
2 作好施工前的准备工作,为保证资源供应提供依据;2
3 在满足要求的基础上坚持技术先进、管理科学、经济实用的原则;2
4 为确定低成本、高质量、快工期的施工可行性和经济合理性提供依据;2
5 以工程的高质量、快工期、文明、安全、环保、经济、实用为中心思想编制本施工方案;2
6 根据工程实际情况,围绕工程重点,周密部署,合理安排施工顺序;2
7 坚持工程施工全过程严密监控,以科学的方法实行动态管理,灵活实施“动静结合”的管理原则;2
8 做好环境保护,减少因施工对当地带来的一切干扰

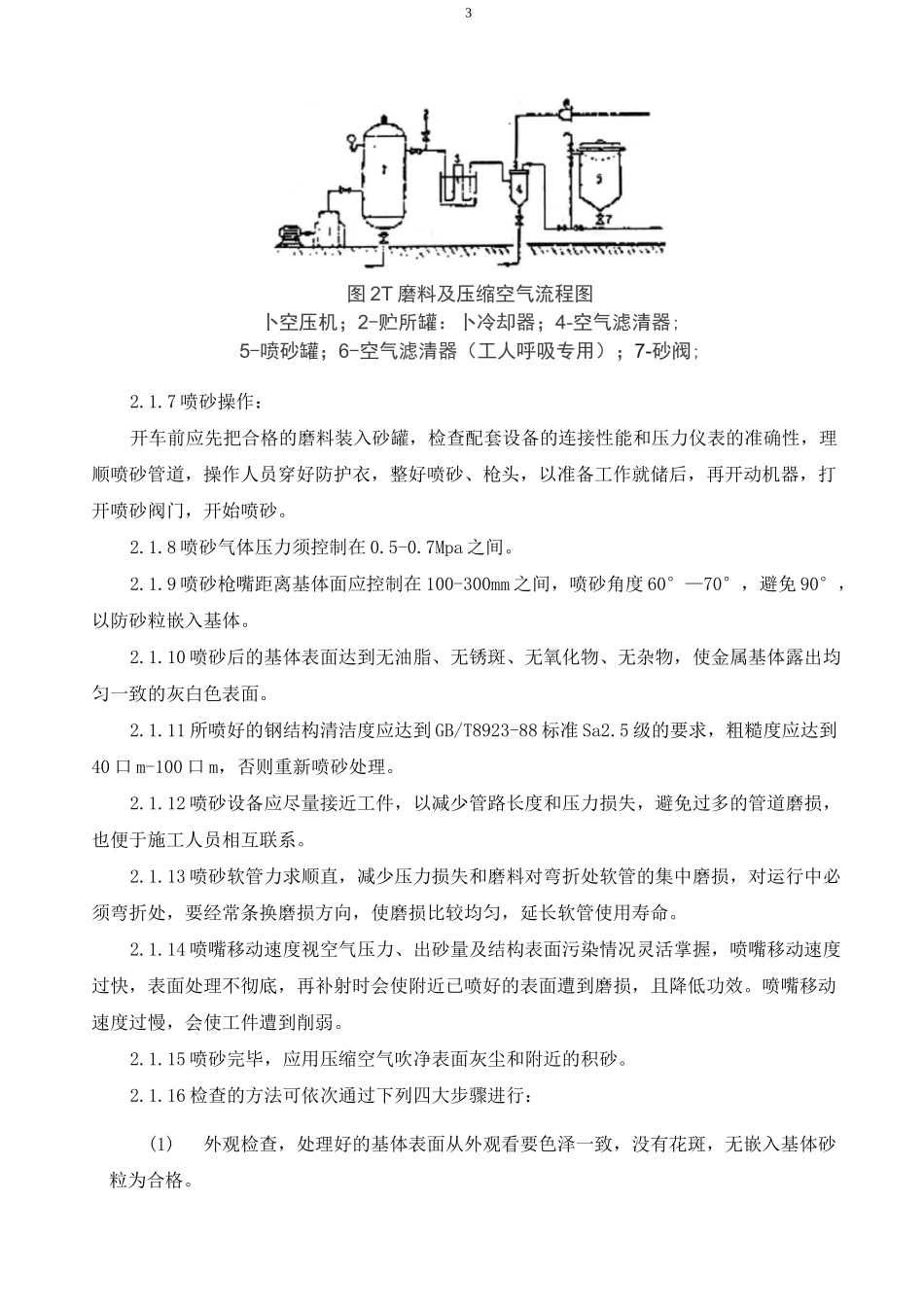

2二、施工工艺流程:1、施工工艺流程:施工准备一-喷砂除锈一-检查合格(Sa2
5 级)一-涂刷定型胶一-检查合格一->环氧煤沥青冷缠带缠绕一-检查合格一-涂刷定型胶一-总体检查合格(8=0
6mm)>移交安装单位现场补口补伤检查合格移交甲方、业主2、主要施工方法:2
1 喷砂除锈:管道工程所有钢管均应进行防腐,防腐前先进行喷砂(石英砂)除锈,除锈等级应符合GB8923-88《涂装前钢材表面锈蚀等级和除锈等级》标准中规定的 Sa2
喷砂处理后,表面粗糙
