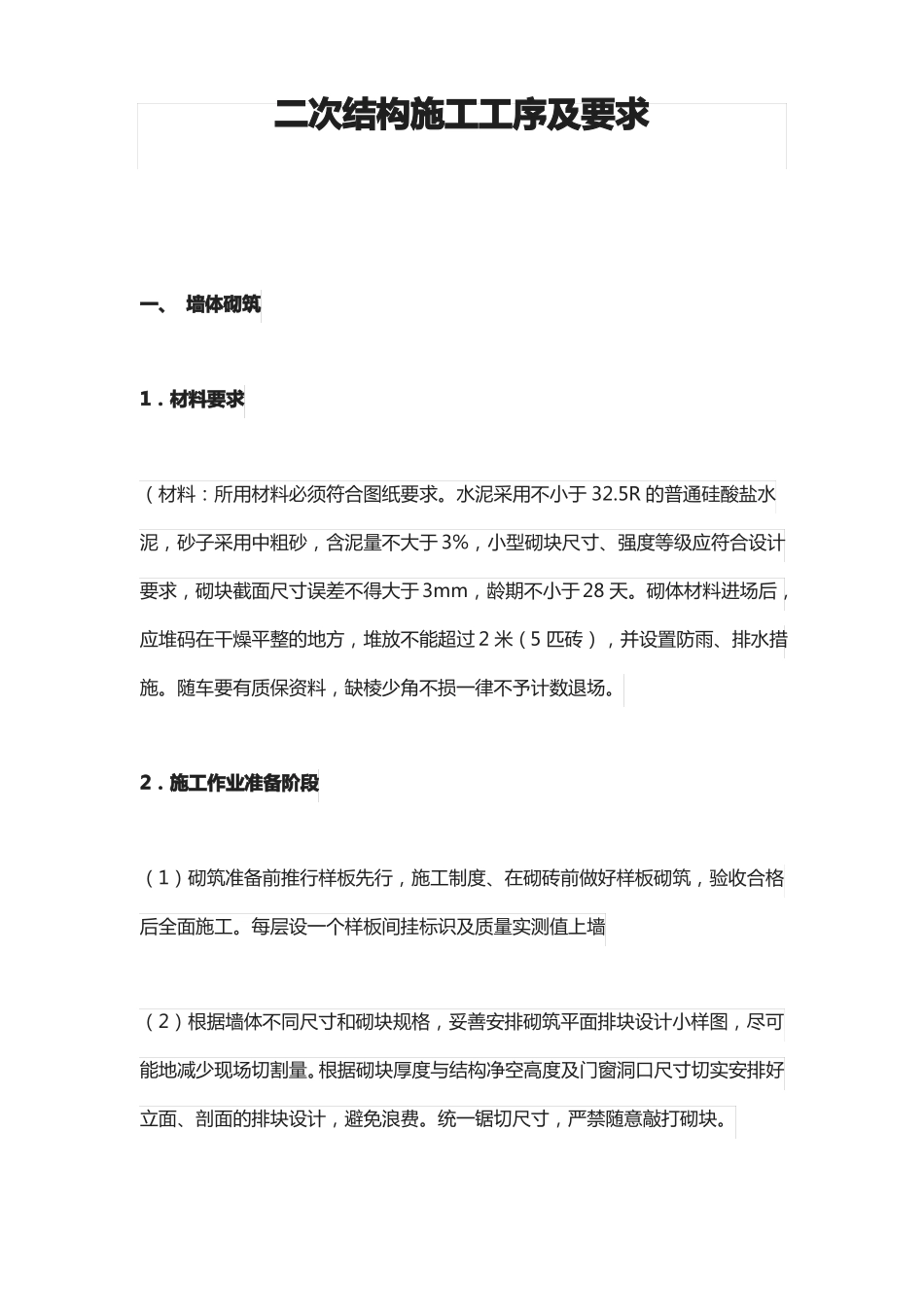

二次结构施工工序及要求一、 墙体砌筑1.材料要求(材料:所用材料必须符合图纸要求
水泥采用不小于 32
5R 的普通硅酸盐水泥,砂子采用中粗砂,含泥量不大于 3%,小型砌块尺寸、强度等级应符合设计要求,砌块截面尺寸误差不得大于 3mm,龄期不小于 28 天
砌体材料进场后,应堆码在干燥平整的地方,堆放不能超过 2 米(5 匹砖),并设置防雨、排水措施
随车要有质保资料,缺棱少角不损一律不予计数退场
2.施工作业准备阶段(1)砌筑准备前推行样板先行,施工制度、在砌砖前做好样板砌筑,验收合格后全面施工
每层设一个样板间挂标识及质量实测值上墙(2)根据墙体不同尺寸和砌块规格,妥善安排砌筑平面排块设计小样图,尽可能地减少现场切割量
根据砌块厚度与结构净空高度及门窗洞口尺寸切实安排好立面、剖面的排块设计,避免浪费
统一锯切尺寸,严禁随意敲打砌块

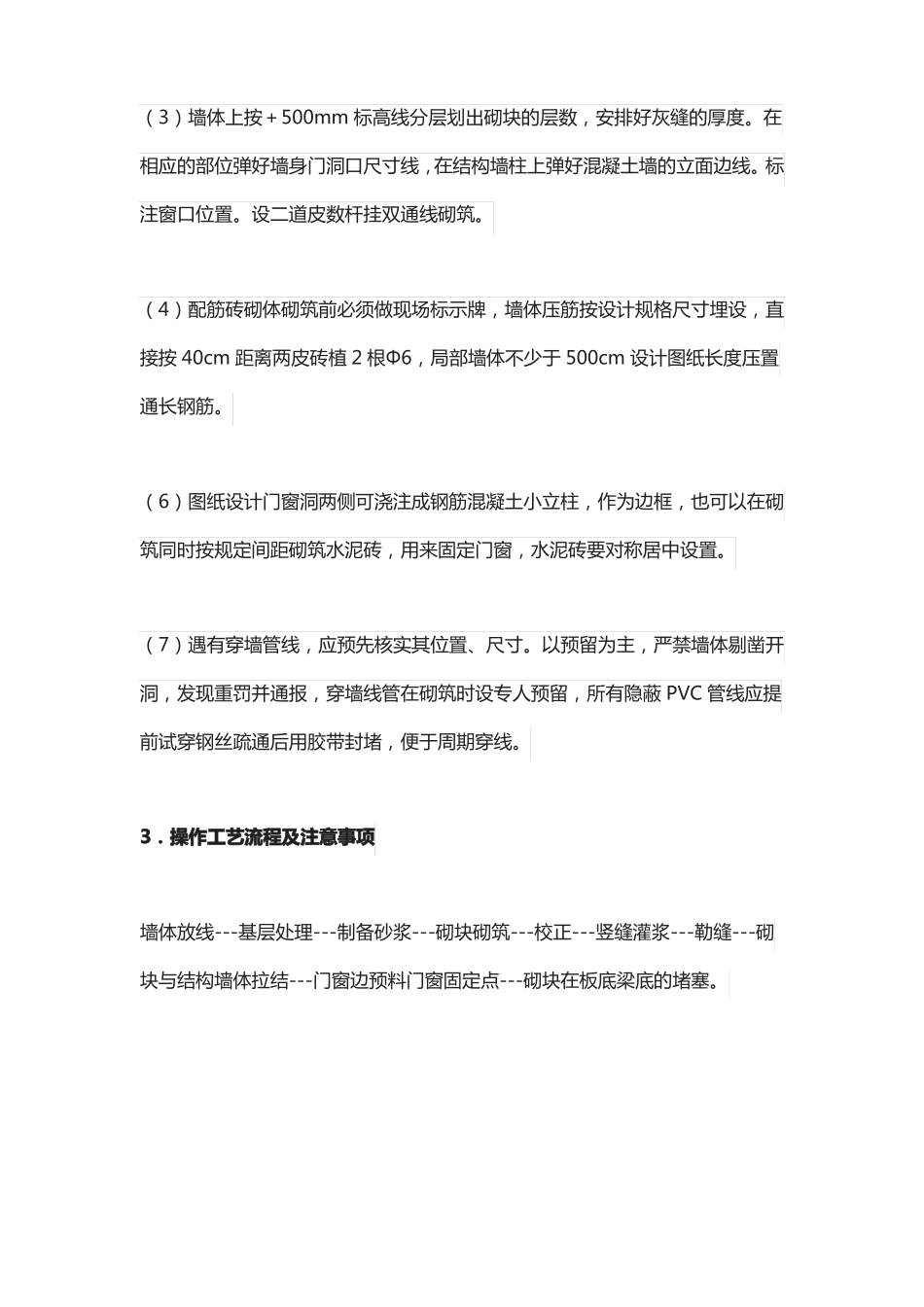

(3)墙体上按+500mm 标高线分层划出砌块的层数,安排好灰缝的厚度
在相应的部位弹好墙身门洞口尺寸线,在结构墙柱上弹好混凝土墙的立面边线
标注窗口位置
设二道皮数杆挂双通线砌筑
(4)配筋砖砌体砌筑前必须做现场标示牌,墙体压筋按设计规格尺寸埋设,直接按 40cm 距离两皮砖植 2 根Φ6,局部墙体不少于 500cm 设计图纸长度压置通长钢筋
(6)图纸设计门窗洞两侧可浇注成钢筋混凝土小立柱,作为边框,也可以在砌筑同时按规定间距砌筑水泥砖,用来固定门窗,水泥砖要对称居中设置
(7)遇有穿墙管线,应预先核实其位置、尺寸
以预留为主,严禁墙体剔凿开洞,发现重罚并通报,穿墙线管在砌筑时设专人预留,所有隐蔽 PVC 管线应提前试穿钢丝疏通后用胶带封堵,便于周期穿线
3.操作工艺流程及注意事项墙体放线---基层处理---制备砂浆---砌块砌筑---校正---竖缝灌浆---勒缝---砌块与结构墙体拉结---门窗边预料门窗固定点---砌块在板底梁底的堵塞
