井下作业施工工序操作规程

井下作业施工工序操作规程_第1页
1/21
井下作业施工工序操作规程_第2页
2/21
井下作业施工工序操作规程_第3页
3/21

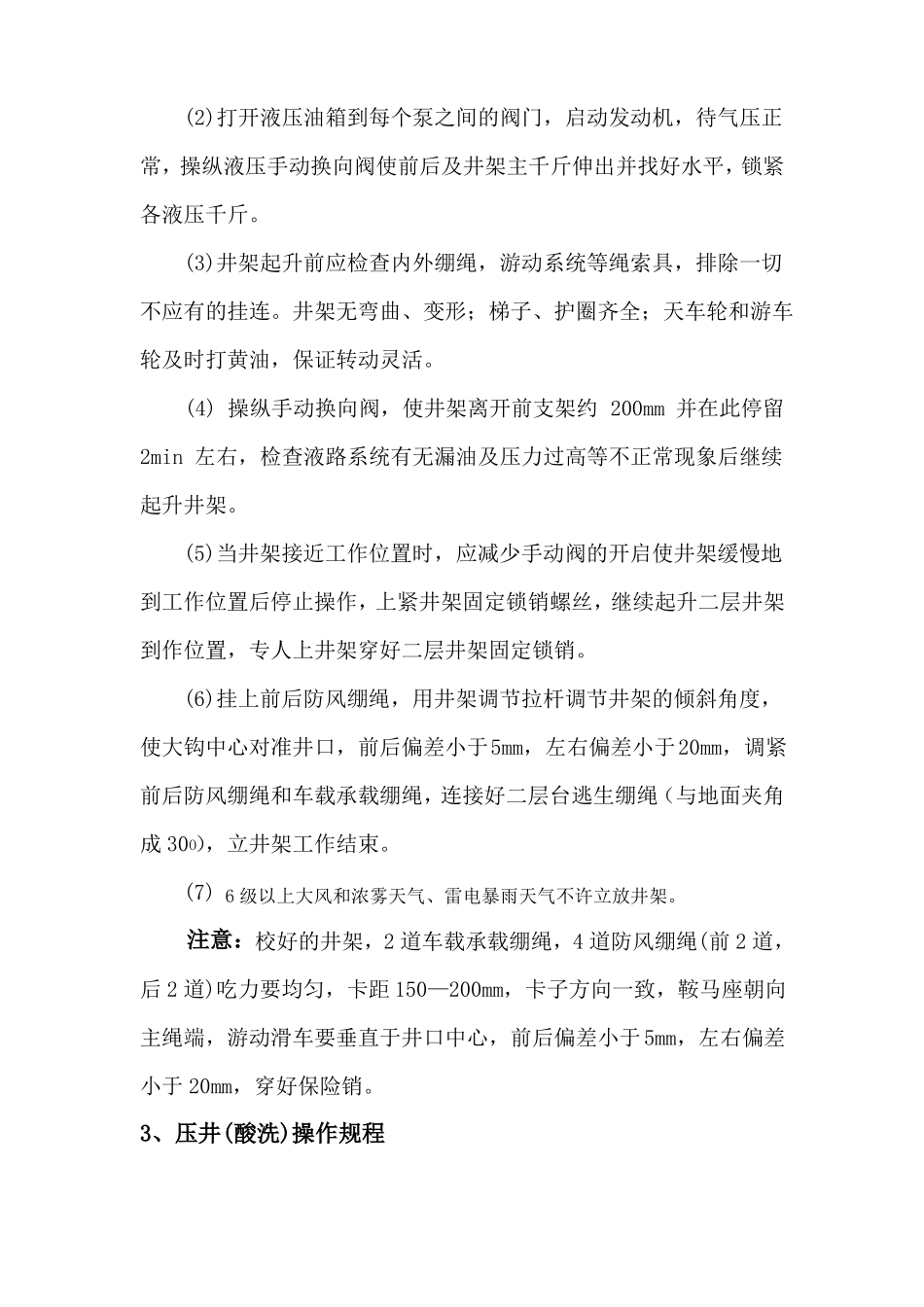

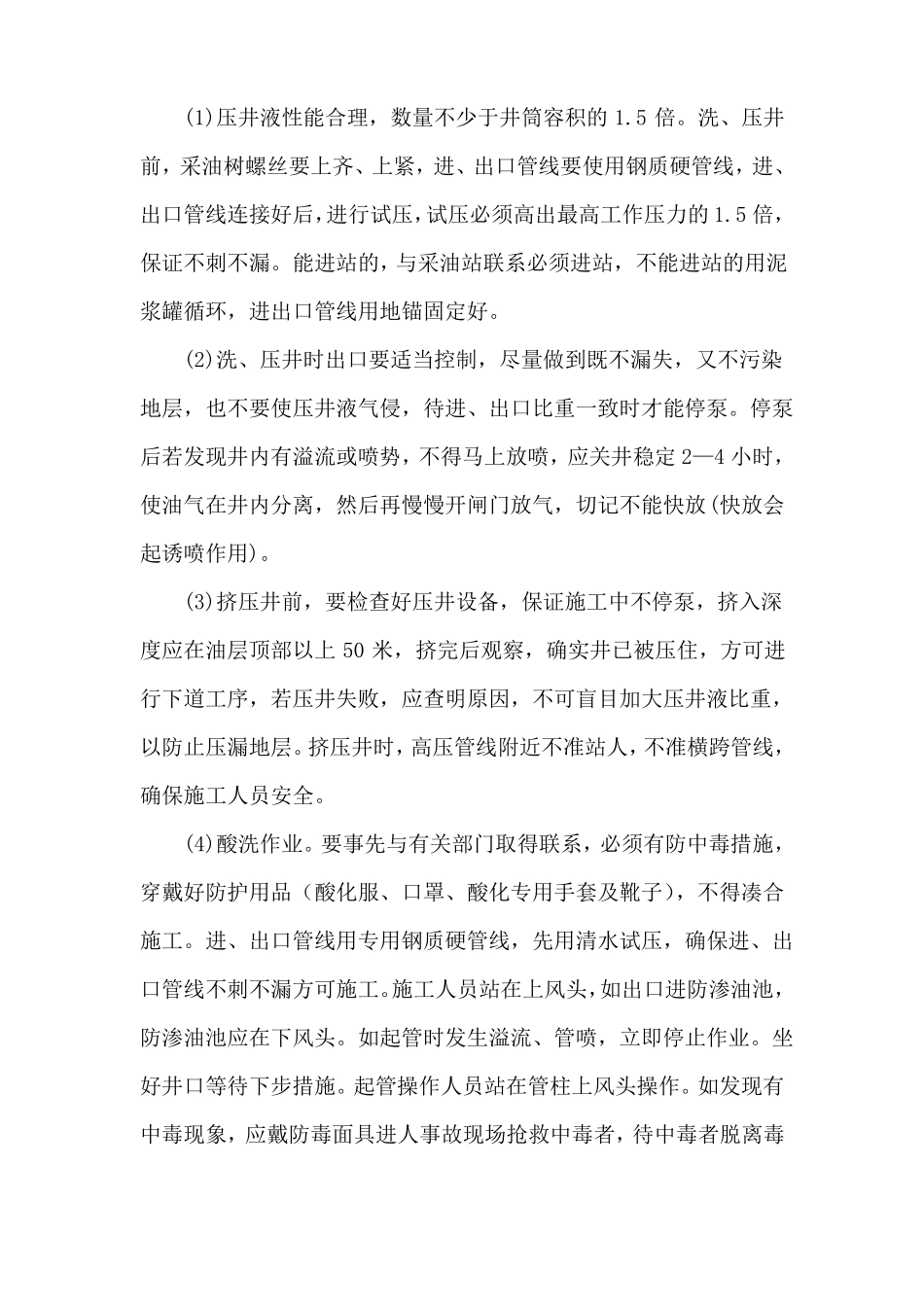

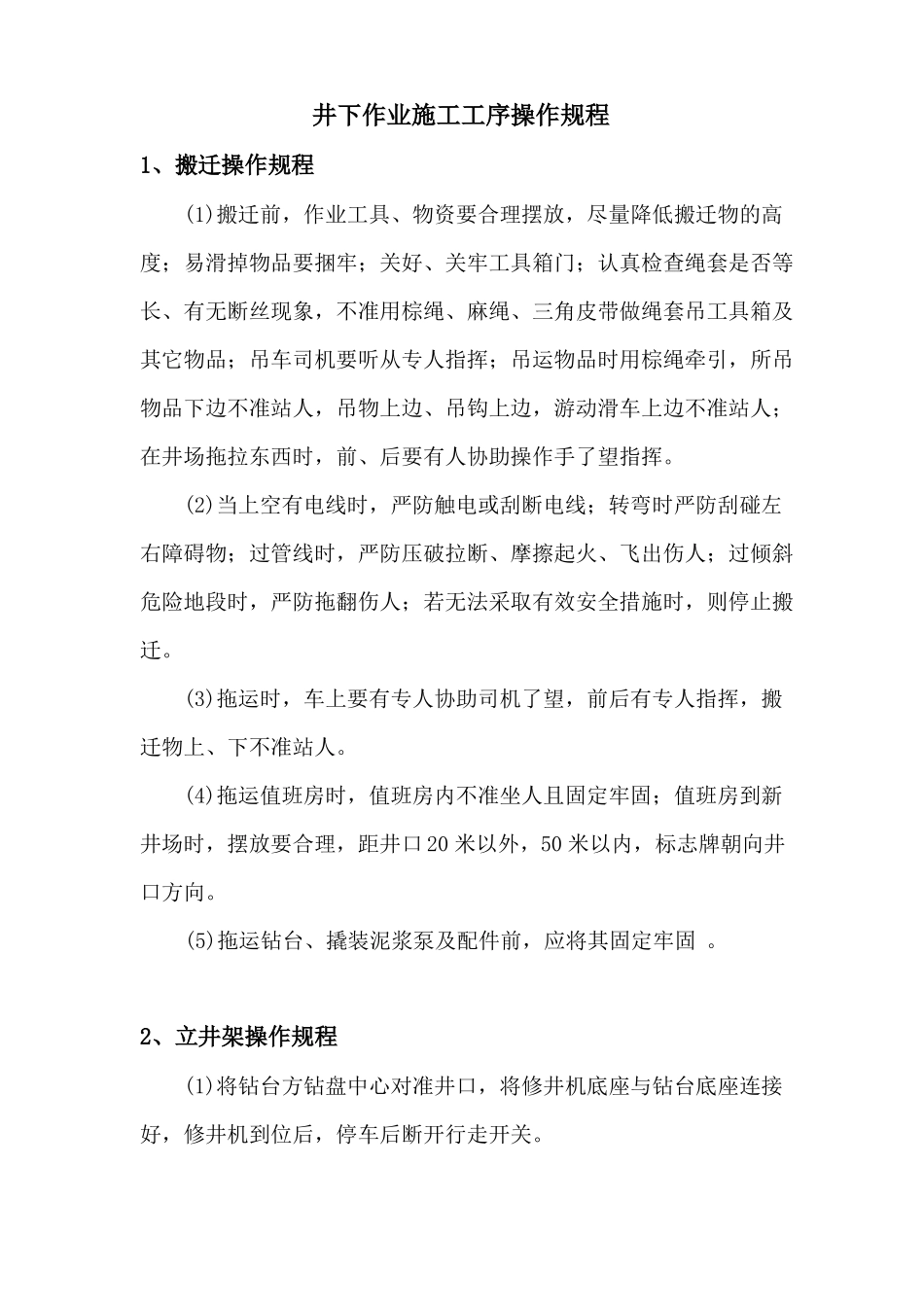

井下作业施工工序操作规程1、搬迁操作规程 (1)搬迁前,作业工具、物资要合理摆放,尽量降低搬迁物的高度;易滑掉物品要捆牢;关好、关牢工具箱门;认真检查绳套是否等长、有无断丝现象,不准用棕绳、麻绳、三角皮带做绳套吊工具箱及其它物品;吊车司机要听从专人指挥;吊运物品时用棕绳牵引,所吊物品下边不准站人,吊物上边、吊钩上边,游动滑车上边不准站人;在井场拖拉东西时,前、后要有人协助操作手了望指挥。 (2)当上空有电线时,严防触电或刮断电线;转弯时严防刮碰左右障碍物;过管线时,严防压破拉断、摩擦起火、飞出伤人;过倾斜危险地段时,严防拖翻伤人;若无法采取有效安全措施时,则停止搬迁。 (3)拖运时,车上要有专人协助司机了望,前后有专人指挥,搬迁物上、下不准站人。 (4)拖运值班房时,值班房内不准坐人且固定牢固;值班房到新井场时,摆放要合理,距井口 20 米以外,50 米以内,标志牌朝向井口方向。(5)拖运钻台、撬装泥浆泵及配件前,应将其固定牢固 。2、立井架操作规程 (1)将钻台方钻盘中心对准井口,将修井机底座与钻台底座连接好,修井机到位后,停车后断开行走开关。 (2)打开液压油箱到每个泵之间的阀门,启动发动机,待气压正常,操纵液压手动换向阀使前后及井架主千斤伸出并找好水平,锁紧各液压千斤。 (3)井架起升前应检查内外绷绳,游动系统等绳索具,排除一切不应有的挂连。井架无弯曲、变形;梯子、护圈齐全;天车轮和游车轮及时打黄油,保证转动灵活。(4) 操纵手动换向阀,使井架离开前支架约 200mm 并在此停留2min 左右,检查液路系统有无漏油及压力过高等不正常现象后继续起升井架。(5)当井架接近工作位置时,应减少手动阀的开启使井架缓慢地到工作位置后停止操作,上紧井架固定锁销螺丝,继续起升二层井架到作位置,专人上井架穿好二层井架固定锁销。(6)挂上前后防风绷绳,用井架调节拉杆调节井架的倾斜角度,使大钩中心对准井口,前后偏差小于5mm,左右偏差小于20mm,调紧前后防风绷绳和车载承载绷绳,连接好二层台逃生绷绳(与地面夹角成 30O),立井架工作结束。(7) 6 级以上大风和浓雾天气、雷电暴雨天气不许立放井架。注意:校好的井架,2 道车载承载绷绳,4 道防风绷绳(前 2 道,后 2 道)吃力要均匀,卡距 150—200mm,卡子方向一致,鞍马座朝向主绳端,游动滑车要垂直于井口中心,前后偏差小于5mm,左右偏差小于 20mm,穿好保险销。3、压井(酸洗)操作规程(1)压井液性能合...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

井下作业施工工序操作规程

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
