1 燃气碰口施工方案 编制: 审核: 批准: 施工单位: 燃气管道碰口方案 一、 工程概况 1
工程名称:为了保证多巴 109 国道东侧天然气用户的正常用气,根据规划需要在多巴城区 PE200 主管道上增加 PE200/PE160 的异径三通一个

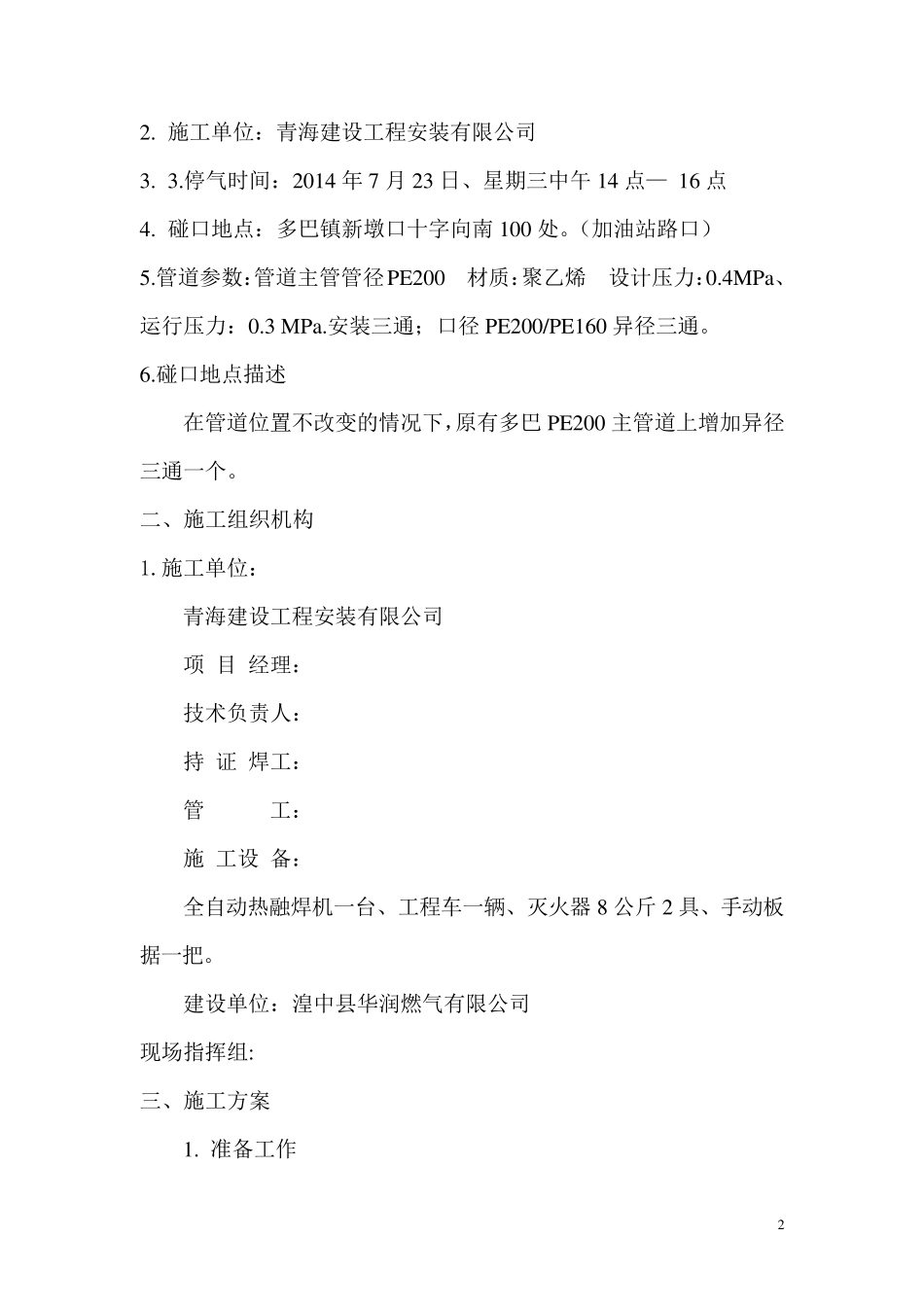

施工单位:青海建设工程安装有限公司 3
停气时间:2014 年7 月23 日、星期三中午14 点— 16 点 4
碰口地点:多巴镇新墩口十字向南 100 处
(加油站路口) 5
管道参数:管道主管管径PE200 材质:聚乙烯 设计压力:0
4MPa、运行压力:0
安装三通;口径 PE200/PE160 异径三通
碰口地点描述 在管道位置不改变的情况下,原有多巴 PE200 主管道上增加异径三通一个
二、施工组织机构 1
施工单位: 青海建设工程安装有限公司 项 目 经理: 技术负责人: 持 证 焊工: 管 工: 施 工设 备: 全自动热融焊机一台、工程车一辆、灭火器 8 公斤 2 具、手动板据一把
建设单位:湟中县华润燃气有限公司 现场指挥组: 三、施工方案 1
准备工作 3 1
1 编制施工方案,现场进行技术交底;(工程部负责) 2
2 准备碰口的材料、设备、应急救护防护器具;(工程部、采购部负责) 2
3 确定停气时间、人员名单、联系方式、电话号码等项工作;(有运行部编制) 2
4 在碰口点处,做好所有管件的预制工作;(施工单位负责) 2
5 运行部准备放散工具; 3

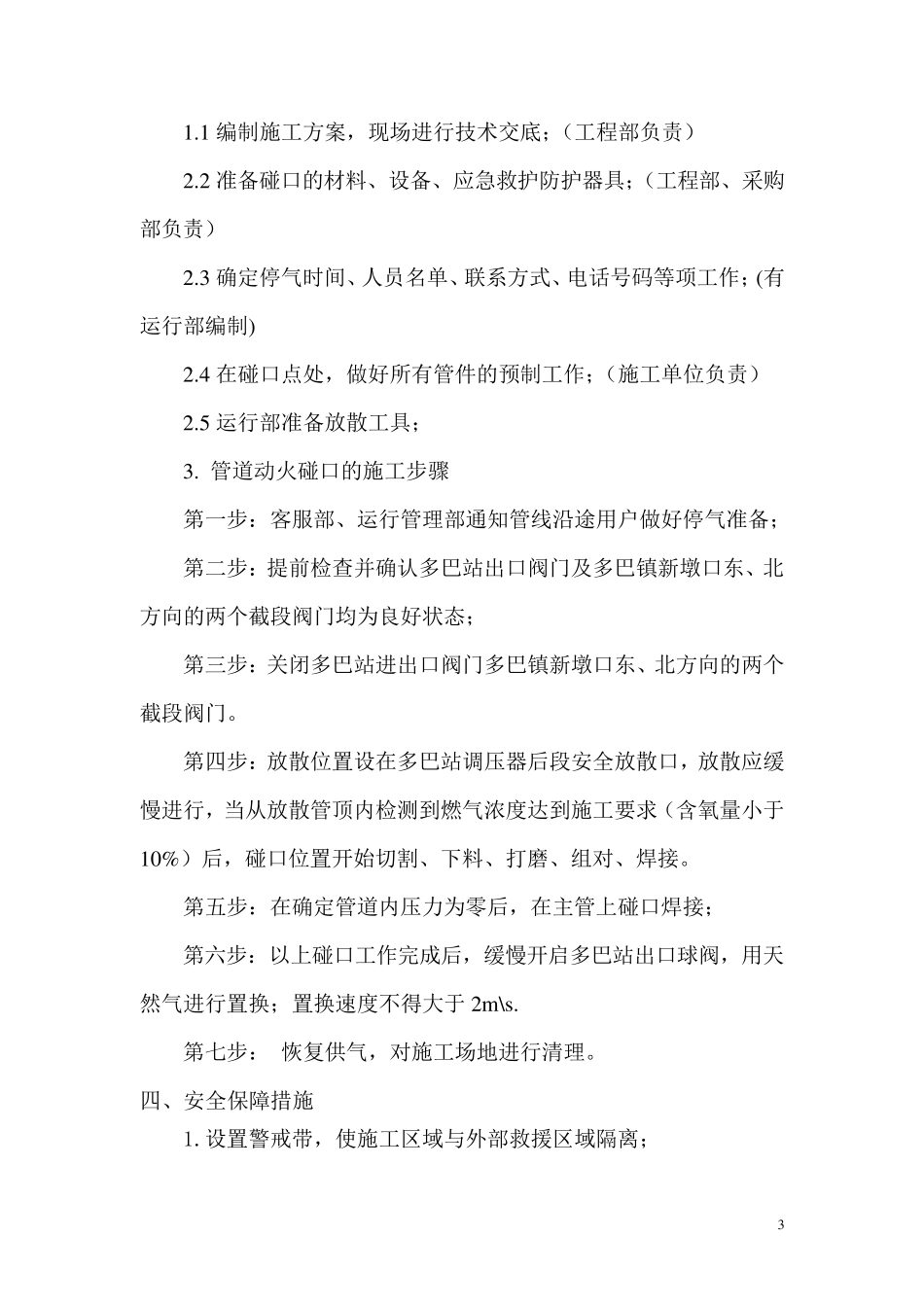

管道动火碰口的施工步骤 第一步:客服部、运行管理部通知管线沿途用户做好停气准备; 第二步:提前检查并确认多巴站出口阀门及多巴镇新墩口东、北方向的两个截段阀门均为良好状态; 第三步:关闭多巴站进出口阀门多巴镇新墩口东、北方向的两个截段阀门
第四步:放散位置设在多巴站调压器后段安全放散口,放散应缓慢进行,当从放散管顶
