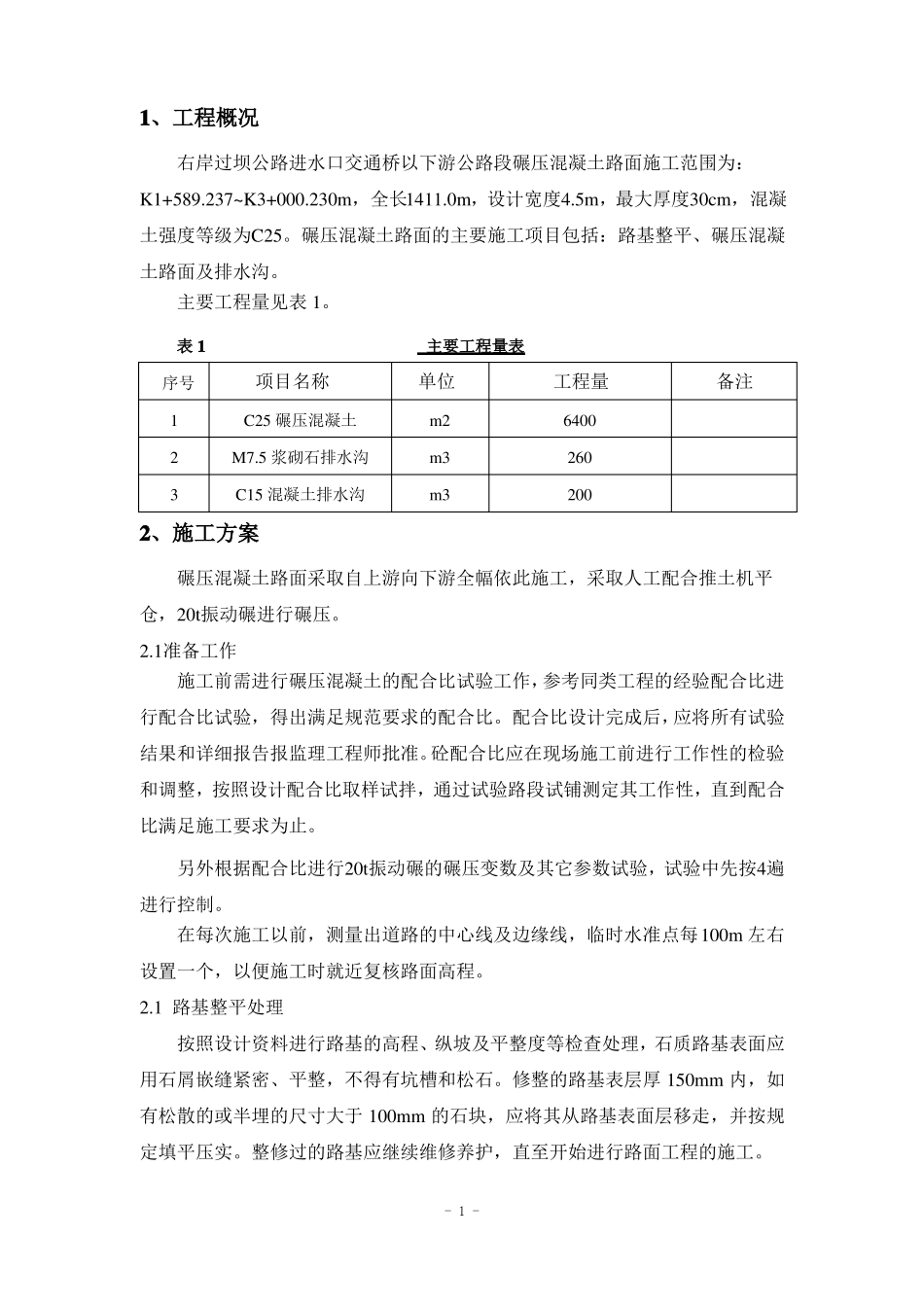

公路碾压混凝土路面施工方案批准:审查:校核:编制:1、工程概况右岸过坝公路进水口交通桥以下游公路段碾压混凝土路面施工范围为:K1+589
237~K3+000
230m,全长1411
0m,设计宽度4
5m,最大厚度30cm,混凝土强度等级为C25
碾压混凝土路面的主要施工项目包括:路基整平、碾压混凝土路面及排水沟
主要工程量见表 1
表 1主要工程量表序号123项目名称C25 碾压混凝土M7
5 浆砌石排水沟C15 混凝土排水沟单位m2m3m3工程量6400260200备注2、施工方案碾压混凝土路面采取自上游向下游全幅依此施工,采取人工配合推土机平仓,20t振动碾进行碾压
1准备工作施工前需进行碾压混凝土的配合比试验工作,参考同类工程的经验配合比进行配合比试验,得出满足规范要求的配合比
配合比设计完成后,应将所有试验结果和详细报告报监理工程师批准
砼配合比应在现场施工前进行工作性的检验和调整,按照设计配合比取样试拌,通过试验路段试铺测定其工作性,直到配合比满足施工要求为止
另外根据配合比进行20t振动碾的碾压变数及其它参数试验,试验中先按4遍进行控制
在每次施工以前,测量出道路的中心线及边缘线,临时水准点每100m 左右设置一个,以便施工时就近复核路面高程
1 路基整平处理按照设计资料进行路基的高程、纵坡及平整度等检查处理,石质路基表面应用石屑嵌缝紧密、平整,不得有坑槽和松石
修整的路基表层厚 150mm 内,如有松散的或半埋的尺寸大于 100mm 的石块,应将其从路基表面层移走,并按规定填平压实
整修过的路基应继续维修养护,直至开始进行路面工程的施工

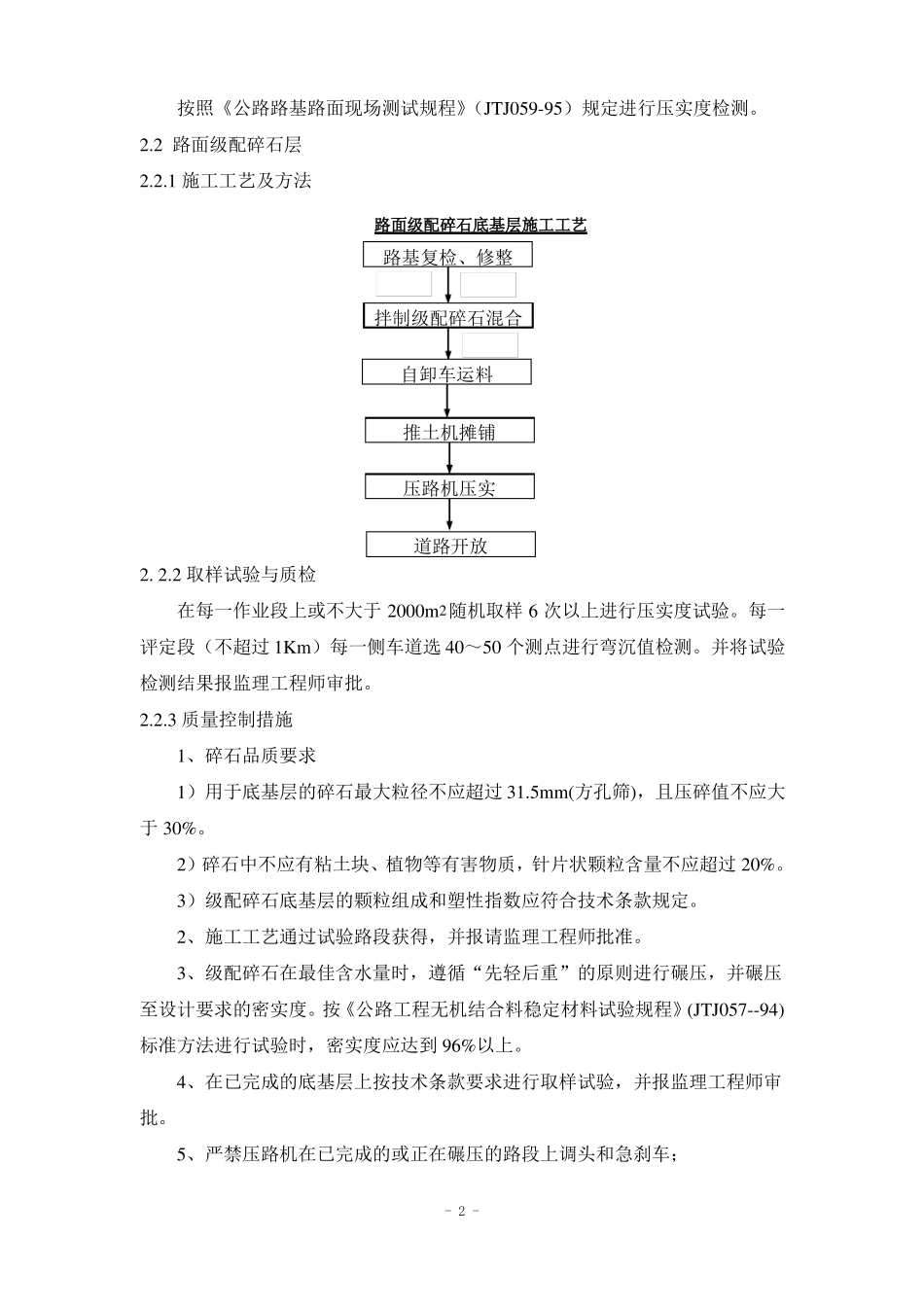

- 1 -按照《公路路基路面现场测试规程》(JTJ059-95)规定进行压实度检测
2 路面级配碎石层2
1 施工工艺及方法路面级配碎石底基层施工工艺2
2 取样试验与质检路基复检、修整拌制级配碎石混
