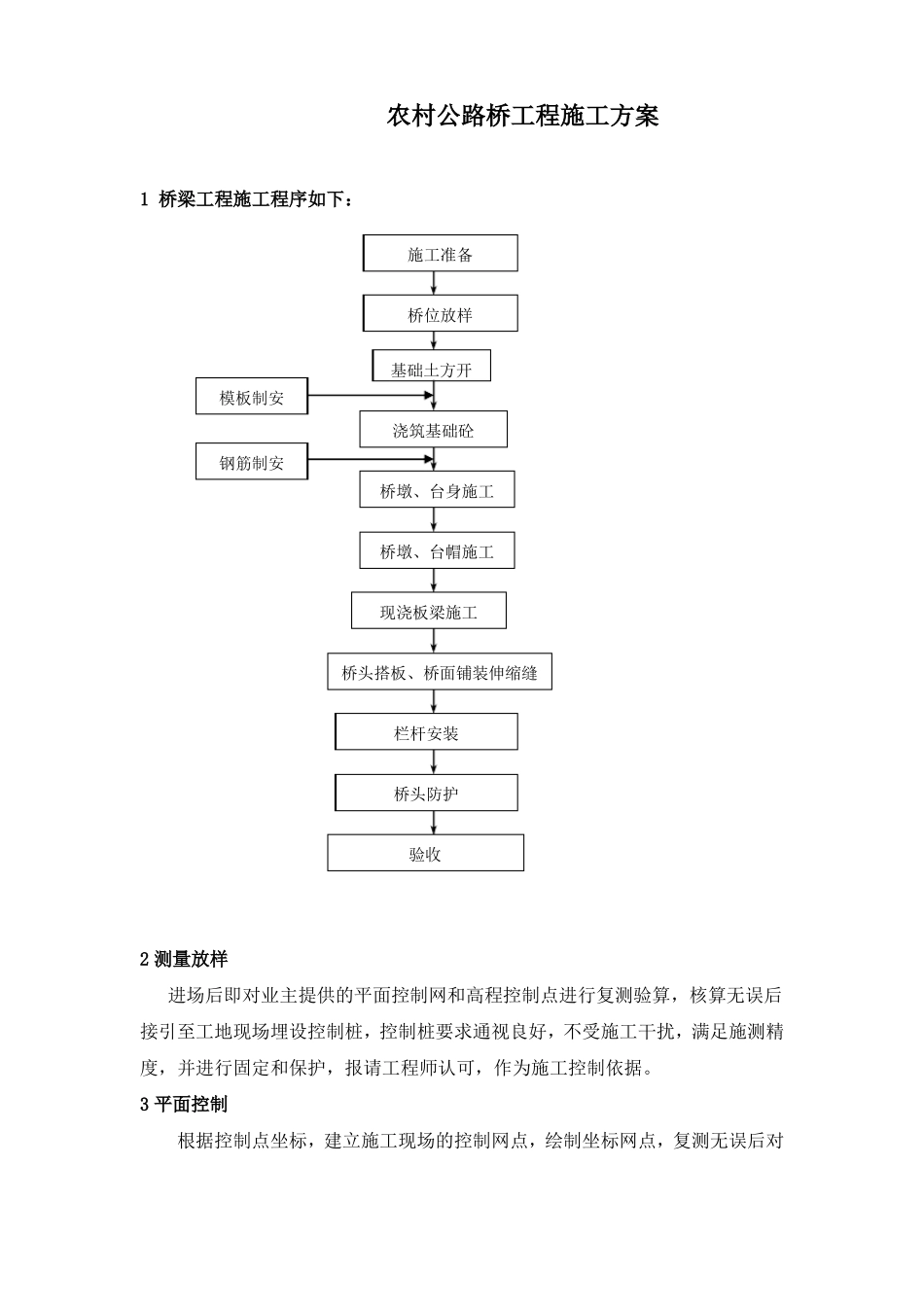

农村公路桥工程施工方案1 桥梁工程施工程序如下:模板制安钢筋制安施工准备桥位放样基础土方开浇筑基础砼桥墩、台身施工桥墩、台帽施工现浇板梁施工桥头搭板、桥面铺装伸缩缝栏杆安装桥头防护验收2 测量放样进场后即对业主提供的平面控制网和高程控制点进行复测验算,核算无误后接引至工地现场埋设控制桩,控制桩要求通视良好,不受施工干扰,满足施测精度,并进行固定和保护,报请工程师认可,作为施工控制依据。3 平面控制根据控制点坐标,建立施工现场的控制网点,绘制坐标网点,复测无误后对定位桩固定保护,并定期进行复测,若发现定位桩有位移迹象时,应及时复测、校正。4 高程控制在桥两头适当位置建立施工用高程控制点,并从提供的水准点引测高程,高程控制点设在容易进入和通视的地点,并每周一次进行复测、校验。5 施工放样钢筋砼工程立模前应放出结构纵横向轴线和立模线,以保证立模、扎筋位置的准确性,施工期测放人员与有关工种技术人员交底,以保证放样的准确性。6 竣工测量工程全部完工后进行竣工测量,包括平面布置和高程控制点等,并整理汇编到竣工资料中。7 人员、仪器配备人员:根据工程需要项目经理部成立测放组,由工程科负责,配备测量工程师 1 人,技术员 2 人。测量仪器配备:电子全站仪 1 台,DS3 水准仪 1 台,以及必要尺牌、花杆、卷尺等工具。所有测量仪器,检测设备全都经标准计量局检验、核定。8 下部结构施工基坑开挖应预留 30CM 的保护层土方(待人工开挖),严禁欠挖现象。浆砌块石⑴砌筑块石基础的第一皮石块应座浆,且将大面向下。基础扩大部分,若做成阶梯形,上级阶梯的石块应至少压砌下级阶梯的 1/2,相邻阶梯的块石应相应错缝搭接。⑵砌体应分层卧砌,并应上下错逢、内外搭砌,不得采用外面侧立石块、中间填心的砌筑方法。⑶砌体的灰缝厚度应为 20-30mm,砂浆应饱满,石块间较大的空隙应先填塞砂浆,后用碎块或片石嵌实,不得先摆碎石块后填砂浆或干填塞砂浆,石块之间不应相互接触。⑷砌体第一皮及转角处、交接处和洞口处应选用较大的平块石砌筑。⑸石墙必须设置拉结石。拉结石应均匀分布、相互错开,一般每0.7m2墙面至少应设置一块,且同皮内的中距不应大于 2m。拉结石的长度,若其墙厚等于或小于 400mm 时,应等墙厚;墙厚大于 400mm时,可用两块拉结石内外搭接,搭接长度不应小于 150mm,且其中一块长度不应小于墙长的 2/3。⑹砌体每日的砌筑高度,不应超过 1.2m。9 墩台...
